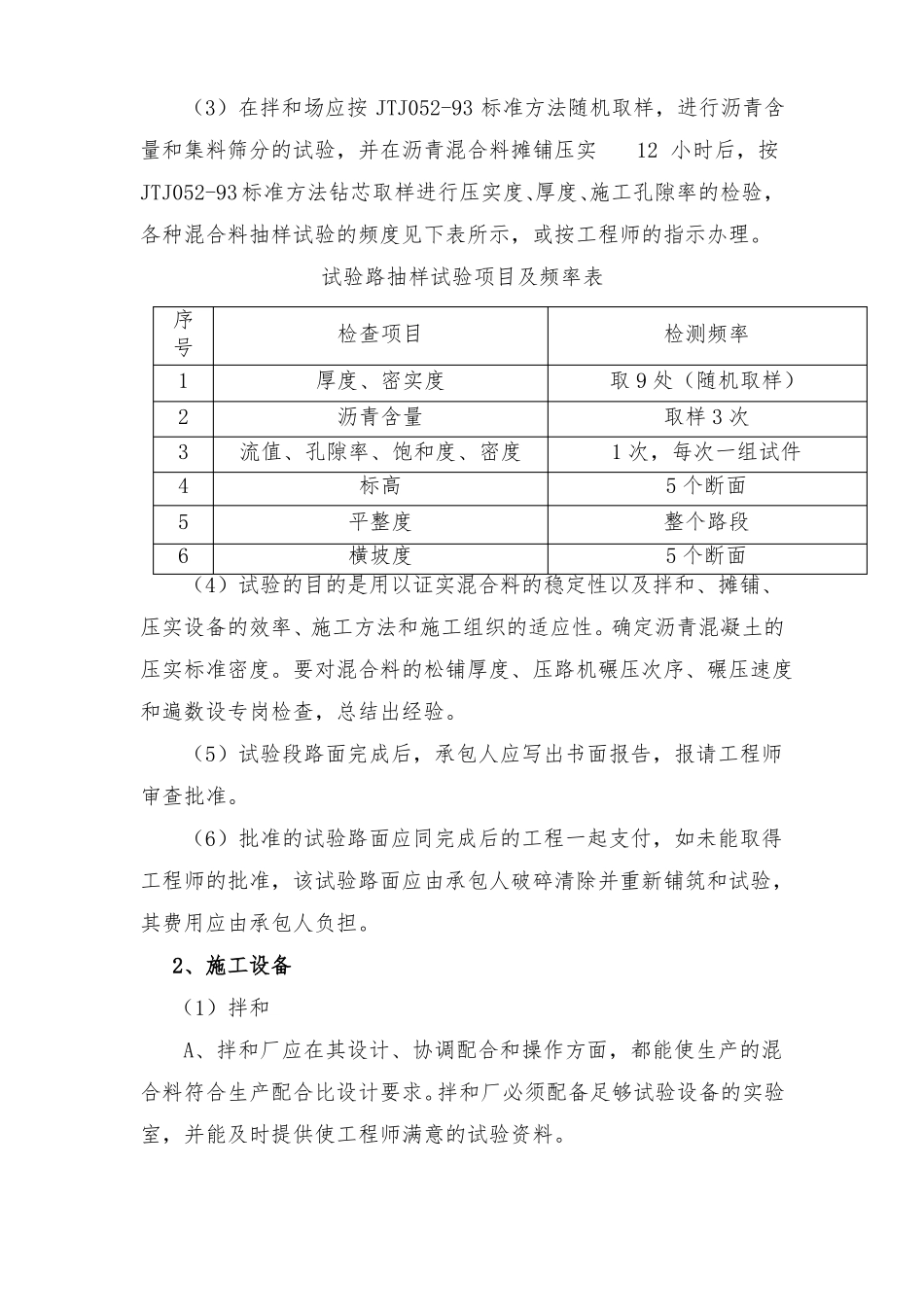

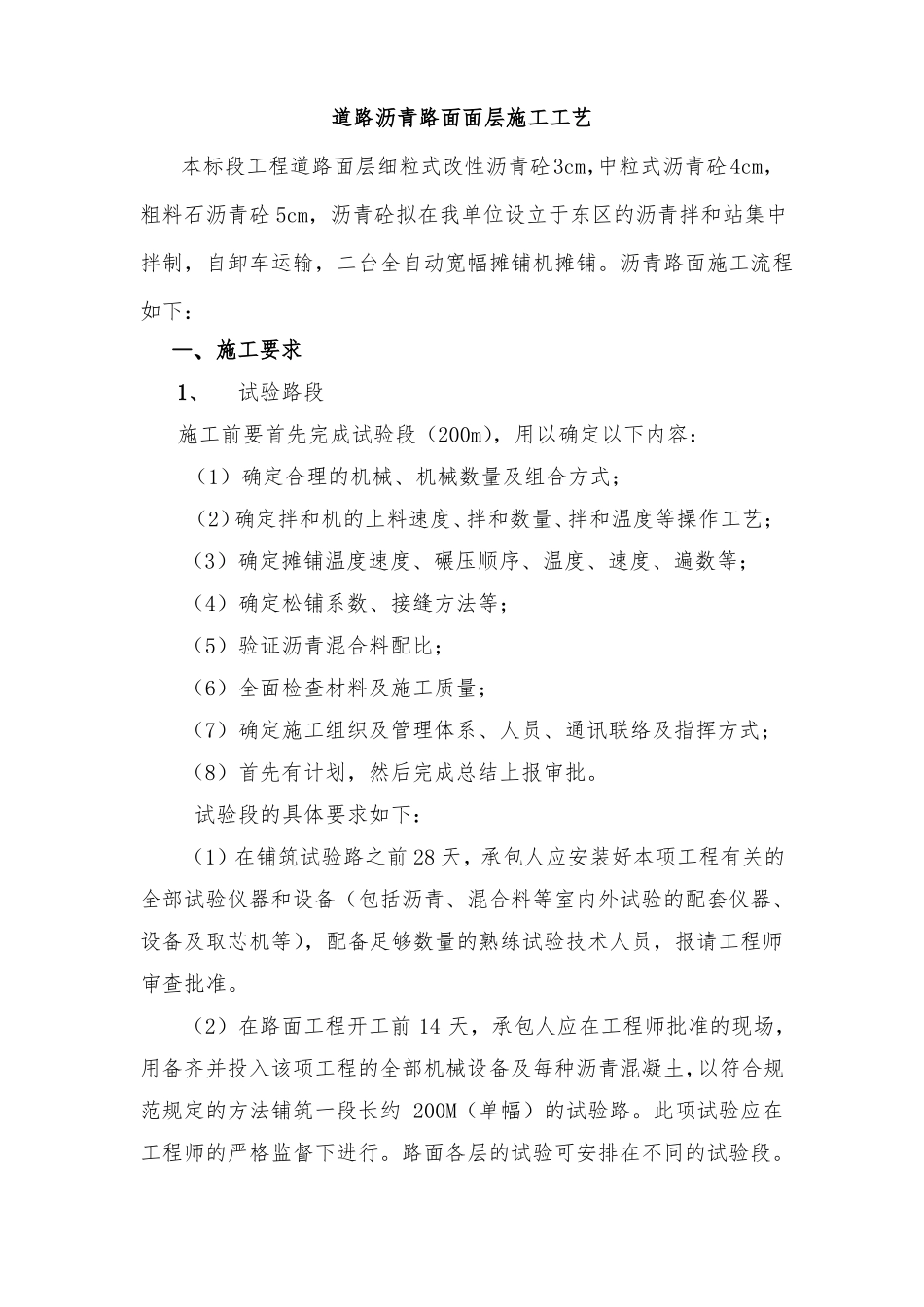

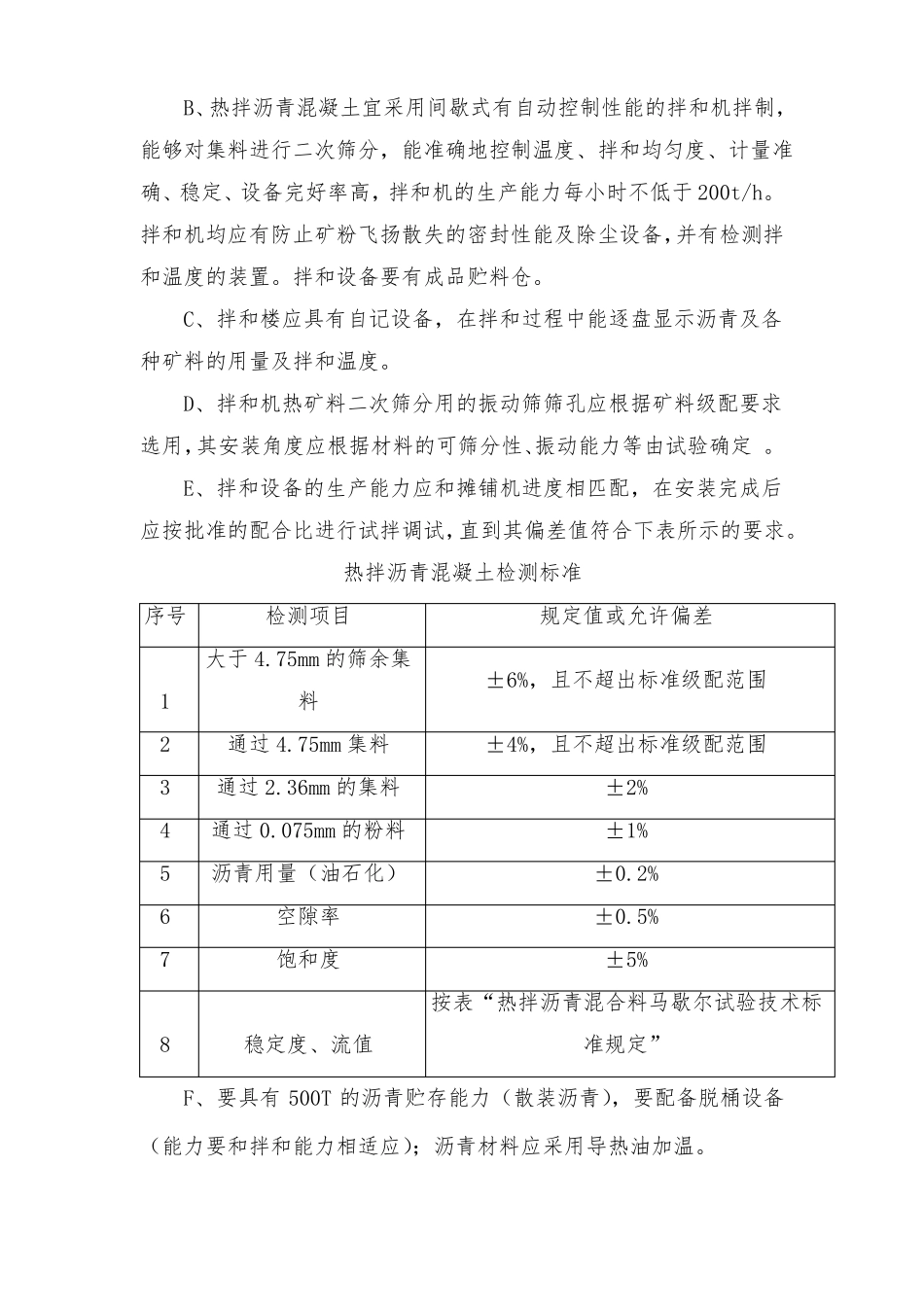

道路沥青路面面层施工工艺本标段工程道路面层细粒式改性沥青砼3cm,中粒式沥青砼4cm,粗料石沥青砼5cm,沥青砼拟在我单位设立于东区的沥青拌和站集中拌制,自卸车运输,二台全自动宽幅摊铺机摊铺。沥青路面施工流程如下:一、施工要求1、试验路段施工前要首先完成试验段(200m),用以确定以下内容:(1)确定合理的机械、机械数量及组合方式;(2)确定拌和机的上料速度、拌和数量、拌和温度等操作工艺;(3)确定摊铺温度速度、碾压顺序、温度、速度、遍数等;(4)确定松铺系数、接缝方法等;(5)验证沥青混合料配比;(6)全面检查材料及施工质量;(7)确定施工组织及管理体系、人员、通讯联络及指挥方式;(8)首先有计划,然后完成总结上报审批。试验段的具体要求如下:(1)在铺筑试验路之前28天,承包人应安装好本项工程有关的全部试验仪器和设备(包括沥青、混合料等室内外试验的配套仪器、设备及取芯机等),配备足够数量的熟练试验技术人员,报请工程师审查批准。(2)在路面工程开工前14天,承包人应在工程师批准的现场,用备齐并投入该项工程的全部机械设备及每种沥青混凝土,以符合规范规定的方法铺筑一段长约200M(单幅)的试验路。此项试验应在工程师的严格监督下进行。路面各层的试验可安排在不同的试验段。(3)在拌和场应按JTJ052-93标准方法随机取样,进行沥青含量和集料筛分的试验,并在沥青混合料摊铺压实12小时后,按JTJ052-93标准方法钻芯取样进行压实度、厚度、施工孔隙率的检验,各种混合料抽样试验的频度见下表所示,或按工程师的指示办理。试验路抽样试验项目及频率表序号12345检查项目厚度、密实度沥青含量流值、孔隙率、饱和度、密度标高平整度检测频率取9处(随机取样)取样3次1次,每次一组试件5个断面整个路段6横坡度5个断面(4)试验的目的是用以证实混合料的稳定性以及拌和、摊铺、压实设备的效率、施工方法和施工组织的适应性。确定沥青混凝土的压实标准密度。要对混合料的松铺厚度、压路机碾压次序、碾压速度和遍数设专岗检查,总结出经验。(5)试验段路面完成后,承包人应写出书面报告,报请工程师审查批准。(6)批准的试验路面应同完成后的工程一起支付,如未能取得工程师的批准,该试验路面应由承包人破碎清除并重新铺筑和试验,其费用应由承包人负担。2、施工设备(1)拌和A、拌和厂应在其设计、协调配合和操作方面,都能使生产的混合料符合生产配合比设计要求。拌和厂必须配备足够试验设备的实验室,并能及时提供使工程师满意的试验资料。B、热拌沥青混凝土宜采用间歇式有自动控制性能的拌和机拌制,能够对集料进行二次筛分,能准确地控制温度、拌和均匀度、计量准确、稳定、设备完好率高,拌和机的生产能力每小时不低于200t/h。拌和机均应有防止矿粉飞扬散失的密封性能及除尘设备,并有检测拌和温度的装置。拌和设备要有成品贮料仓。C、拌和楼应具有自记设备,在拌和过程中能逐盘显示沥青及各种矿料的用量及拌和温度。D、拌和机热矿料二次筛分用的振动筛筛孔应根据矿料级配要求选用,其安装角度应根据材料的可筛分性、振动能力等由试验确定。E、拌和设备的生产能力应和摊铺机进度相匹配,在安装完成后应按批准的配合比进行试拌调试,直到其偏差值符合下表所示的要求。热拌沥青混凝土检测标准序号检测项目大于4.75mm的筛余集1234567料通过4.75mm集料通过2.36mm的集料通过0.075mm的粉料沥青用量(油石化)空隙率饱和度规定值或允许偏差±6%,且不超出标准级配范围±4%,且不超出标准级配范围±2%±1%±0.2%±0.5%±5%按表“热拌沥青混合料马歇尔试验技术标8稳定度、流值准规定”F、要具有500T的沥青贮存能力(散装沥青),要配备脱桶设备(能力要和拌和能力相适应);沥青材料应采用导热油加温。G、计量装置应由计量部门进行检验和核正准确。H、应注意高速拌和楼振动筛筛孔,使每层筛网余石料大致相等,避免溢料和待料影响产量。(2)运输设备A、应采用干净有金属底板的载重大于12吨自卸翻斗车辆运送混合料,车槽内不得粘有机物质。为了防止尘埃污染和热量过分损失,运输车辆应备有覆盖设备,车槽四角应密封坚固。B、沥青混和料运输...
