第八章工程进度计划及施工人员计划与措施第一节施工进度总控计划施工进度计划是施工组织设计的核心内容,在施工组织设计中起着主导作用
施工进度计划设计编制合理与否,直接影响到工程质量、安全和工期,同时对各种资源的投入、成本控制产生重要影响
施工进度计划用施工进度横道图表示,分为三级编制,即第一级为施工总进度计划,第二级为阶段性施工进度计划,第三级为建筑结构及安装各专业指导性进度计划
(1)总工期目标依据对同类工程的施工经验,我单位有能力满足招标文件中所要求的工期,本工程的工期目标为179日历天,即2012年6月15日开工,2012年12月11日竣工
3施工进度计划安排见附图:施工总进度计划134135第二节工期保证措施1

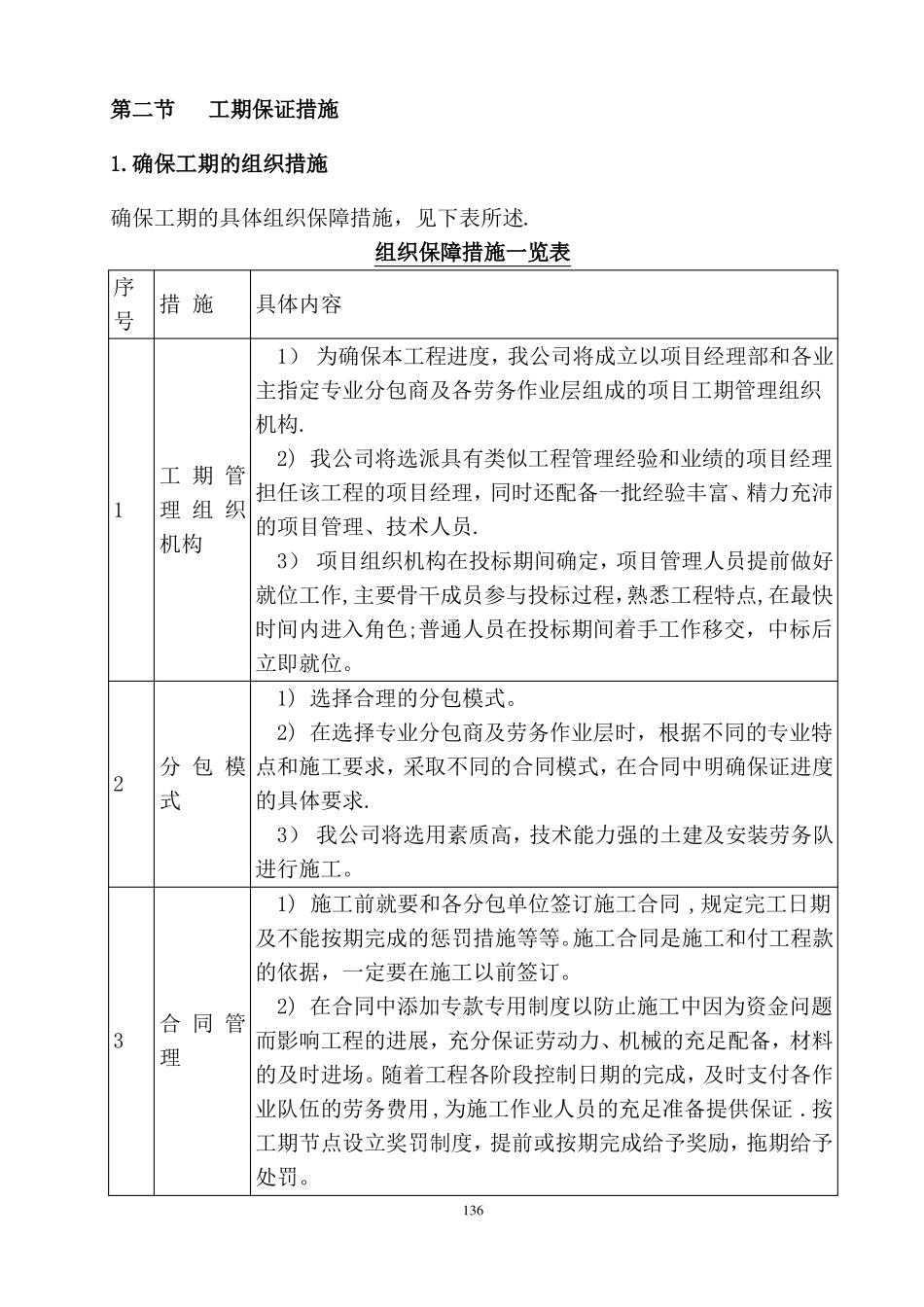

确保工期的组织措施确保工期的具体组织保障措施,见下表所述
组织保障措施一览表序号措施具体内容1)为确保本工程进度,我公司将成立以项目经理部和各业主指定专业分包商及各劳务作业层组成的项目工期管理组织机构
工期管1理组织机构2)我公司将选派具有类似工程管理经验和业绩的项目经理担任该工程的项目经理,同时还配备一批经验丰富、精力充沛的项目管理、技术人员
3)项目组织机构在投标期间确定,项目管理人员提前做好就位工作,主要骨干成员参与投标过程,熟悉工程特点,在最快时间内进入角色;普通人员在投标期间着手工作移交,中标后立即就位
1)选择合理的分包模式
2)在选择专业分包商及劳务作业层时,根据不同的专业特2分包模点和施工要求,采取不同的合同模式,在合同中明确保证进度式的具体要求
3)我公司将选用素质高,技术能力强的土建及安装劳务队进行施工
1)施工前就要和各分包单位签订施工合同,规定完工日期及不能按期完成的惩罚措施等等
施工合同是施工和付工程款的依据,一定要在施工以前签订
3合同管理2)在合同中添加专款专用制度以防止施工中因为资金问题而影响工程的进展,充分保证劳动力、机械的
