技术交底记录技术交底记录工程名称施工单位交底提要交底内容:1、作业条件1

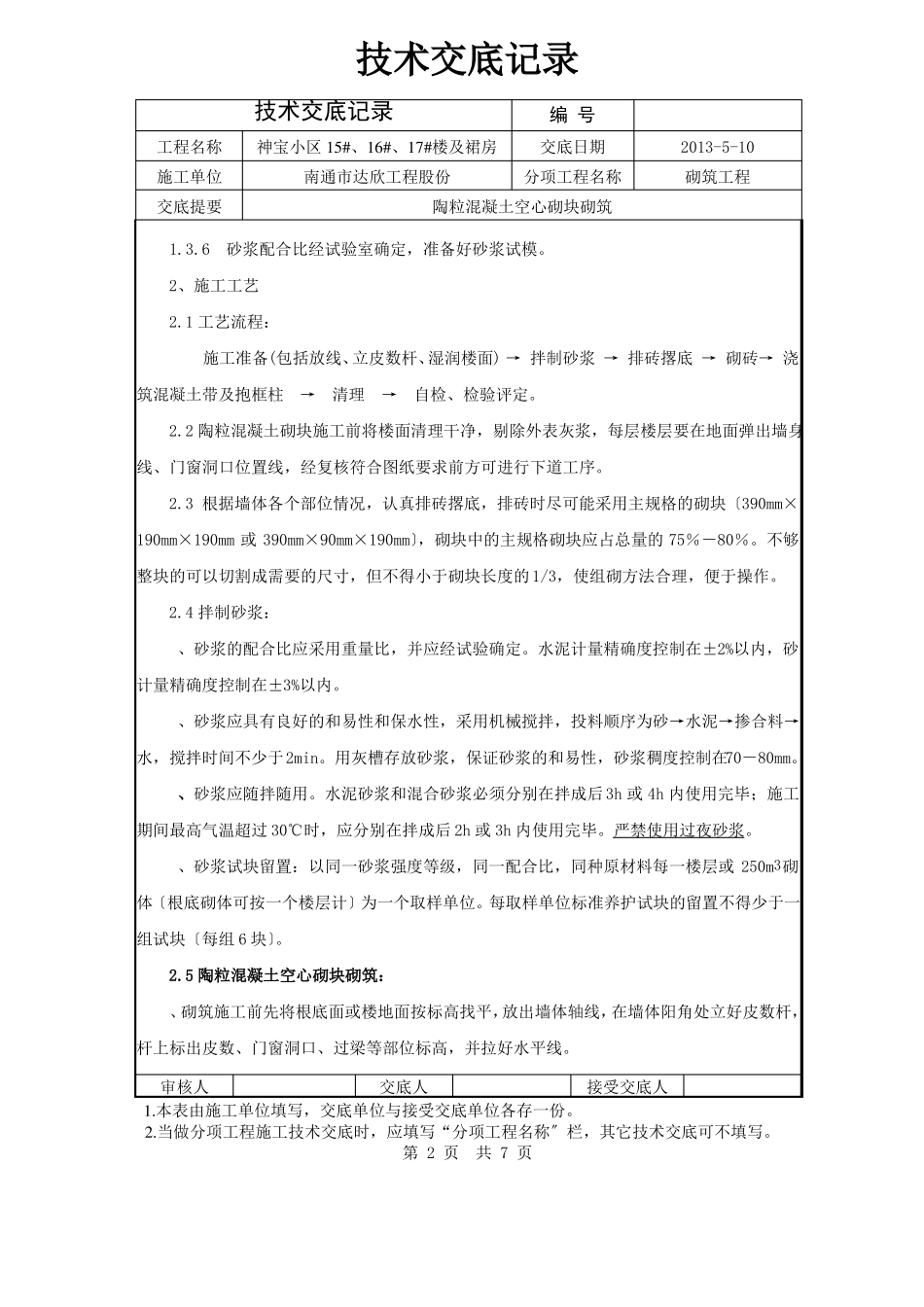

1机具准备塔吊、砂浆搅拌机、磅秤、手推车、胶皮管、5mm筛子、铁锹、灰桶、喷水壶、皮数杆、托线板、线坠、水平尺、小白线、灰铲、工具袋等
2材料准备1
1陶粒混凝土空心砌块强度等级不低于MU3
5,密度≤1000Kg/M,抗压强度≥3
5MPa,规格型号符合设计要求,养护龄期必须到达28天,有出厂证明、试验报告单
2水泥:采用P
5复合硅酸盐水泥,有出厂证明、复试报告
3砂:采用中砂,过5mm孔径筛子,砂含泥量不超过5%,不含草根等杂物
4混合砂浆掺合料:选用砂浆王
5水:采用自来水
6其它材料:拉结钢筋、预埋件、等,提前做好防腐处理
3作业准备1
1主体分部中承重结构已施工完毕,经相关部门验收合格
2弹出轴线、墙边线、门窗洞口线,经复核,办理预检手续
3立皮数杆:皮数杆用30mm×40mm木料制作,皮数杆上注明门窗洞口、拉结筋、圈梁、过梁、配筋带的尺寸标高
皮数杆一般间距10m,转角处均应设立,皮数杆一般距墙皮或墙角50mm为宜
皮数杆应垂直、牢固、标高一致,经复核,办理预检手续
4根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,用细石混凝土找平,不得用砂浆找平或砍砖包合子找平
5陶粒混凝土空心砌块砌筑前不须浇水湿润,在天气枯燥炎热的情况下,可提前洒水湿润砌块,砌块外表有浮水或受潮后,须枯燥前方可使用
审核人交底人接受交底人1
本表由施工单位填写,交底单位与接受交底单位各存一份
当做分项工程施工技术交底时,应填写“分项工程名称〞栏,其它技术交底可不填写

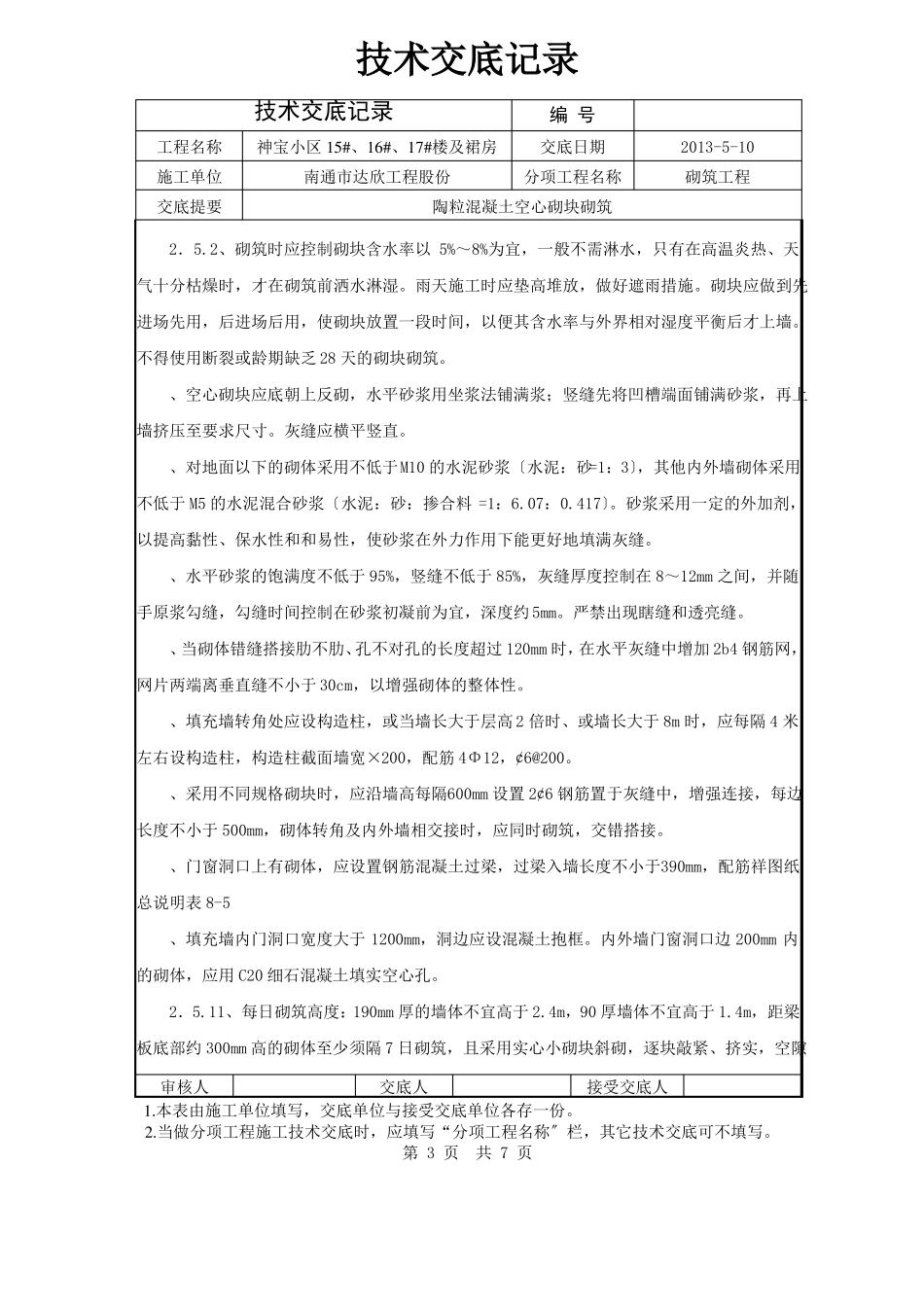

第1页共7页3编号交底日期分项工程名称神宝小区15#、16#、17#楼及裙房南通市达欣工程股份2013-5-10砌筑工程陶粒混凝土空心
