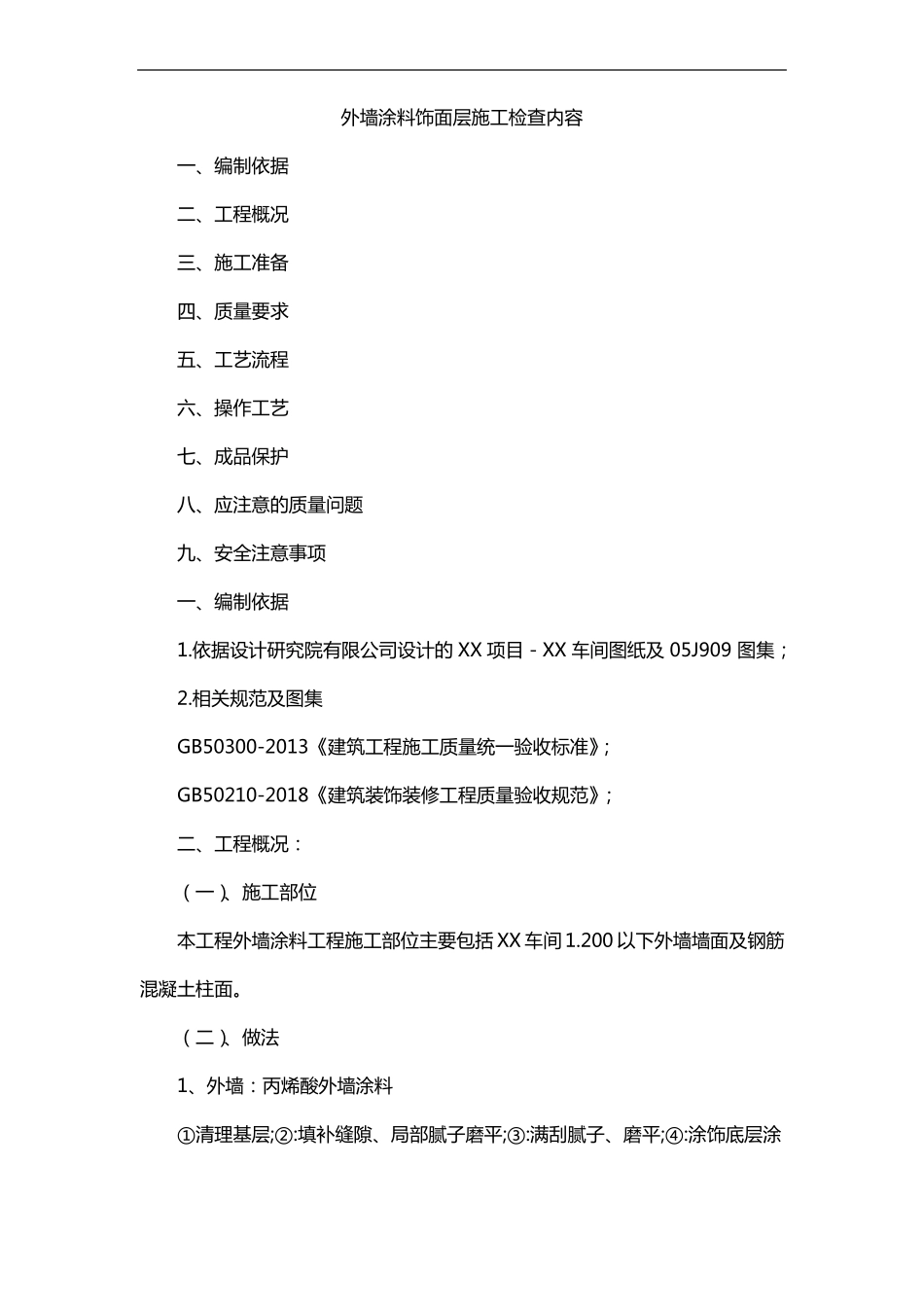

外墙涂料饰面层施工检查内容一、编制依据二、工程概况三、施工准备四、质量要求五、工艺流程六、操作工艺七、成品保护八、应注意的质量问题九、安全注意事项一、编制依据1
依据设计研究院有限公司设计的XX项目-XX车间图纸及05J909图集;2
相关规范及图集GB50300-2013《建筑工程施工质量统一验收标准》;GB50210-2018《建筑装饰装修工程质量验收规范》;二、工程概况:(一)、施工部位本工程外墙涂料工程施工部位主要包括XX车间1
200以下外墙墙面及钢筋混凝土柱面
(二)、做法1、外墙:丙烯酸外墙涂料①清理基层;②:填补缝隙、局部腻子磨平;③:满刮腻子、磨平;④:涂饰底层涂料;⑤:复补腻子,磨平、找色;⑥:涂丙烯酸外墙饰面涂料二遍

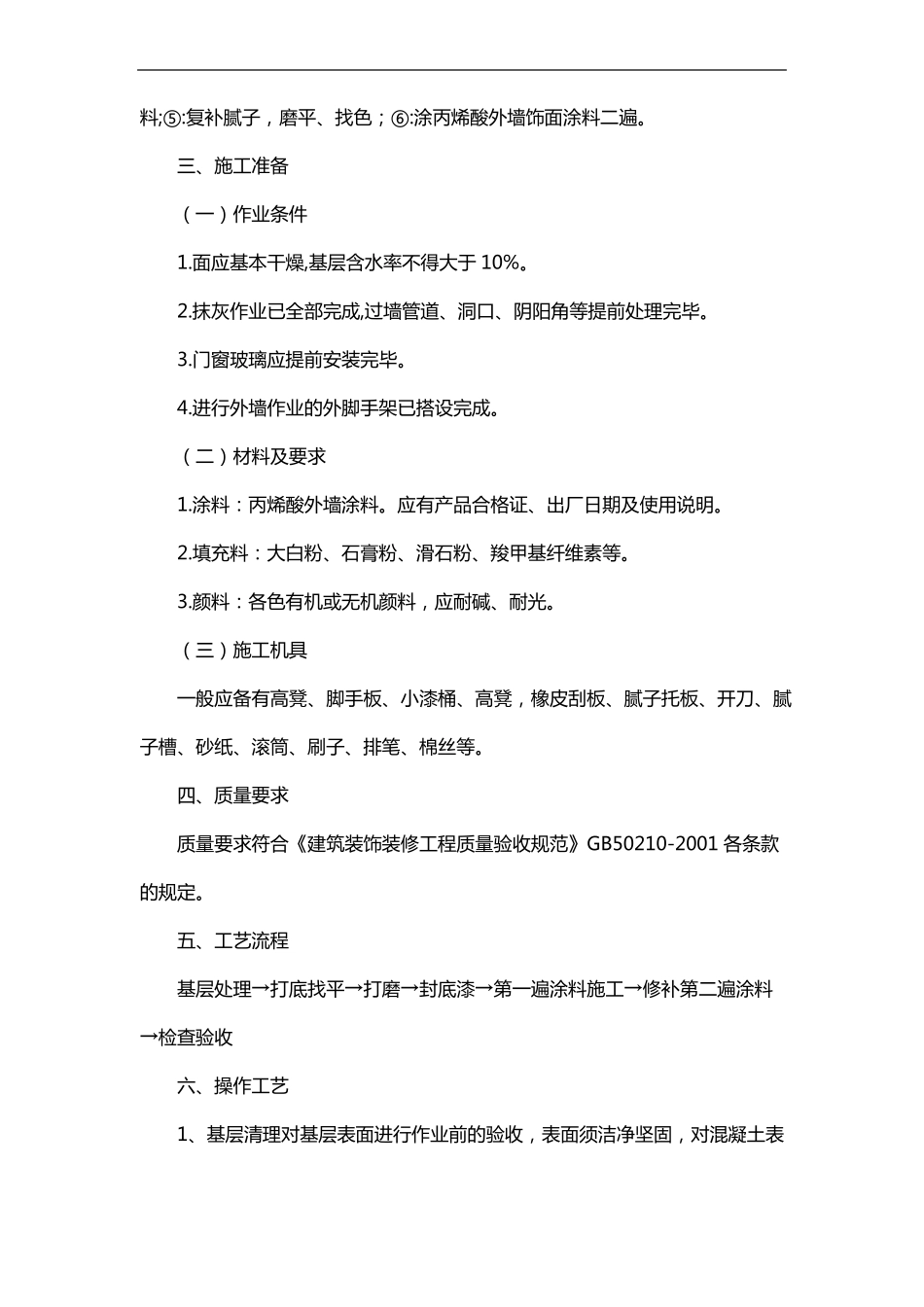

三、施工准备(一)作业条件1
面应基本干燥,基层含水率不得大于10%
抹灰作业已全部完成,过墙管道、洞口、阴阳角等提前处理完毕
门窗玻璃应提前安装完毕
进行外墙作业的外脚手架已搭设完成
(二)材料及要求1
涂料:丙烯酸外墙涂料
应有产品合格证、出厂日期及使用说明
填充料:大白粉、石膏粉、滑石粉、羧甲基纤维素等
颜料:各色有机或无机颜料,应耐碱、耐光
(三)施工机具一般应备有高凳、脚手板、小漆桶、高凳,橡皮刮板、腻子托板、开刀、腻子槽、砂纸、滚筒、刷子、排笔、棉丝等
四、质量要求质量要求符合《建筑装饰装修工程质量验收规范》GB50210-2001各条款的规定
五、工艺流程基层处理→打底找平→打磨→封底漆→第一遍涂料施工→修补第二遍涂料→检查验收六、操作工艺1、基层清理对基层表面进行作业前的验收,表面须洁净坚固,对混凝土表面地浮浆等进行清理,对砂浆基层,要仔细检查是否存在空鼓及裂缝现象;基层要求含水率在10%以下,如无条件测试可用手感进行估测

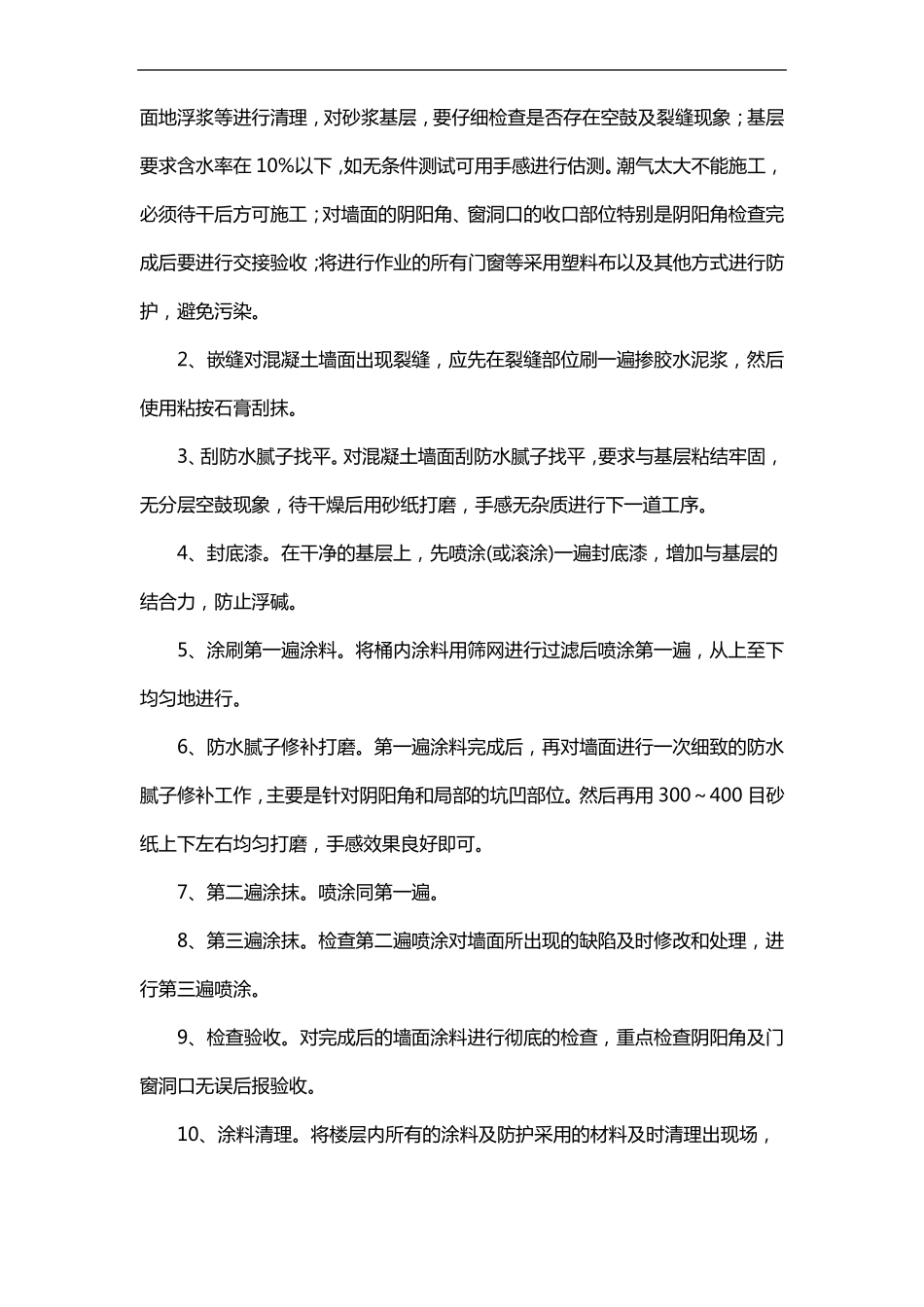

潮气太大不能施工,必须待干后方可施工;对墙面的阴阳角、窗洞口的收口部位特别是阴阳
