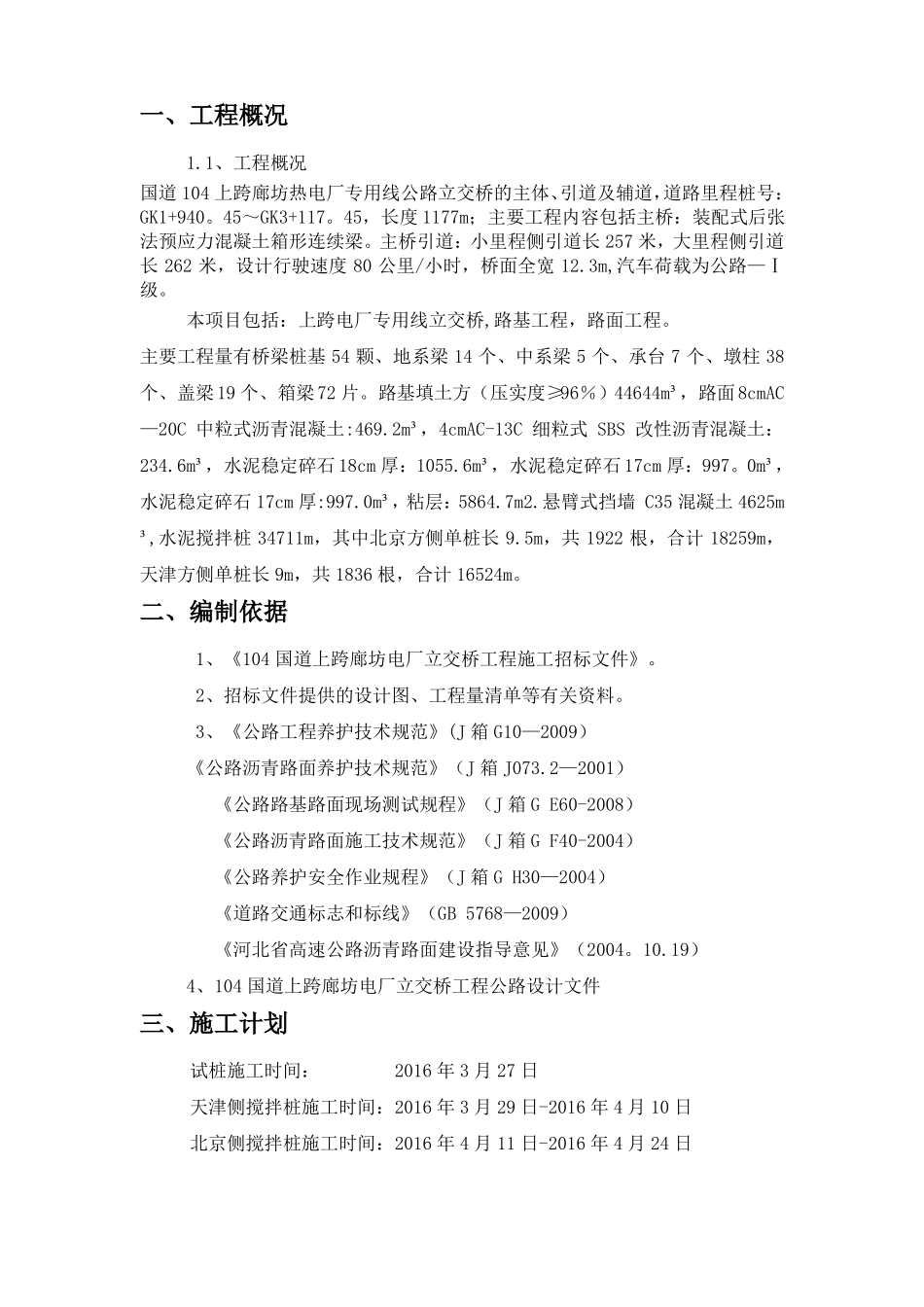

一、工程概况1
1、工程概况国道104上跨廊坊热电厂专用线公路立交桥的主体、引道及辅道,道路里程桩号:GK1+940
45~GK3+117
45,长度1177m;主要工程内容包括主桥:装配式后张法预应力混凝土箱形连续梁
主桥引道:小里程侧引道长257米,大里程侧引道长262米,设计行驶速度80公里/小时,桥面全宽12
3m,汽车荷载为公路—Ⅰ级
本项目包括:上跨电厂专用线立交桥,路基工程,路面工程
主要工程量有桥梁桩基54颗、地系梁14个、中系梁5个、承台7个、墩柱38个、盖梁19个、箱梁72片
路基填土方(压实度≥96%)44644m³,路面8cmAC—20C中粒式沥青混凝土:469
2m³,4cmAC-13C细粒式SBS改性沥青混凝土:234
6m³,水泥稳定碎石18cm厚:1055
6m³,水泥稳定碎石17cm厚:997
0m³,水泥稳定碎石17cm厚:997
0m³,粘层:5864
悬臂式挡墙C35混凝土4625m³,水泥搅拌桩34711m,其中北京方侧单桩长9
5m,共1922根,合计18259m,天津方侧单桩长9m,共1836根,合计16524m
二、编制依据1、《104国道上跨廊坊电厂立交桥工程施工招标文件》
2、招标文件提供的设计图、工程量清单等有关资料
3、《公路工程养护技术规范》(J箱G10—2009)《公路沥青路面养护技术规范》(J箱J073
2—2001)《公路路基路面现场测试规程》(J箱GE60-2008)《公路沥青路面施工技术规范》(J箱GF40-2004)《公路养护安全作业规程》(J箱GH30—2004)《道路交通标志和标线》(GB5768—2009)《河北省高速公路沥青路面建设指导意见》(2004
19)4、104国道上跨廊坊电厂立交桥工程公路设计文件三、施工计划试桩施工时间:2016年3月27日天津侧搅拌桩施工时间:2016年
