钢筋工程施工方案16

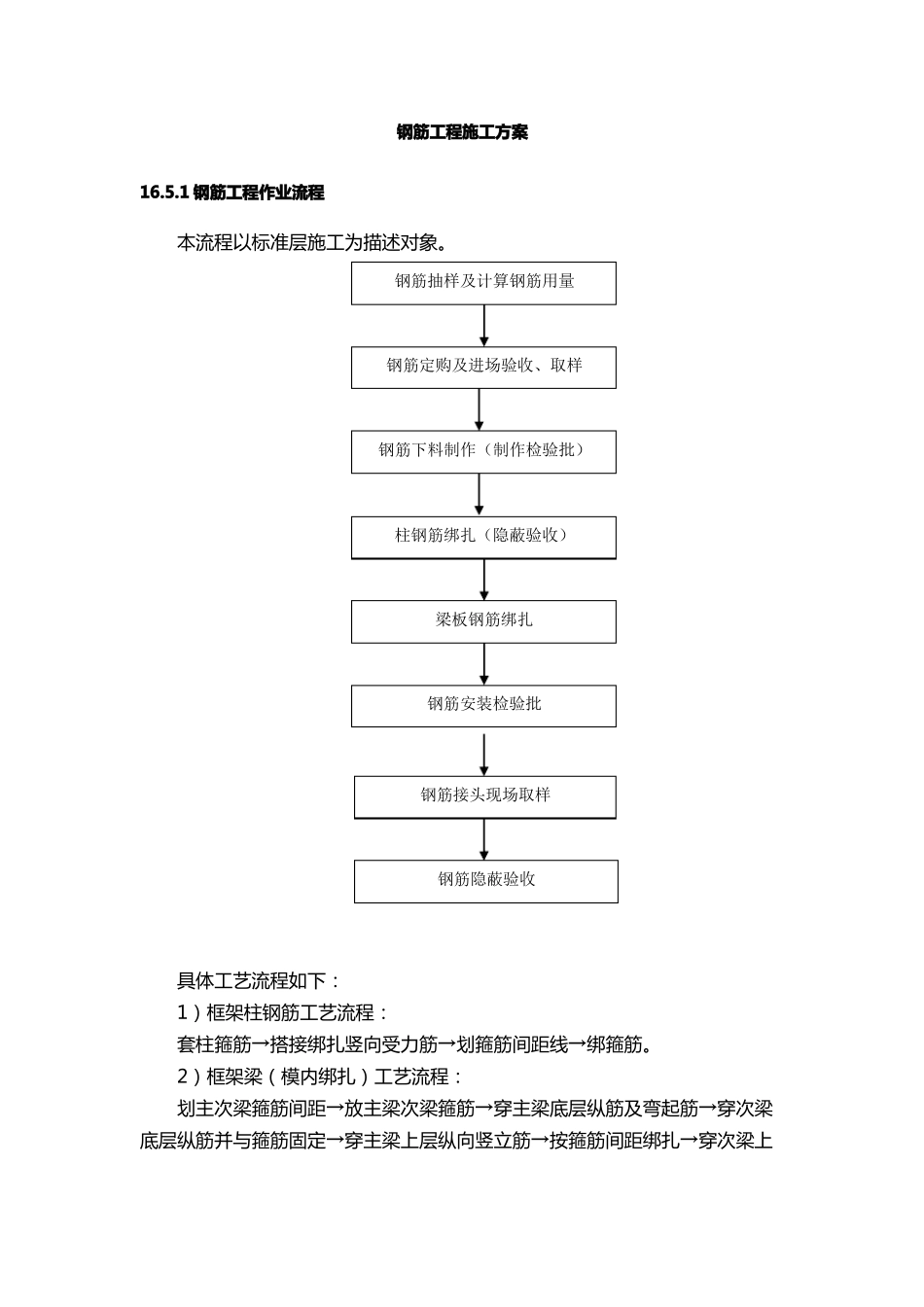

1钢筋工程作业流程本流程以标准层施工为描述对象
钢筋抽样及计算钢筋用量钢筋定购及进场验收、取样钢筋下料制作(制作检验批)柱钢筋绑扎(隐蔽验收)梁板钢筋绑扎钢筋安装检验批钢筋接头现场取样钢筋隐蔽验收具体工艺流程如下:1)框架柱钢筋工艺流程:套柱箍筋→搭接绑扎竖向受力筋→划箍筋间距线→绑箍筋
2)框架梁(模内绑扎)工艺流程:划主次梁箍筋间距→放主梁次梁箍筋→穿主梁底层纵筋及弯起筋→穿次梁底层纵筋并与箍筋固定→穿主梁上层纵向竖立筋→按箍筋间距绑扎→穿次梁上层纵向钢筋→按箍筋间距绑扎
3)框架梁(模外绑扎)工艺流程:划箍筋间距→在主次梁模板上口铺横杆数根→在横梁上面放箍筋→穿主梁下层纵筋→穿次梁下层钢筋→穿主梁上层钢筋→按箍筋间距绑扎→抽出横杆落骨架于模板内
4)楼板钢筋工艺流程:清理模板→模板上画线→绑板下受力筋→绑负弯矩钢筋
5)楼梯钢筋工艺流程:划位置线→绑主筋→绑分布筋→绑踏步筋
6)剪力墙钢筋工艺流程:立2-4根筋→划水平筋间距→绑定位横筋→绑其余横竖筋
2钢筋材料要求1)进入施工现场的材料必须随货有出厂质量合格证明书(合格证必须与钢材铭牌及钢筋厂家刻体一致,复印件、加盖销售章并注明原件存放处)
2)对进场钢筋,项目部技术负责人应组织项目质量监督员、专业施工员及试验员对进场钢筋的外观质量进行检查,发现不符合要求的产品应立即退货
3)进场钢筋经外观检查合格后,通知监理工程师和甲方现场代表与工地试验员一起进行随机抽样复检
4)所有钢筋必须经复检合格后才能加工制作用在工程上
3钢筋的配料与制作1)钢筋的配料,由专业施工工长按施工图分层提出配料单,要求料单数量准确,配料要求与现行规范对钢筋的锚固及搭接要求一致
开料加工前,由钢筋工长严格按设计施工图的要求进行翻样,作出下料单,经技术负责人签字后交到加工场加工,加工好的钢筋按各个部位各种
