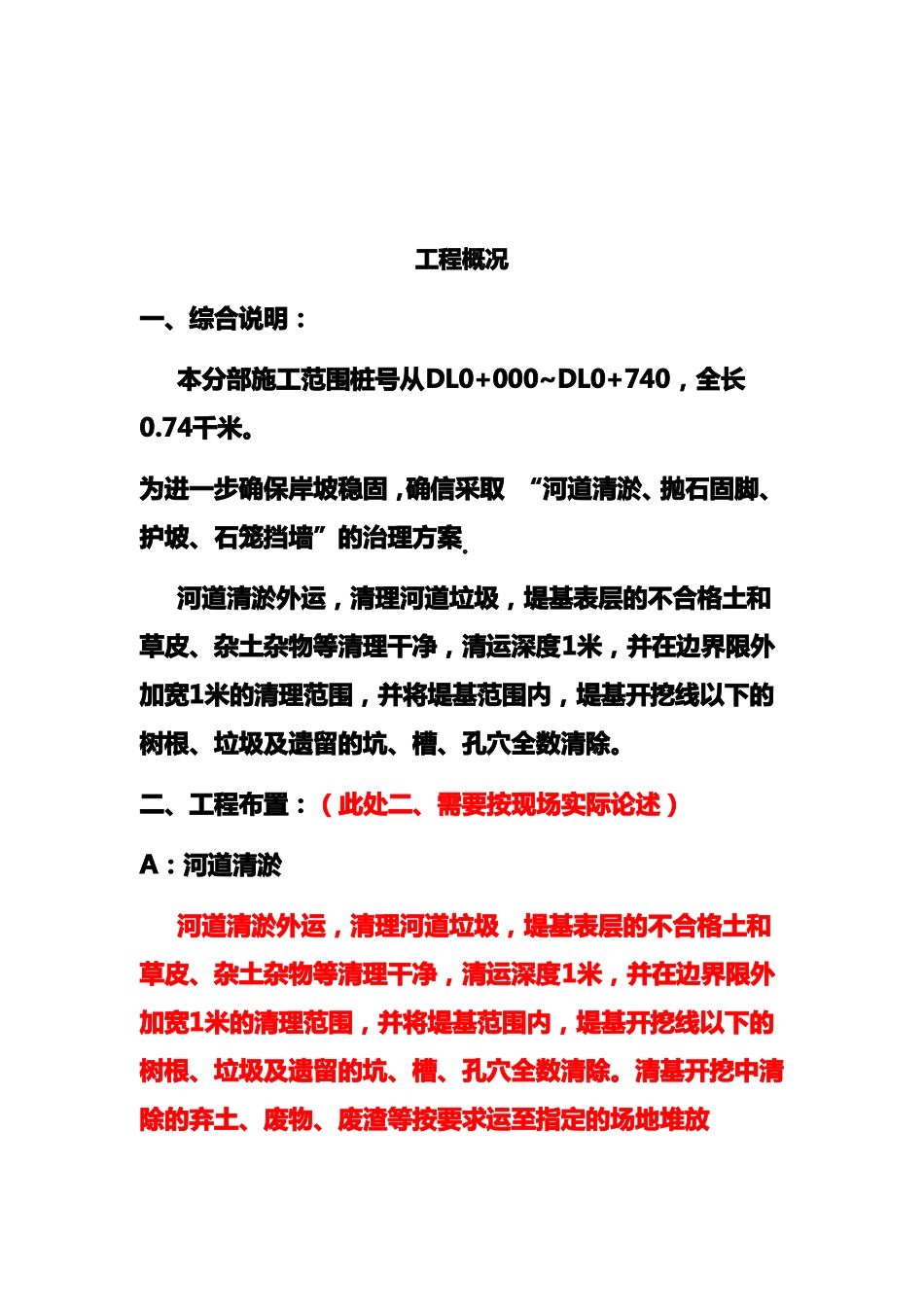

XX新城XX亲水公园、生态休闲带一期工程河岸防护工程施工方案编制审核批准承包人(盖章):XX生态环境股分XX新城XX亲水公园、生态休闲带一期工程项目部申报日期:年月日工程概况一、综合说明:本分部施工范围桩号从DL0+000~DL0+740,全长0
为进一步确保岸坡稳固,确信采取“河道清淤、抛石固脚、护坡、石笼挡墙”的治理方案
河道清淤外运,清理河道垃圾,堤基表层的不合格土和草皮、杂土杂物等清理干净,清运深度1米,并在边界限外加宽1米的清理范围,并将堤基范围内,堤基开挖线以下的树根、垃圾及遗留的坑、槽、孔穴全数清除
二、工程布置:(此处二、需要按现场实际论述)A:河道清淤河道清淤外运,清理河道垃圾,堤基表层的不合格土和草皮、杂土杂物等清理干净,清运深度1米,并在边界限外加宽1米的清理范围,并将堤基范围内,堤基开挖线以下的树根、垃圾及遗留的坑、槽、孔穴全数清除

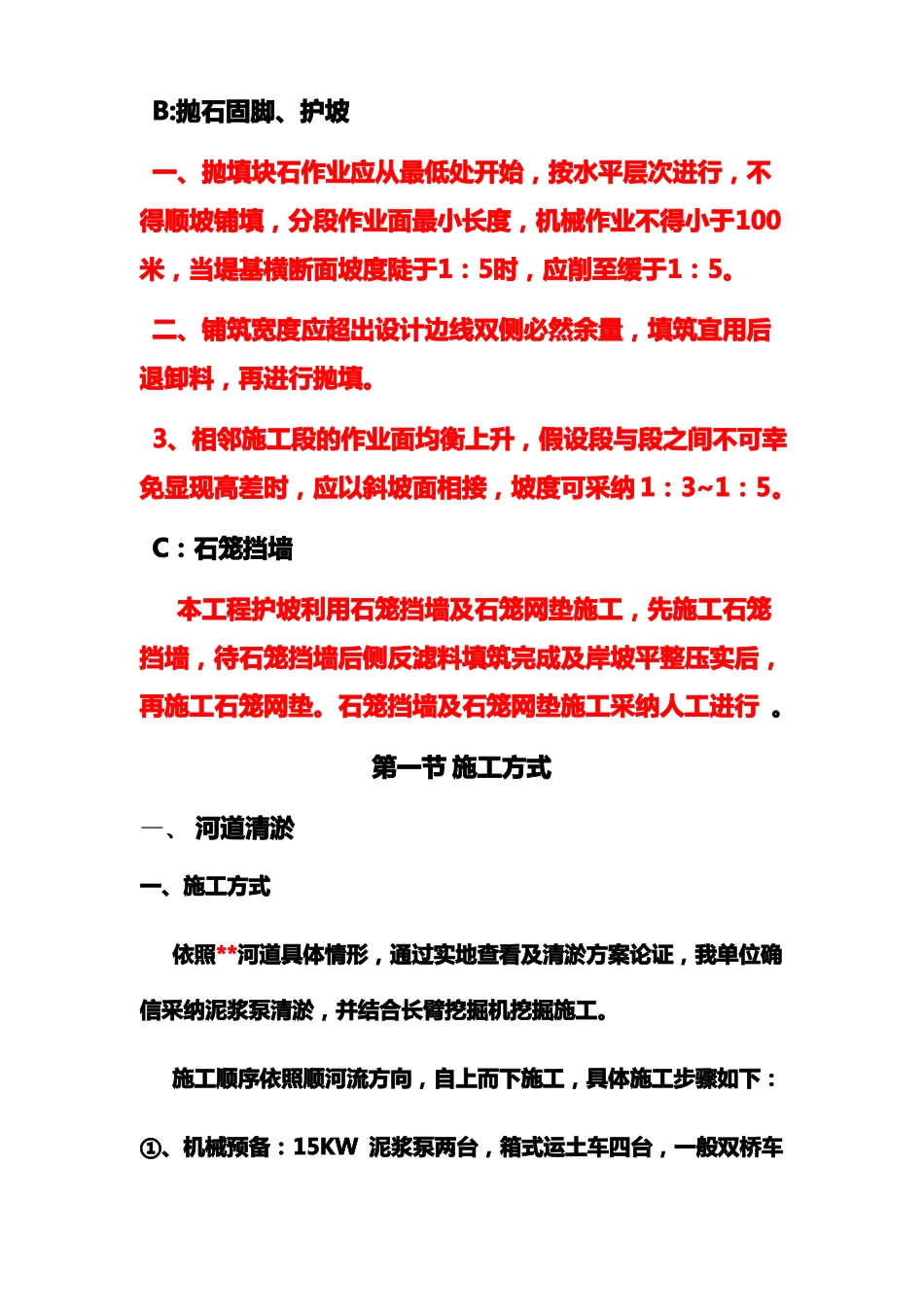

清基开挖中清除的弃土、废物、废渣等按要求运至指定的场地堆放B:抛石固脚、护坡一、抛填块石作业应从最低处开始,按水平层次进行,不得顺坡铺填,分段作业面最小长度,机械作业不得小于100米,当堤基横断面坡度陡于1:5时,应削至缓于1:5
二、铺筑宽度应超出设计边线双侧必然余量,填筑宜用后退卸料,再进行抛填
3、相邻施工段的作业面均衡上升,假设段与段之间不可幸免显现高差时,应以斜坡面相接,坡度可采纳1:3~1:5
C:石笼挡墙本工程护坡利用石笼挡墙及石笼网垫施工,先施工石笼挡墙,待石笼挡墙后侧反滤料填筑完成及岸坡平整压实后,再施工石笼网垫
石笼挡墙及石笼网垫施工采纳人工进行
第一节施工方式一、河道清淤一、施工方式依照**河道具体情形,通过实地查看及清淤方案论证,我单位确信采纳泥浆泵清淤,并结合长臂挖掘机挖掘施工
施工顺序依照顺河流方向,自上而下施工,具体施工步骤如下:①、机械预备:15KW泥浆泵两台,箱式运土车四台,一
