技术交底记录工程名施工单中太建设集团股份有限公长虹

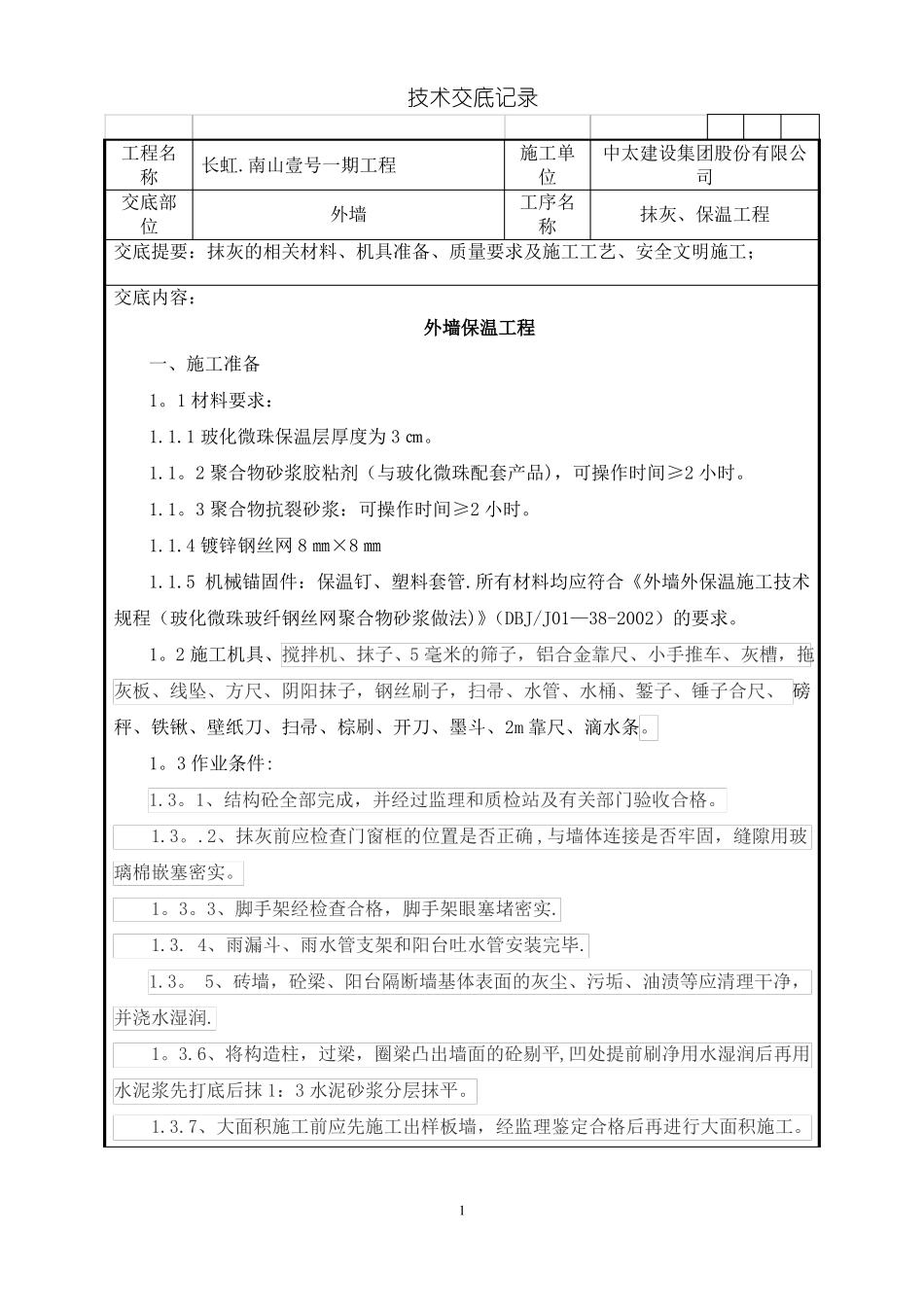

南山壹号一期工程称位司交底部工序名外墙抹灰、保温工程位称交底提要:抹灰的相关材料、机具准备、质量要求及施工工艺、安全文明施工;交底内容:外墙保温工程一、施工准备1
1材料要求:1
1玻化微珠保温层厚度为3㎝
2聚合物砂浆胶粘剂(与玻化微珠配套产品),可操作时间≥2小时
3聚合物抗裂砂浆:可操作时间≥2小时
4镀锌钢丝网8㎜×8㎜1
5机械锚固件:保温钉、塑料套管
所有材料均应符合《外墙外保温施工技术规程(玻化微珠玻纤钢丝网聚合物砂浆做法)》(DBJ/J01—38-2002)的要求
2施工机具、搅拌机、抹子、5毫米的筛子,铝合金靠尺、小手推车、灰槽,拖灰板、线坠、方尺、阴阳抹子,钢丝刷子,扫帚、水管、水桶、錾子、锤子合尺、磅秤、铁锹、壁纸刀、扫帚、棕刷、开刀、墨斗、2m靠尺、滴水条

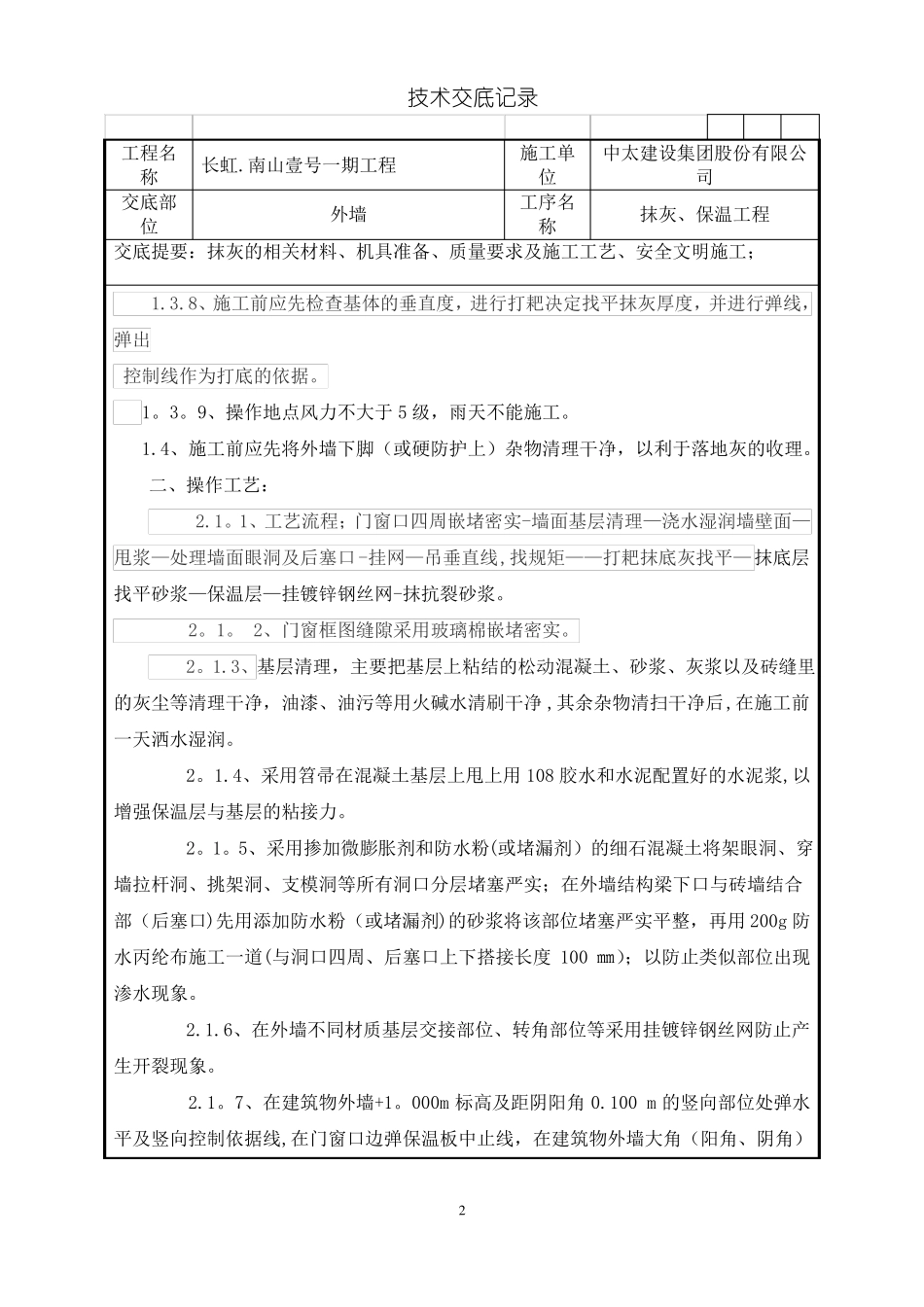

3作业条件:1
1、结构砼全部完成,并经过监理和质检站及有关部门验收合格
2、抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固,缝隙用玻璃棉嵌塞密实
3、脚手架经检查合格,脚手架眼塞堵密实
4、雨漏斗、雨水管支架和阳台吐水管安装完毕
5、砖墙,砼梁、阳台隔断墙基体表面的灰尘、污垢、油渍等应清理干净,并浇水湿润
6、将构造柱,过梁,圈梁凸出墙面的砼剔平,凹处提前刷净用水湿润后再用水泥浆先打底后抹1:3水泥砂浆分层抹平

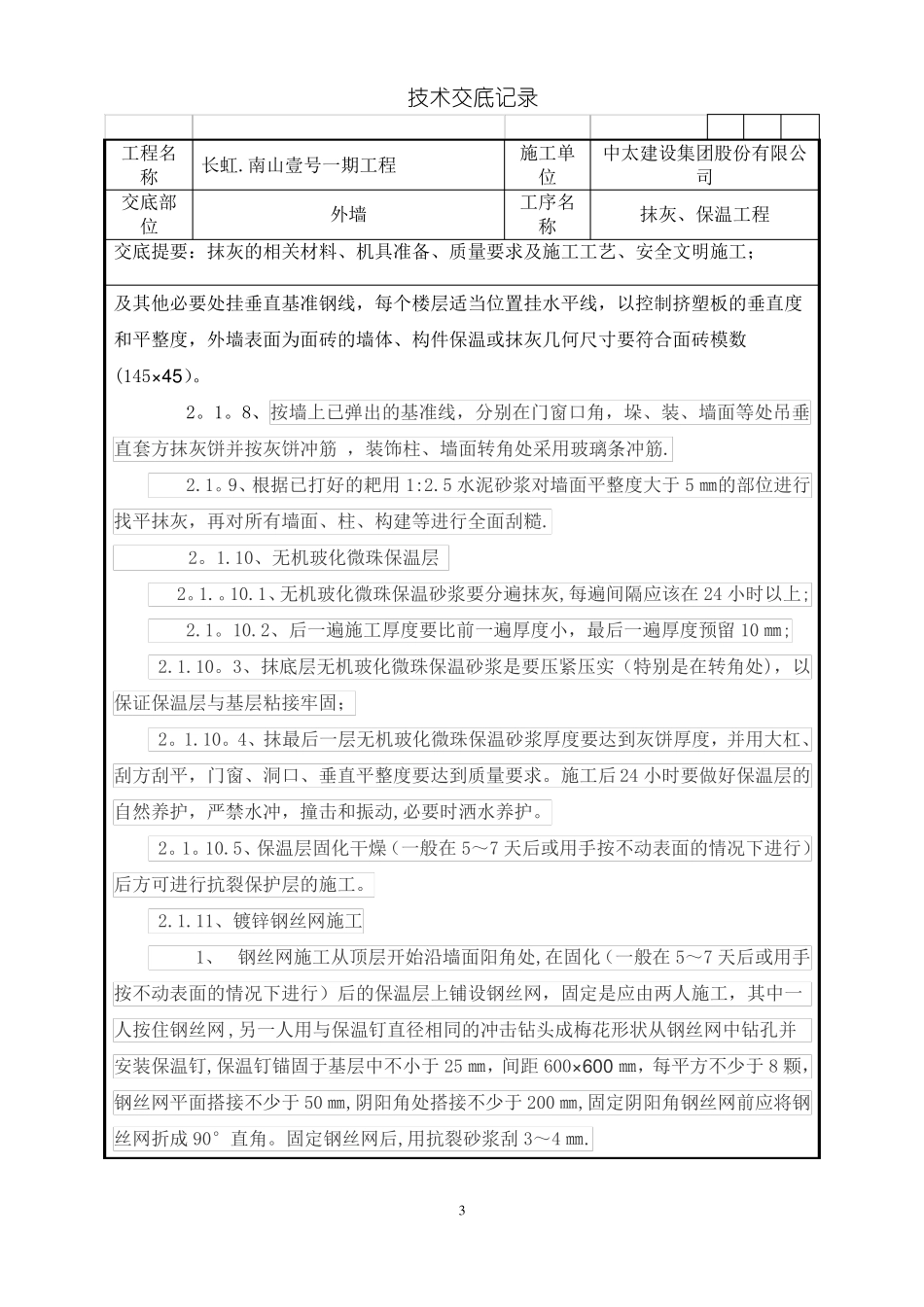

7、大面积施工前应先施工出样板墙,经监理鉴定合格后再进行大面积施工
1技术交底记录工程名施工单中太建设集团股份有限公长虹
南山壹号一期工程称位司交底部工序名外墙抹灰、保温工程位称交底提要:抹灰的相关材料、机具准备、质量要求及施工工艺、安全文明施工;1
8、施工前应先检查基体的垂直度,进行打耙决定找平抹灰厚度,并进行弹线,弹出控制线作为
