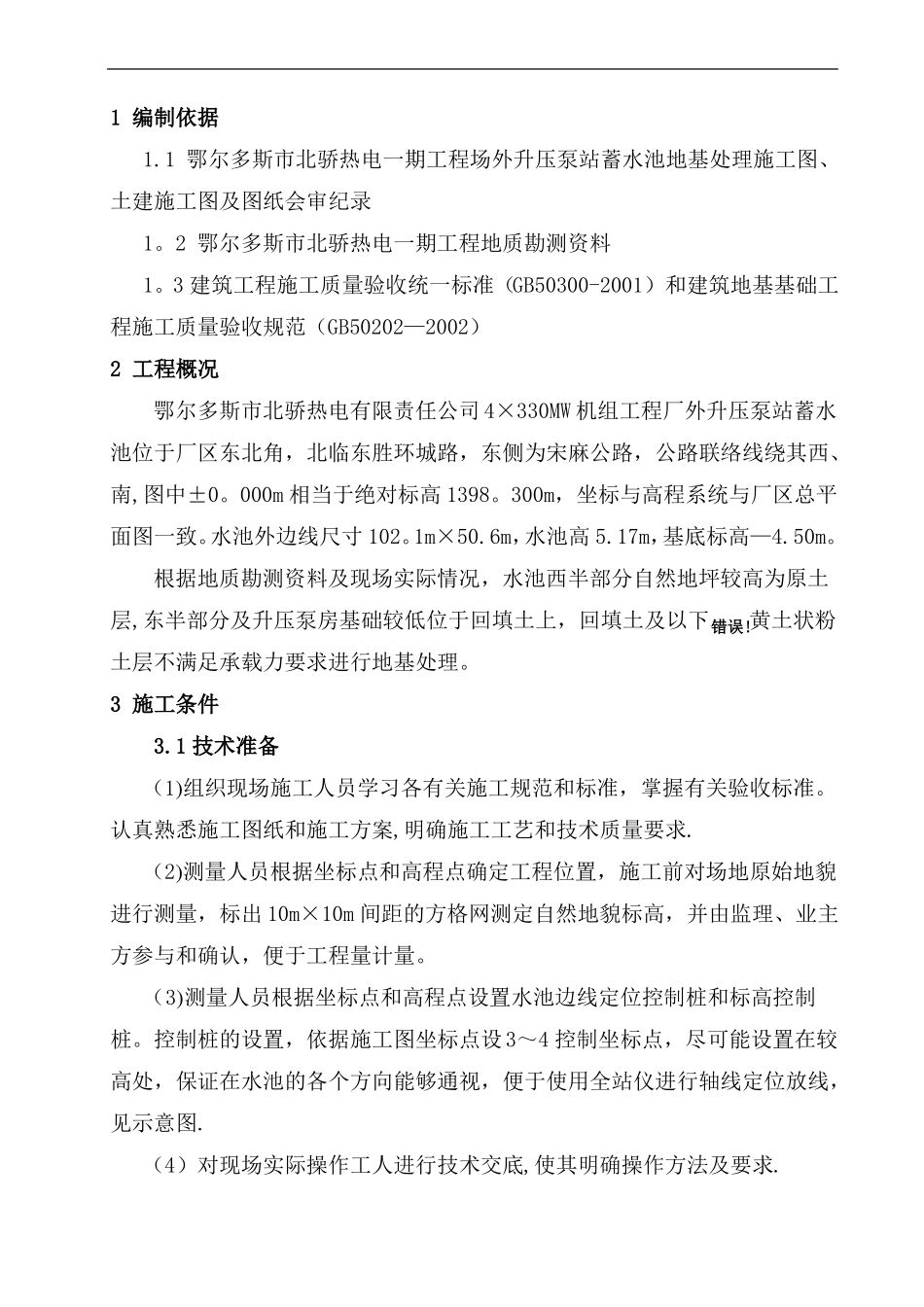

鄂尔多斯市北骄热电有限责任公司4×330MW直接空冷机组工程场外升压泵站蓄水池土方工程施工方案河南二建鄂尔多斯市北骄热电项目部2013年04月19日审批页批准:年月日审核:年月日编制:年月日1编制依据1.1鄂尔多斯市北骄热电一期工程场外升压泵站蓄水池地基处理施工图、土建施工图及图纸会审纪录1。2鄂尔多斯市北骄热电一期工程地质勘测资料1。3建筑工程施工质量验收统一标准(GB50300-2001)和建筑地基基础工程施工质量验收规范(GB50202—2002)2工程概况鄂尔多斯市北骄热电有限责任公司4×330MW机组工程厂外升压泵站蓄水池位于厂区东北角,北临东胜环城路,东侧为宋麻公路,公路联络线绕其西、南,图中±0。000m相当于绝对标高1398。300m,坐标与高程系统与厂区总平面图一致。水池外边线尺寸102。1m×50.6m,水池高5.17m,基底标高—4.50m。根据地质勘测资料及现场实际情况,水池西半部分自然地坪较高为原土层,东半部分及升压泵房基础较低位于回填土上,回填土及以下错误!黄土状粉土层不满足承载力要求进行地基处理。3施工条件3.1技术准备(1)组织现场施工人员学习各有关施工规范和标准,掌握有关验收标准。认真熟悉施工图纸和施工方案,明确施工工艺和技术质量要求.(2)测量人员根据坐标点和高程点确定工程位置,施工前对场地原始地貌进行测量,标出10m×10m间距的方格网测定自然地貌标高,并由监理、业主方参与和确认,便于工程量计量。(3)测量人员根据坐标点和高程点设置水池边线定位控制桩和标高控制桩。控制桩的设置,依据施工图坐标点设3~4控制坐标点,尽可能设置在较高处,保证在水池的各个方向能够通视,便于使用全站仪进行轴线定位放线,见示意图.(4)对现场实际操作工人进行技术交底,使其明确操作方法及要求.(5)根据项目部要求,安排施工进度计划,分解工作指标,制定劳动力需水池横轴线用计划。3。2机械设备准备水池纵轴线控制桩(1)认真熟悉各种机械设备的操作要领和操作规程,配备齐全各种现场所需要的施工机具。挖土机械:挖掘机2台、装载机1台、自卸汽车6辆。轴线及控制桩坐标点设置示意图一般工具:铁锹(平头、尖头两种)手推车、钢卷尺、小白线、水准仪、塔尺等。各种机械根据实际情况可随时进行调整。(2)施工前由物资设备科对各种机具设备如:挖掘机、自卸车、装载机等逐一进行检修,确保各种机具处于良好状态,以便施工顺利进行。3。3劳动力准备(1)特殊工种操作人员必须考核合格后持证上岗,并在施工前及时到岗。(2)根据施工网络计划要求,土方专业施工队必须保证足够的劳动力,以确保工期的顺利实现。4施工程序和方法4。1土方开挖操作工艺(1)工艺流程:确定开挖顺序和坡度→分段同步开挖→修边清底(2)边坡的确定:由于工程场地处于西高东低地势,本工程开挖区域内多为坚硬的风化岩土层,土质疏松不均且开挖较深,开挖时边坡确定为:西半部分1:0。45。东半部分需做地基处理,挖方较深,边坡放坡系数1:1。具体挖方深度和放坡系数视实际情况确定,如果基坑开挖深度超过5。0m,坡中间按照留出1。0m宽台阶考虑。(3)基坑挖土范围:根据基础布局和尺寸情况,开挖时,由于是开挖深度及长度规模较大,按基础每边预留0。8m的工作面。基坑开挖采用大开挖方式。根据现场实际情况初步判断要挖深6。0m,按此开挖深度考虑,基坑西半部分地坪较高,开挖边线比基础边线外伸3.7m(含工作面0。8m),东半部分按挖深10.0m计,开挖边线比基础边线外伸11m(含一个台阶1.0m).(4)挖方顺序及方法1)根据地勘资料显示,西半部分地基为原土,东半部分有杂土回填,为工期考虑加快施工进度,拟定分东西两段同时开挖,也同时处理换填部分。首次进行开挖第一层,挖至标高-2.50米处,第二层按照设计要求挖至基底标高处.西半部分基底三面留足0.8m米宽的工作面,保证基坑边坡1:0。45的开挖系数,东半部分保证基坑边坡1:1的开挖系数,在开挖总深度超过5。0m时,要进行二次放坡按台阶式开挖,台阶宽1.0m,根据自然地坪标高至需要开挖深度确定开挖台阶的级数。2)根据场地实际情况,在东南方向留出施工坡道,坡度不大于15度。3)土方开挖时,应随时控制标高,不得挖至设计标高以下,在基底标...
