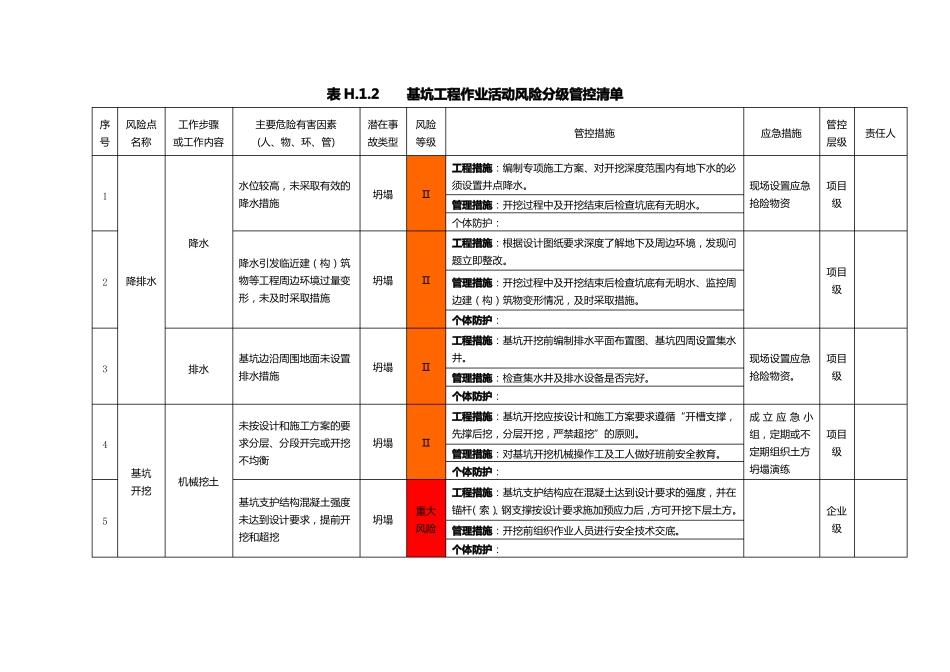

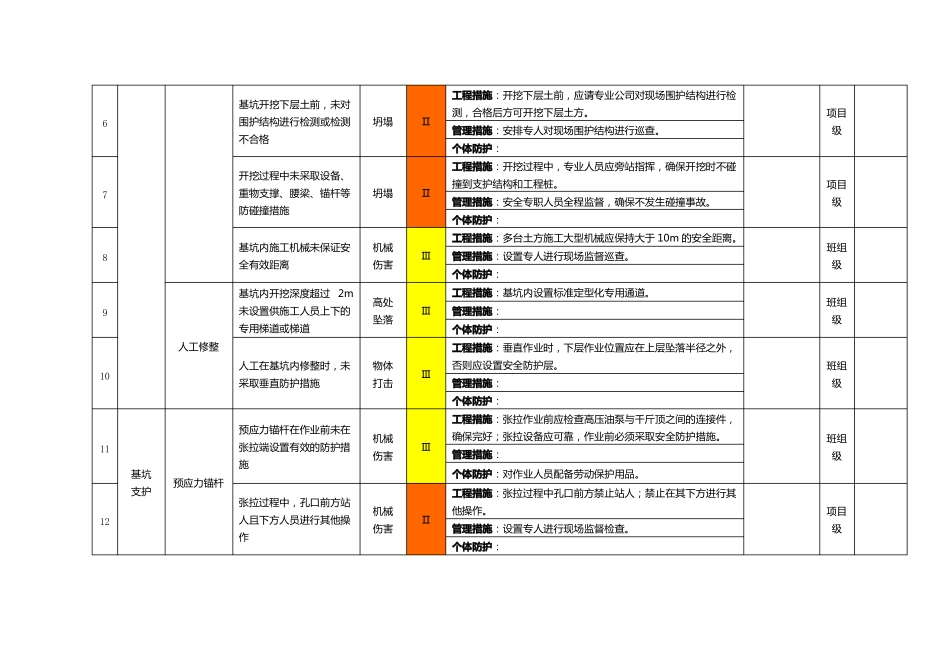

2基坑工程作业活动风险分级管控清单序号风险点名称工作步骤或工作内容主要危险有害因素(人、物、环、管)潜在事故类型风险等级管控措施工程措施:编制专项施工方案、对开挖深度范围内有地下水的必1水位较高,未采取有效的降水措施坍塌Ⅱ须设置井点降水
管理措施:开挖过程中及开挖结束后检查坑底有无明水
个体防护:降水降水引发临近建(构)筑2降排水物等工程周边环境过量变形,未及时采取措施坍塌Ⅱ工程措施:根据设计图纸要求深度了解地下及周边环境,发现问题立即整改
管理措施:开挖过程中及开挖结束后检查坑底有无明水、监控周边建(构)筑物变形情况,及时采取措施
个体防护:工程措施:基坑开挖前编制排水平面布置图、基坑四周设置集水3排水基坑边沿周围地面未设置排水措施坍塌Ⅱ井
管理措施:检查集水井及排水设备是否完好
个体防护:未按设计和施工方案的要4基坑开挖5求分层、分段开完或开挖不均衡机械挖土基坑支护结构混凝土强度未达到设计要求,提前开挖和超挖坍塌重大风险坍塌Ⅱ工程措施:基坑开挖应按设计和施工方案要求遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则
管理措施:对基坑开挖机械操作工及工人做好班前安全教育
个体防护:工程措施:基坑支护结构应在混凝土达到设计要求的强度,并在锚杆(索)、钢支撑按设计要求施加预应力后,方可开挖下层土方
管理措施:开挖前组织作业人员进行安全技术交底
个体防护:企业级成立应急小组,定期或不定期组织土方坍塌演练项目级现场设置应急抢险物资
项目级项目级现场设置应急抢险物资项目级应急措施管控层级责任人基坑开挖下层土前,未对6围护结构进行检测或检测不合格开挖过程中未采取设备、7重物支撑、腰梁、锚杆等防碰撞措施基坑内施工机械未保证安全有效距离基坑内开挖深度超过2m9人工修整10人工在基坑内修整时,未采取垂直防护措施物体打击Ⅲ未设置供施工人员上下的专用梯道或梯道机械伤害高处坠落坍塌Ⅱ
