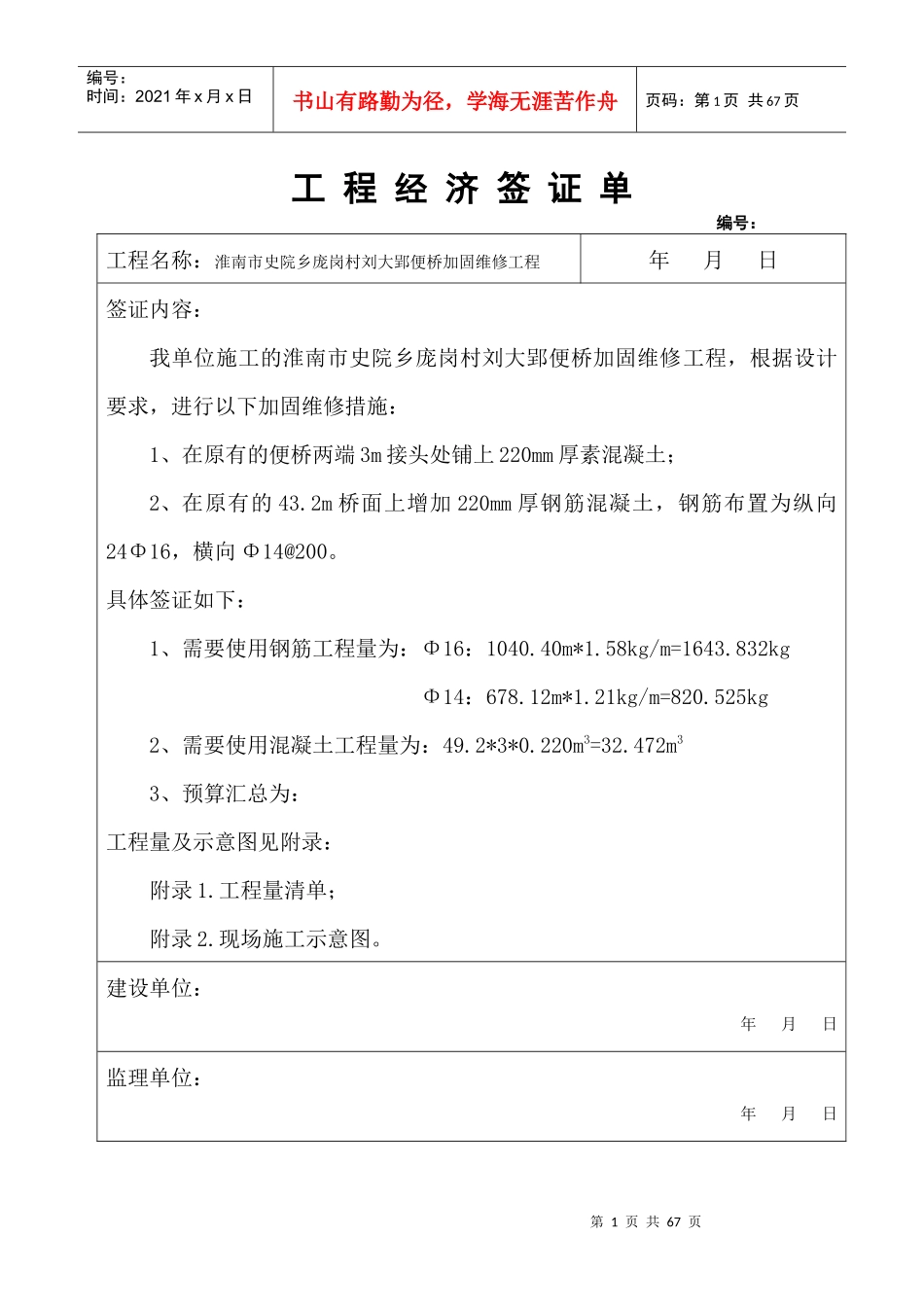

第1页共67页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共67页工程经济签证单编号:工程名称:淮南市史院乡庞岗村刘大郢便桥加固维修工程年月日签证内容:我单位施工的淮南市史院乡庞岗村刘大郢便桥加固维修工程,根据设计要求,进行以下加固维修措施:1、在原有的便桥两端3m接头处铺上220mm厚素混凝土;2、在原有的43.2m桥面上增加220mm厚钢筋混凝土,钢筋布置为纵向24Φ16,横向Φ14@200。具体签证如下:1、需要使用钢筋工程量为:Φ16:1040.40m*1.58kg/m=1643.832kgΦ14:678.12m*1.21kg/m=820.525kg2、需要使用混凝土工程量为:49.2*3*0.220m3=32.472m33、预算汇总为:工程量及示意图见附录:附录1.工程量清单;附录2.现场施工示意图。建设单位:年月日监理单位:年月日第2页共67页第1页共67页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共67页施工单位:年月日工程经济签证建设单位:湖南金邦物业发展有限公司编号:补001工程名称:未来城小区园林景观工程(二期)2009年9月17日签证内容:1.因5#栋东侧的化粪池,由原土建单位施工,后未作土方回填处理,导致我方无法施工,经建设方与监理方现场察看后,决定交由我司回填压实,具体签证如下:a.18.8m长*10.4m宽*1.5m厚(平均厚度)=293.28m³b.1.0m³挖机用台班费1个,机械进出场1次c.人工配合用工4个建设单位:年月日第3页共67页第2页共67页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共67页监理单位:年月日施工单位:年月日工程经济签证编号:002工程名称:未来城小区园林景观工程(二期)2009年8月23日签证内容:1.因将5#栋北侧原土建单位堆放的建筑垃圾及基础土方,超出设计标高需清除并外运,经建设方、监理方现场测量后交由我司完成,签证如下:a.开挖清理建筑垃圾及基础土方并外运:(14.0*11.0+10*7.0)*1.2=268.8m³b.挖机进出场1次c.人工配合清理用工12个第4页共67页第3页共67页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共67页建设单位:年月日监理单位:年月日施工单位:年月日工程经济签证编号:003工程名称:未来城小区园林景观工程(二期)2009年8月28日第5页共67页第4页共67页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共67页签证内容:1.2009年8月28日,我方对4#栋西向进行施工。因4#栋原土建施工方阻工,经建设及监理方到现场协调未果,经建设方同意要求我方暂停施工。直至9月1日复工,停工导致我司损失如下:1.挖机停滞台班:4个台班2.施工人员误工共计:24工日(每天6人*4天=24个工日)建设单位:年月日监理单位:年月日施工单位:年月日工程经济签证编号:004第6页共67页第5页共67页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共67页工程名称:未来城小区园林景观工程(二期)2009年9月26日签证内容:1.2009年9月26日上午九时,5#栋伸缩缝北线炮机破砼,因4#栋原土建方阻工。经建设方工程部及监理方等领导协调后,补偿如下:1.炮机台班1个2.施工人员误工共计8个工日建设单位:年月日监理单位:年月日施工单位:年月日第7页共67页第6页共67页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第7页共67页工程经济签证编号:005工程名称:未来城小区园林景观工程(二期)2009年10月13日签证内容:1.2009年9月29日,应建设方,监理方需将5#栋北侧的土建施工单位堆放的建筑渣土、生活垃圾等用小挖机转开并外运,同时修整施工道路。签证如下:a.小挖机工作台班1个b.建筑渣土等外运60m³2.2009年10月13日,应建设方,监理方要求,将4#栋西侧和5#栋北侧的土建施工单位堆放的建筑渣土、生活垃圾外运。,工程签证量如下:a.5#栋工程量为20方b.4#栋西侧:10.3m*5m*2m+10m*5m*1.5m=178m³建设单位:年月日监理单位:年月日第8页共67页第7页共67页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第8页共67页施工单位:年月日工程经济签证编号:006工程名称:未来城小区园林景观工程(二期)2009年10月15日签证内容:1.4#栋周边因原...
