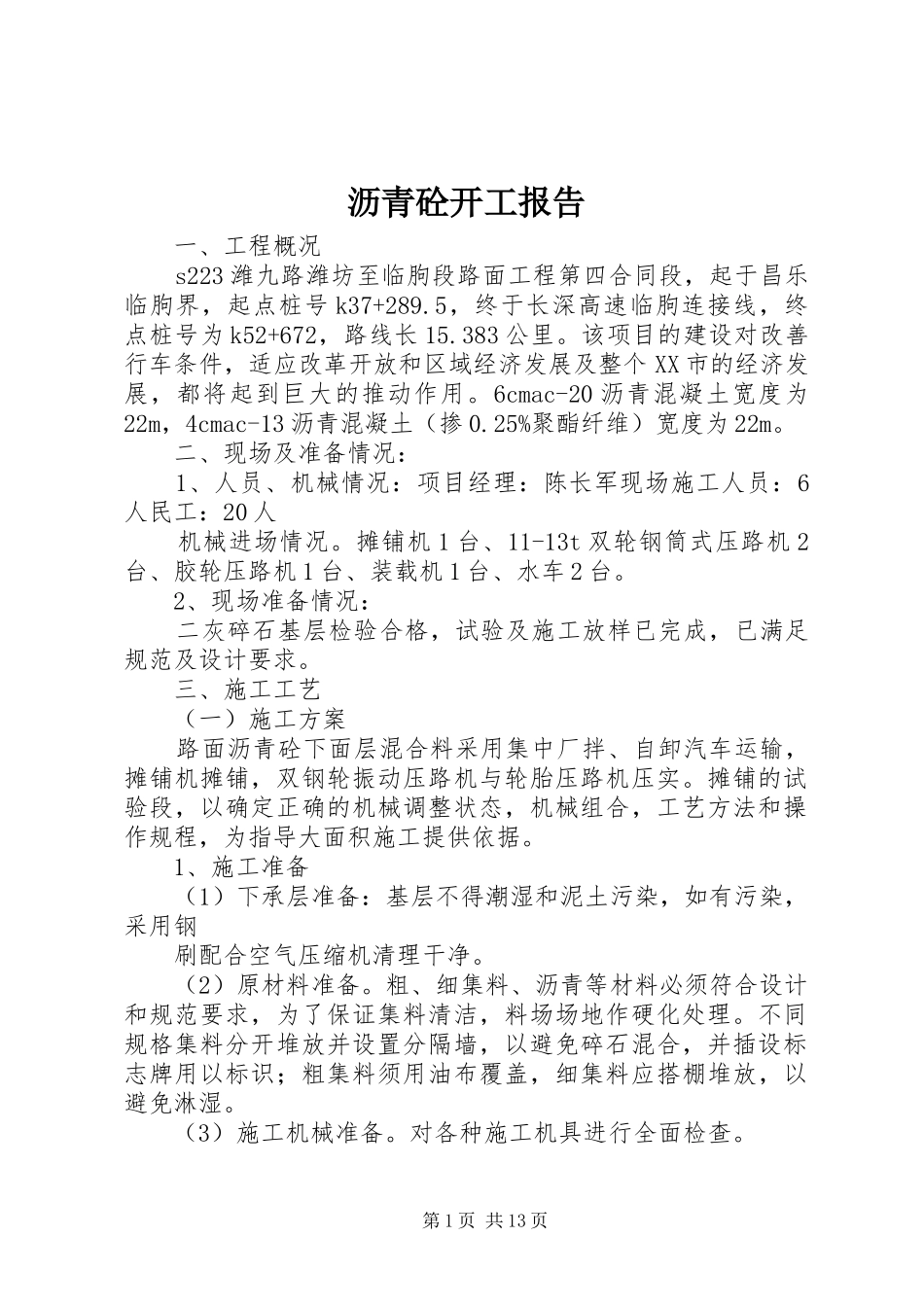

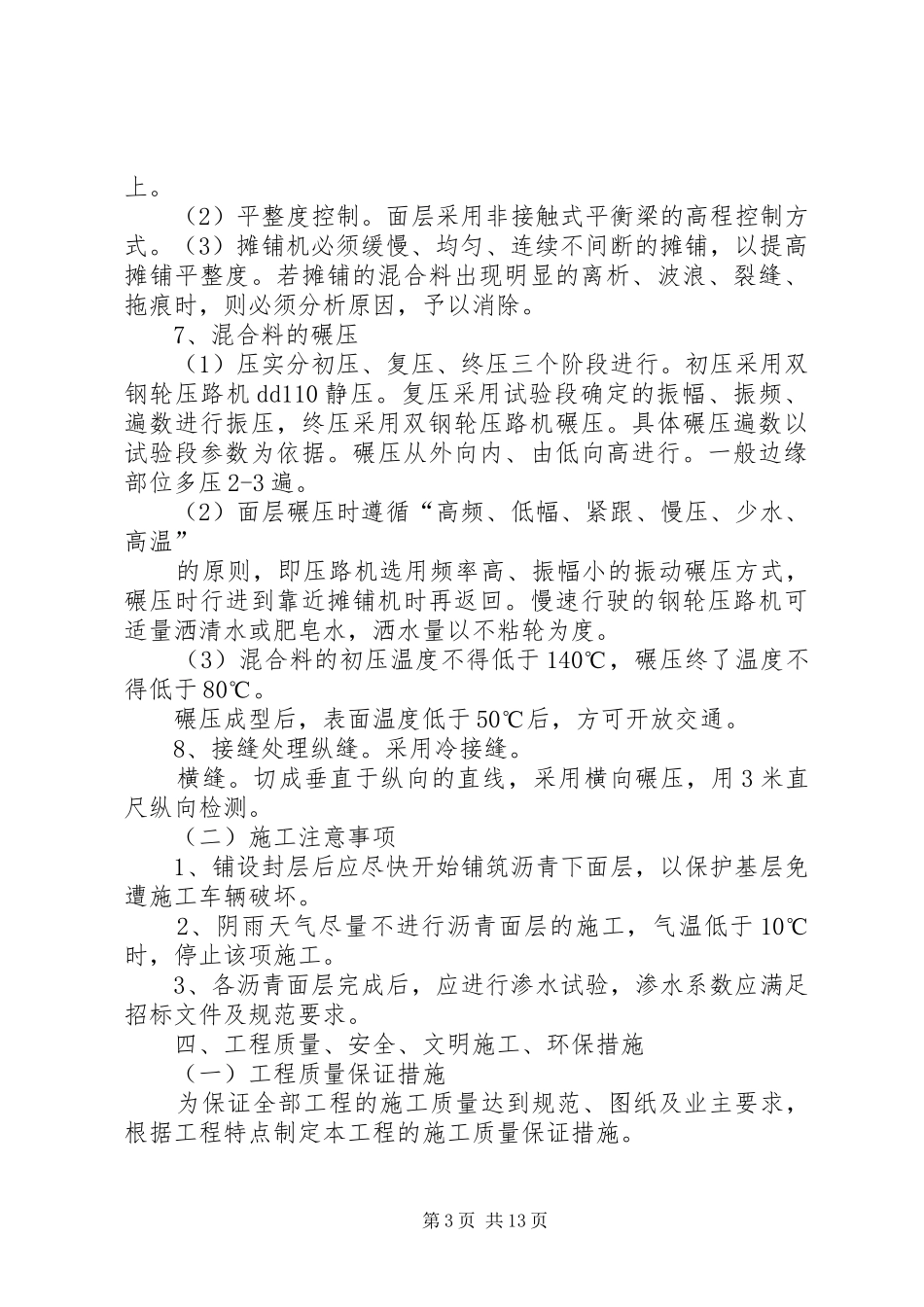

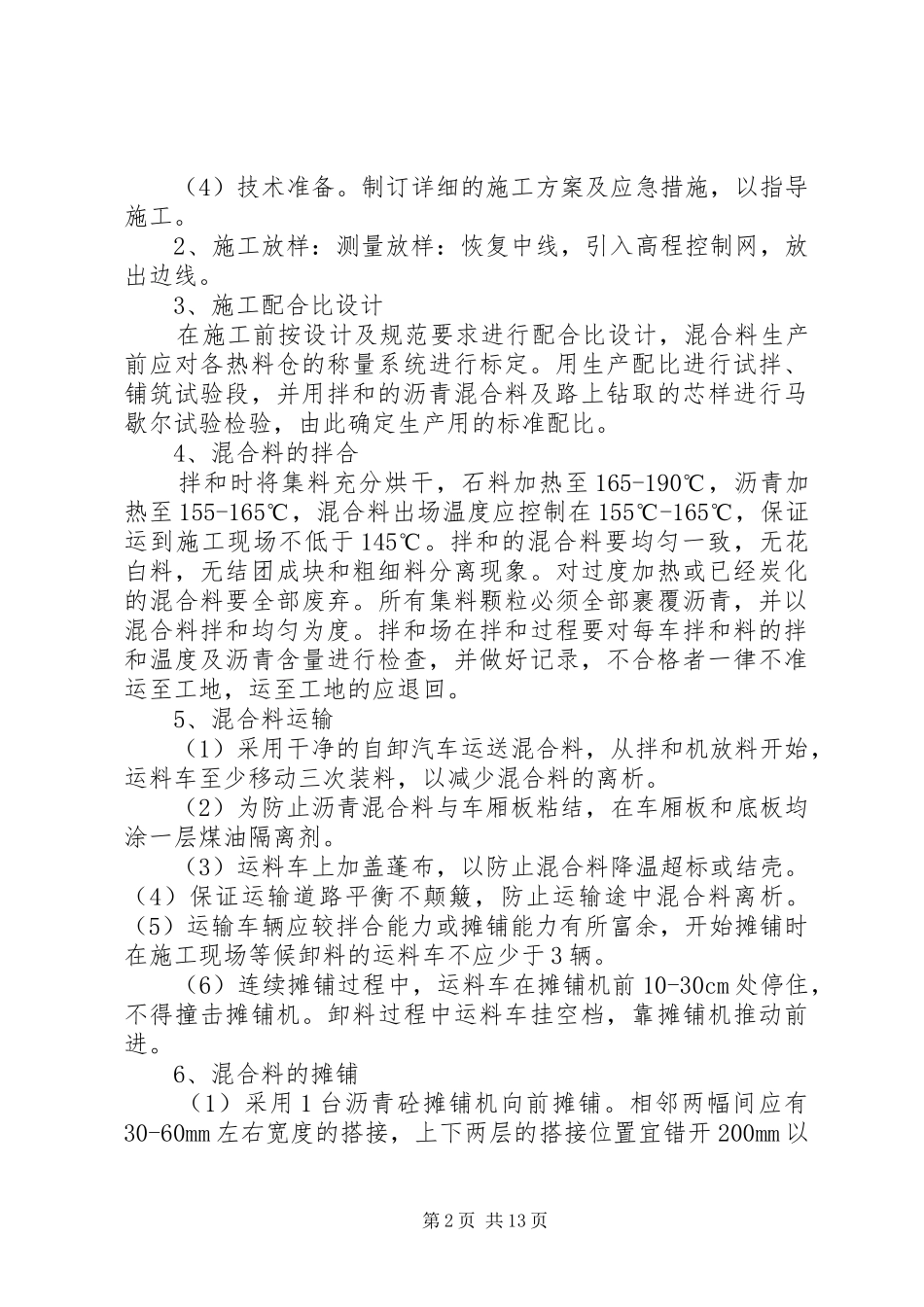

沥青砼开工报告一、工程概况s223潍九路潍坊至临朐段路面工程第四合同段,起于昌乐临朐界,起点桩号k37+289.5,终于长深高速临朐连接线,终点桩号为k52+672,路线长15.383公里。该项目的建设对改善行车条件,适应改革开放和区域经济发展及整个XX市的经济发展,都将起到巨大的推动作用。6cmac-20沥青混凝土宽度为22m,4cmac-13沥青混凝土(掺0.25%聚酯纤维)宽度为22m。二、现场及准备情况:1、人员、机械情况:项目经理:陈长军现场施工人员:6人民工:20人机械进场情况。摊铺机1台、11-13t双轮钢筒式压路机2台、胶轮压路机1台、装载机1台、水车2台。2、现场准备情况:二灰碎石基层检验合格,试验及施工放样已完成,已满足规范及设计要求。三、施工工艺(一)施工方案路面沥青砼下面层混合料采用集中厂拌、自卸汽车运输,摊铺机摊铺,双钢轮振动压路机与轮胎压路机压实。摊铺的试验段,以确定正确的机械调整状态,机械组合,工艺方法和操作规程,为指导大面积施工提供依据。1、施工准备(1)下承层准备:基层不得潮湿和泥土污染,如有污染,采用钢刷配合空气压缩机清理干净。(2)原材料准备。粗、细集料、沥青等材料必须符合设计和规范要求,为了保证集料清洁,料场场地作硬化处理。不同规格集料分开堆放并设置分隔墙,以避免碎石混合,并插设标志牌用以标识;粗集料须用油布覆盖,细集料应搭棚堆放,以避免淋湿。(3)施工机械准备。对各种施工机具进行全面检查。第1页共13页(4)技术准备。制订详细的施工方案及应急措施,以指导施工。2、施工放样:测量放样:恢复中线,引入高程控制网,放出边线。3、施工配合比设计在施工前按设计及规范要求进行配合比设计,混合料生产前应对各热料仓的称量系统进行标定。用生产配比进行试拌、铺筑试验段,并用拌和的沥青混合料及路上钻取的芯样进行马歇尔试验检验,由此确定生产用的标准配比。4、混合料的拌合拌和时将集料充分烘干,石料加热至165-190℃,沥青加热至155-165℃,混合料出场温度应控制在155℃-165℃,保证运到施工现场不低于145℃。拌和的混合料要均匀一致,无花白料,无结团成块和粗细料分离现象。对过度加热或已经炭化的混合料要全部废弃。所有集料颗粒必须全部裹覆沥青,并以混合料拌和均匀为度。拌和场在拌和过程要对每车拌和料的拌和温度及沥青含量进行检查,并做好记录,不合格者一律不准运至工地,运至工地的应退回。5、混合料运输(1)采用干净的自卸汽车运送混合料,从拌和机放料开始,运料车至少移动三次装料,以减少混合料的离析。(2)为防止沥青混合料与车厢板粘结,在车厢板和底板均涂一层煤油隔离剂。(3)运料车上加盖蓬布,以防止混合料降温超标或结壳。(4)保证运输道路平衡不颠簸,防止运输途中混合料离析。(5)运输车辆应较拌合能力或摊铺能力有所富余,开始摊铺时在施工现场等候卸料的运料车不应少于3辆。(6)连续摊铺过程中,运料车在摊铺机前10-30cm处停住,不得撞击摊铺机。卸料过程中运料车挂空档,靠摊铺机推动前进。6、混合料的摊铺(1)采用1台沥青砼摊铺机向前摊铺。相邻两幅间应有30-60mm左右宽度的搭接,上下两层的搭接位置宜错开200mm以第2页共13页上。(2)平整度控制。面层采用非接触式平衡梁的高程控制方式。(3)摊铺机必须缓慢、均匀、连续不间断的摊铺,以提高摊铺平整度。若摊铺的混合料出现明显的离析、波浪、裂缝、拖痕时,则必须分析原因,予以消除。7、混合料的碾压(1)压实分初压、复压、终压三个阶段进行。初压采用双钢轮压路机dd110静压。复压采用试验段确定的振幅、振频、遍数进行振压,终压采用双钢轮压路机碾压。具体碾压遍数以试验段参数为依据。碾压从外向内、由低向高进行。一般边缘部位多压2-3遍。(2)面层碾压时遵循“高频、低幅、紧跟、慢压、少水、高温”的原则,即压路机选用频率高、振幅小的振动碾压方式,碾压时行进到靠近摊铺机时再返回。慢速行驶的钢轮压路机可适量洒清水或肥皂水,洒水量以不粘轮为度。(3)混合料的初压温度不得低于140℃,碾压终了温度不得低于80℃。碾压成型后,表面温度低于50℃后,方可开放交通。8、接缝处理纵缝。采用冷接缝。横缝...
