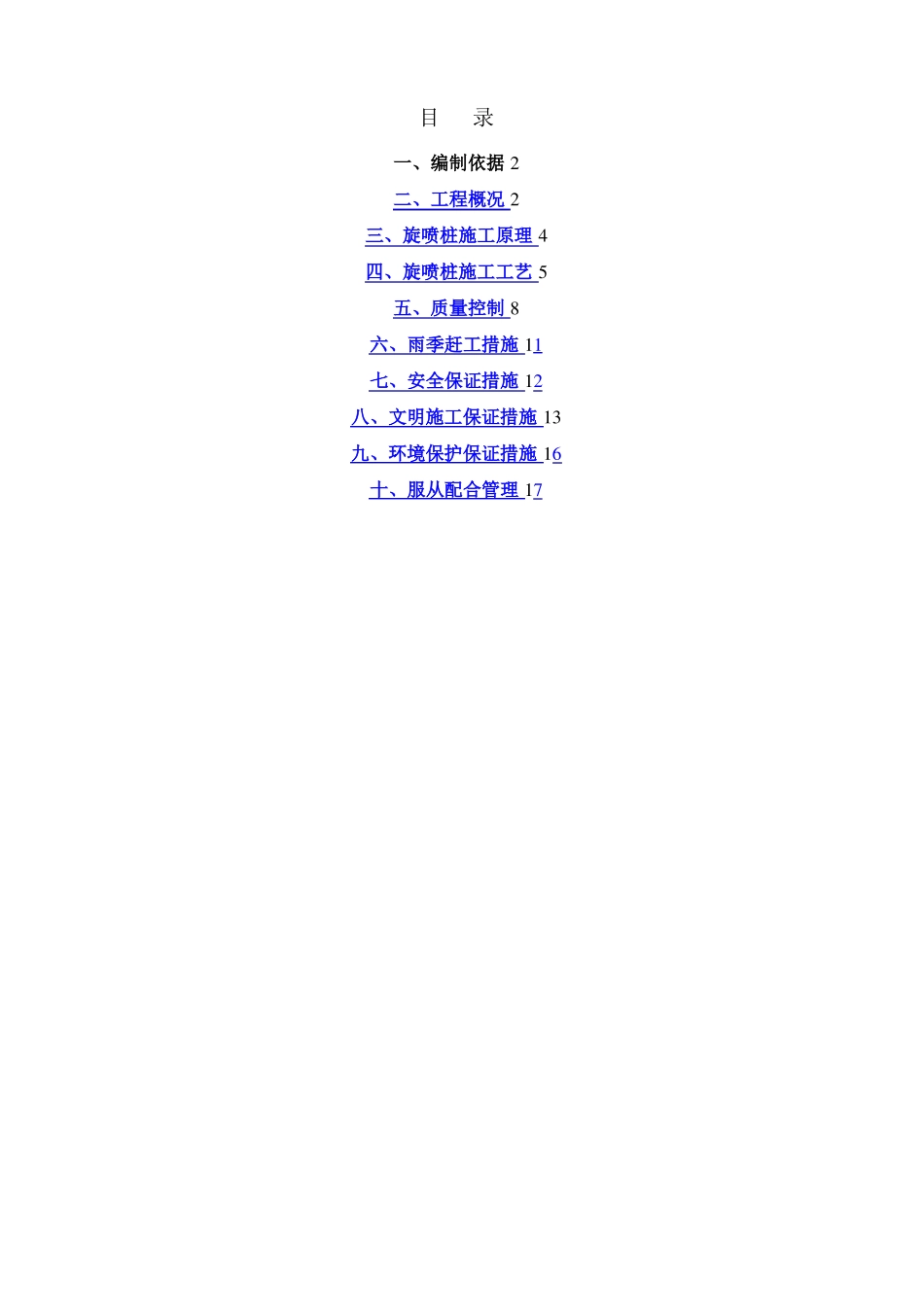

目录一、编制依据2二、工程概况2三、旋喷桩施工原理4四、旋喷桩施工工艺5五、质量控制8六、雨季赶工措施11七、安全保证措施12八、文明施工保证措施13九、环境保护保证措施16十、服从配合管理17一、编制依据1.《西宁市第六污水处理厂工程岩土工程详细勘察报告》2.甲方提供的设计图纸3
《建筑工程施工质量验收统一标准》(GB50300—2013)4
《工程测量规范》(GB50026-2007)5
《建筑地基基础工程施工质量验收规范》(GB50202-2002)6
《混凝土结构工程施工质量验收规范》(GB50204—2015)7
《建筑桩基技术规范》(JGJ94-2008)8
《建筑深基坑工程施工安全技术规范》(JGJ311-2013)9
《建筑基坑工程监测技术规范》(GB50497—2009)10
《建筑地基处理技术规范》(JGJ79-2012)11
《危险性较大的分部分项工程安全管理办法》(建质〔2009〕87号)12.《2015—2016青海省最新建设工程质量管理条例,质量验收规范标准》二、工程概况根据设计,根据支护设计图纸,本工程占地面积约7万平方米,基坑大致呈梯形状
基坑东侧平均开挖深度为7
5米,支护结构为双排高压旋喷桩,桩径600mm,横向间距400mm,竖向间距500mm,桩长12m,桩顶标高按现场场地标高施工
旋喷桩孔位平面图如下:桩位平面图主要机具配备如下:拌浆机2台,空压机2台,高喷台车2台,高压泵2台,灌浆泵2台,铲车1台,吊车1台,挖掘机1台(平整场地)
配备施工人员12人,施高压旋喷桩采用间隔跳桩法施工,须待其邻近的桩基施工结束,且强度达到设计要求后进行

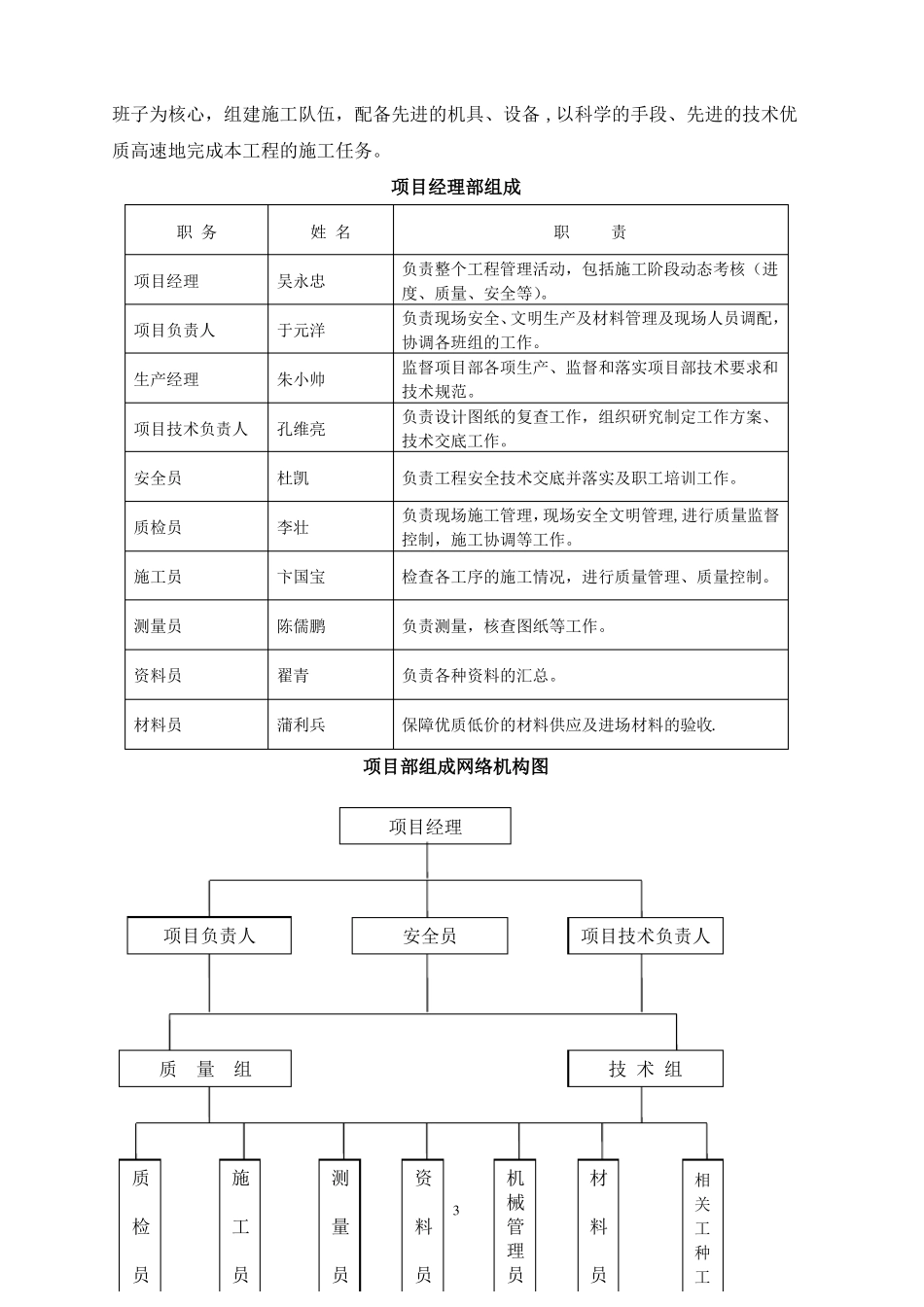

项目部组织机构根据本工程的具体特点,重点抓“施工管理,质量管理,安全管理,确保工期”这四项工作,组织指导施工
具体落实和体现在:按照项目施工模式组织项目经理部,配备施工经验丰富的专业技术人员和职能人员
