钢筋加工棚搭设施工方案第一章编制说明一、编制依据1、《钢结构工程施工质量验收规范》GB50205—20012、《屋面工程质量验收规范》GB50207—20023、《建筑施工高处作业安全技术规范》JGB80-914、《建筑施工安全检查标准》JGJ59-995、《钢结构设计规范》GB50017-20036、《建筑施工高处作业安全技术规范》JGJ80-917、《建筑工程预防高处坠落事故若干规定》二、编制目的加强03省道义乌段改建工程二期第一标段的安全技术管理,规范危险性较大分部分项工程的施工,预防施工安全事故,保障人身和财产安全
三、适用范围03省道义乌段改建工程二期第一标段钢筋加工棚建设

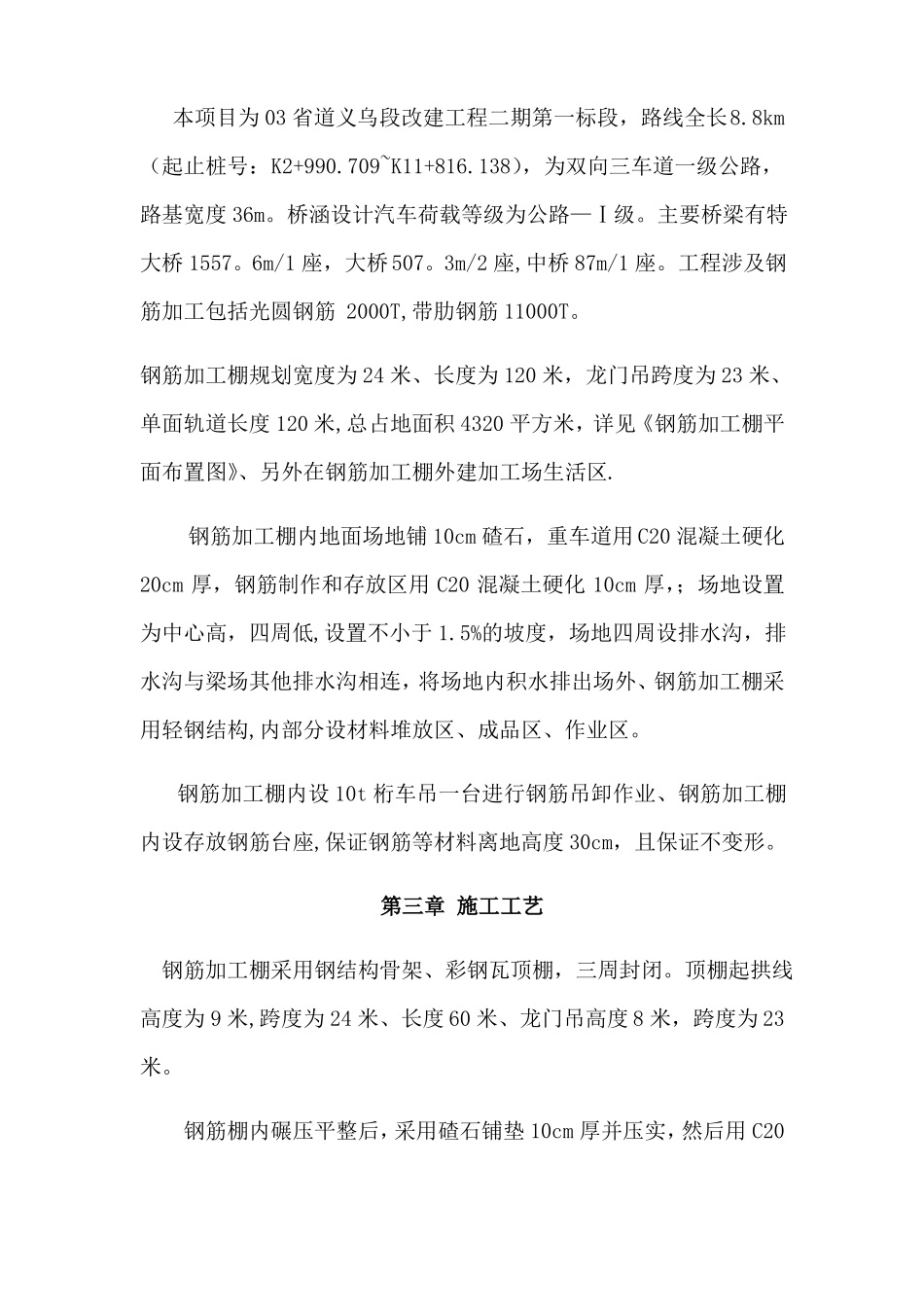

第二章工程概况本项目为03省道义乌段改建工程二期第一标段,路线全长8
8km(起止桩号:K2+990
709~K11+816
138),为双向三车道一级公路,路基宽度36m
桥涵设计汽车荷载等级为公路—Ⅰ级
主要桥梁有特大桥1557
6m/1座,大桥507
3m/2座,中桥87m/1座
工程涉及钢筋加工包括光圆钢筋2000T,带肋钢筋11000T
钢筋加工棚规划宽度为24米、长度为120米,龙门吊跨度为23米、单面轨道长度120米,总占地面积4320平方米,详见《钢筋加工棚平面布置图》、另外在钢筋加工棚外建加工场生活区
钢筋加工棚内地面场地铺10cm碴石,重车道用C20混凝土硬化20cm厚,钢筋制作和存放区用C20混凝土硬化10cm厚,;场地设置为中心高,四周低,设置不小于1
5%的坡度,场地四周设排水沟,排水沟与梁场其他排水沟相连,将场地内积水排出场外、钢筋加工棚采用轻钢结构,内部分设材料堆放区、成品区、作业区
钢筋加工棚内设10t桁车吊一台进行钢筋吊卸作业、钢筋加工棚内设存放钢筋台座,保证钢筋等材料离地高度30cm,且保证不变形

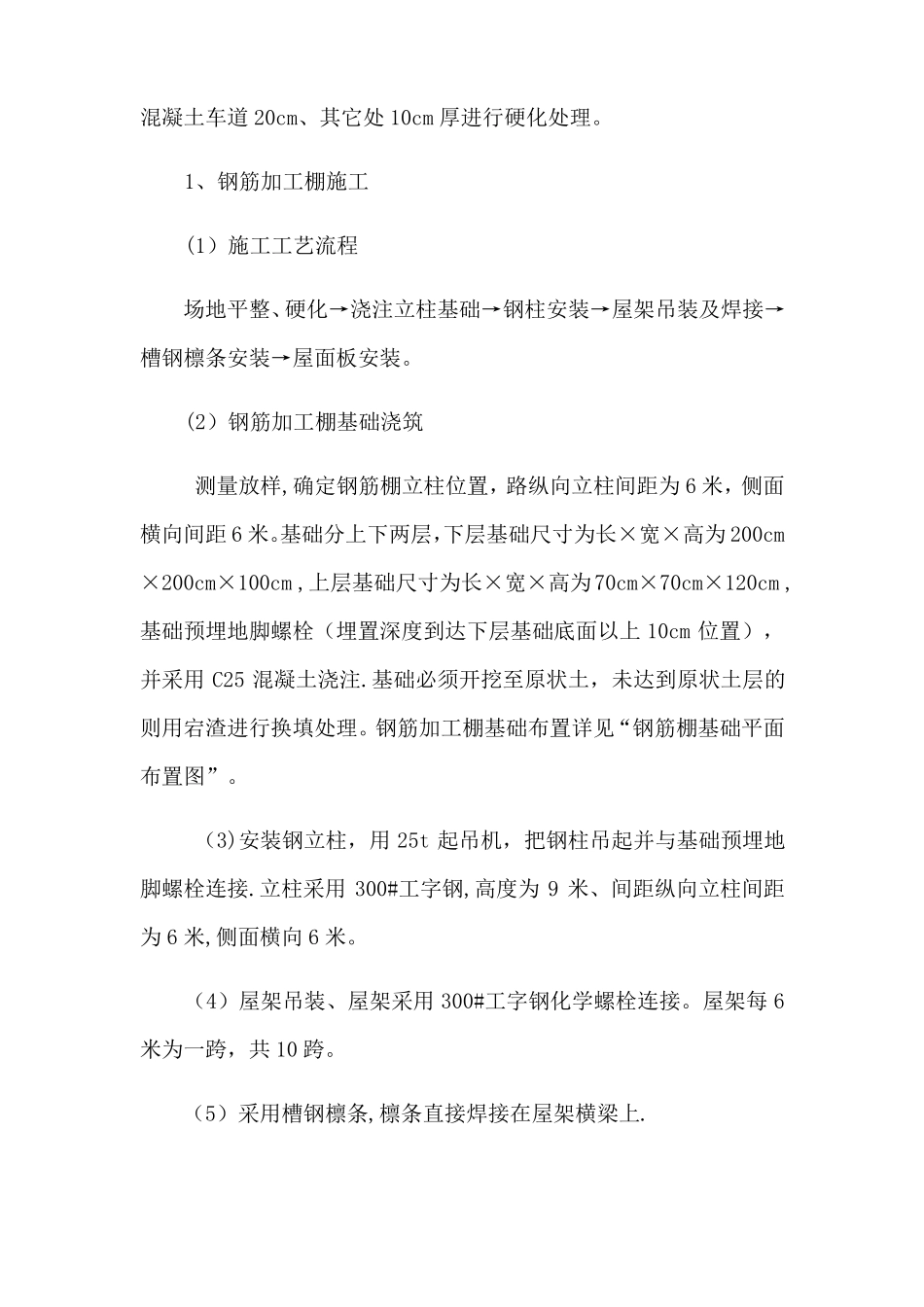

第三章施工工艺钢筋加工棚采用钢结构骨架、彩钢瓦顶棚,三周封闭
