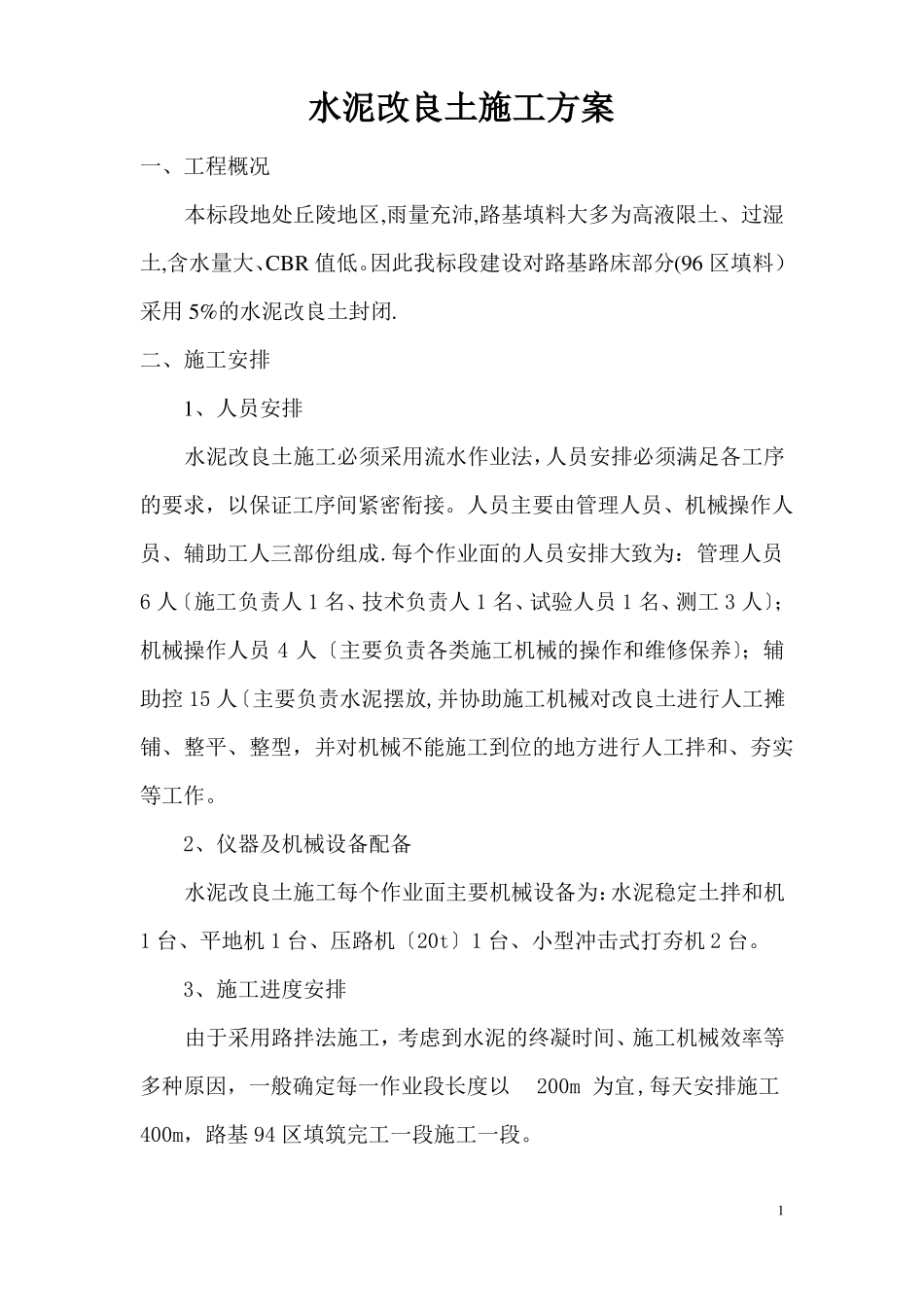

水泥改良土施工方案一、工程概况本标段地处丘陵地区,雨量充沛,路基填料大多为高液限土、过湿土,含水量大、CBR值低
因此我标段建设对路基路床部分(96区填料)采用5%的水泥改良土封闭
二、施工安排1、人员安排水泥改良土施工必须采用流水作业法,人员安排必须满足各工序的要求,以保证工序间紧密衔接
人员主要由管理人员、机械操作人员、辅助工人三部份组成
每个作业面的人员安排大致为:管理人员6人〔施工负责人1名、技术负责人1名、试验人员1名、测工3人〕;机械操作人员4人〔主要负责各类施工机械的操作和维修保养〕;辅助控15人〔主要负责水泥摆放,并协助施工机械对改良土进行人工摊铺、整平、整型,并对机械不能施工到位的地方进行人工拌和、夯实等工作
2、仪器及机械设备配备水泥改良土施工每个作业面主要机械设备为:水泥稳定土拌和机1台、平地机1台、压路机〔20t〕1台、小型冲击式打夯机2台
3、施工进度安排由于采用路拌法施工,考虑到水泥的终凝时间、施工机械效率等多种原因,一般确定每一作业段长度以200m为宜,每天安排施工400m,路基94区填筑完工一段施工一段
1三、施工方案水泥改良土采用路拌法施工
水泥改良土的下承层施工完毕后,对路堤加宽部分进行收坡,收集的边坡土用于施工改良土,不足的土方由取土场取土脱水后,运至施工现场
改良土采用普通硅酸盐32
5水泥,水泥改良土采用水泥稳定土拌和机拌和,20t压路机压实,人工配合平地机整形
四、施工方法1、施工准备⑴
材料试验水泥改良土施工前需对填料进行土工试验,要求填料液限大于40,塑性指数大于17,并测定填料的最大干密度、最佳含水量
水泥采用双峰海螺PC32
5普通硅酸盐水泥,水泥28天强度为38
3Mpa,水泥初凝时间194min,终凝时间248min
计算水泥用量每立方改良土水泥用量=最大干密度×水泥剂量〔5%〕
水泥改良土施工⑴
准备改良层在
