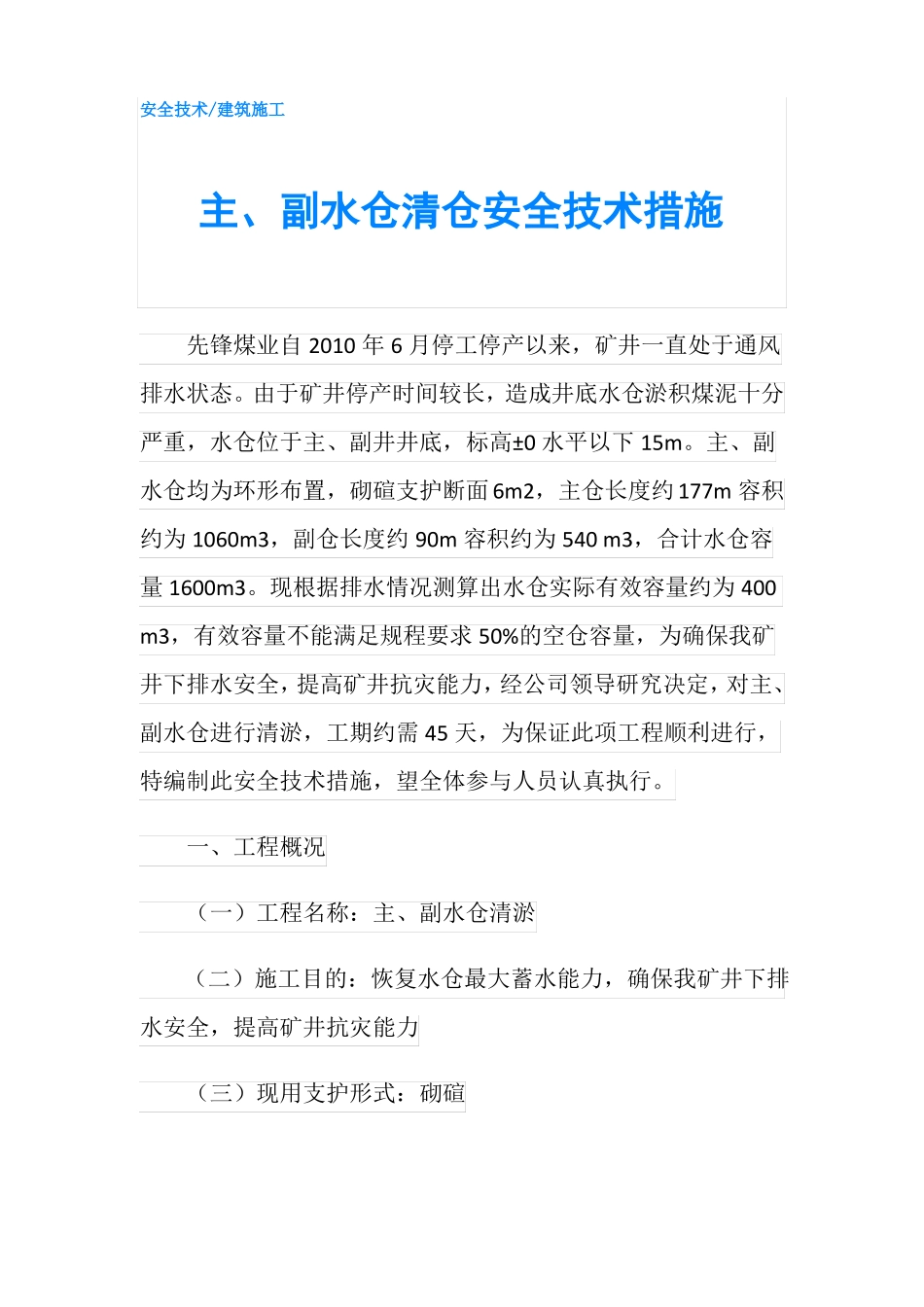

安全技术/建筑施工主、副水仓清仓安全技术措施先锋煤业自2010年6月停工停产以来,矿井一直处于通风排水状态
由于矿井停产时间较长,造成井底水仓淤积煤泥十分严重,水仓位于主、副井井底,标高±0水平以下15m
主、副水仓均为环形布置,砌碹支护断面6m2,主仓长度约177m容积约为1060m3,副仓长度约90m容积约为540m3,合计水仓容量1600m3
现根据排水情况测算出水仓实际有效容量约为400m3,有效容量不能满足规程要求50%的空仓容量,为确保我矿井下排水安全,提高矿井抗灾能力,经公司领导研究决定,对主、副水仓进行清淤,工期约需45天,为保证此项工程顺利进行,特编制此安全技术措施,望全体参与人员认真执行

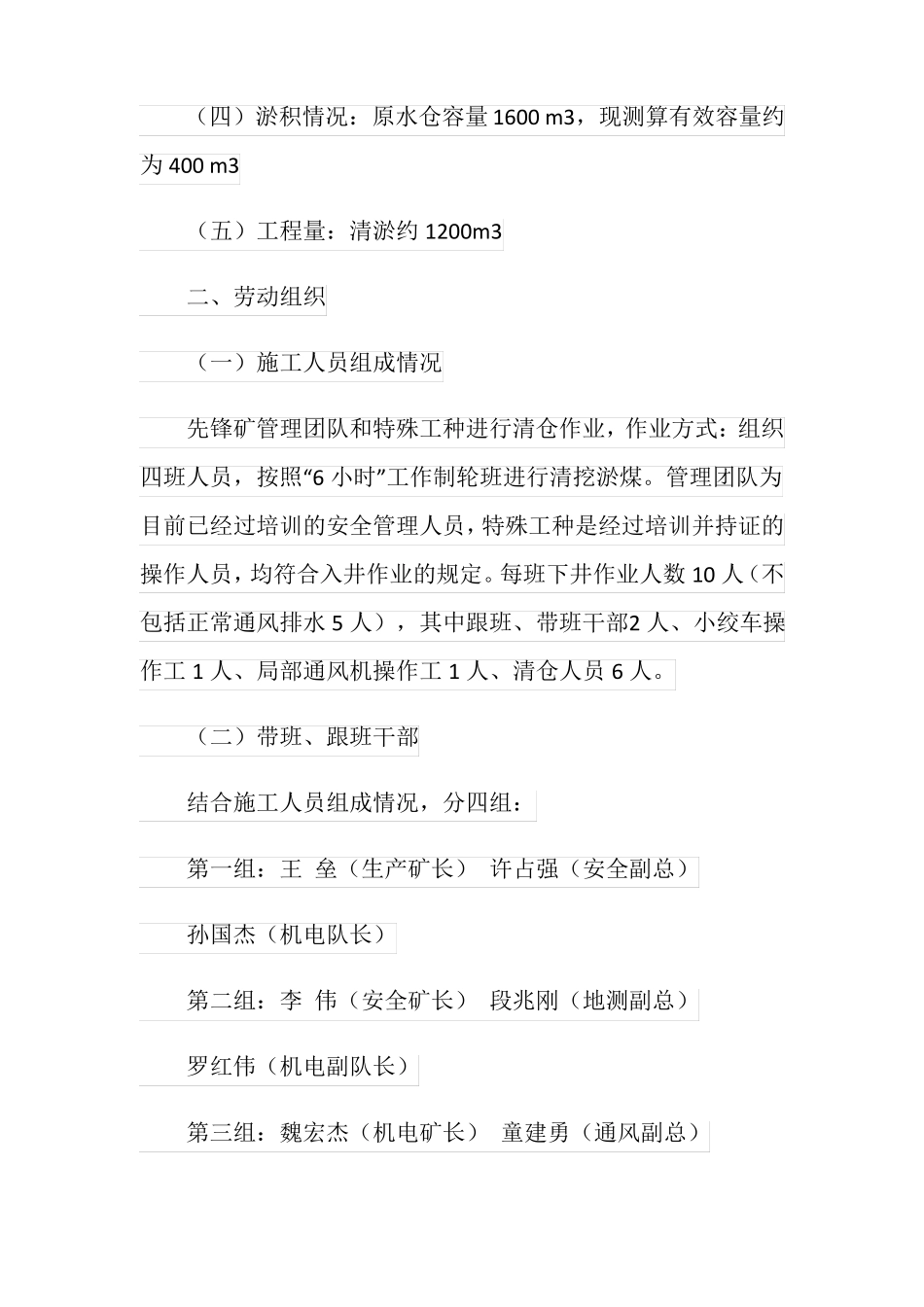

一、工程概况(一)工程名称:主、副水仓清淤(二)施工目的:恢复水仓最大蓄水能力,确保我矿井下排水安全,提高矿井抗灾能力(三)现用支护形式:砌碹(四)淤积情况:原水仓容量1600m3,现测算有效容量约为400m3(五)工程量:清淤约1200m3二、劳动组织(一)施工人员组成情况先锋矿管理团队和特殊工种进行清仓作业,作业方式:组织四班人员,按照“6小时”工作制轮班进行清挖淤煤
管理团队为目前已经过培训的安全管理人员,特殊工种是经过培训并持证的操作人员,均符合入井作业的规定
每班下井作业人数10人(不包括正常通风排水5人),其中跟班、带班干部2人、小绞车操作工1人、局部通风机操作工1人、清仓人员6人
(二)带班、跟班干部结合施工人员组成情况,分四组:第一组:王垒(生产矿长)许占强(安全副总)孙国杰(机电队长)第二组:李伟(安全矿长)段兆刚(地测副总)罗红伟(机电副队长)第三组:魏宏杰(机电矿长)童建勇(通风副总)李有杰(机电副队长)第四组:郭明信(总工程师)石向远(生产副总)石寿臣(机电副队长)注:每班必须有一名副总或副总以上领导带班,一名机电(副)队长跟班,若遇特殊原因休班
