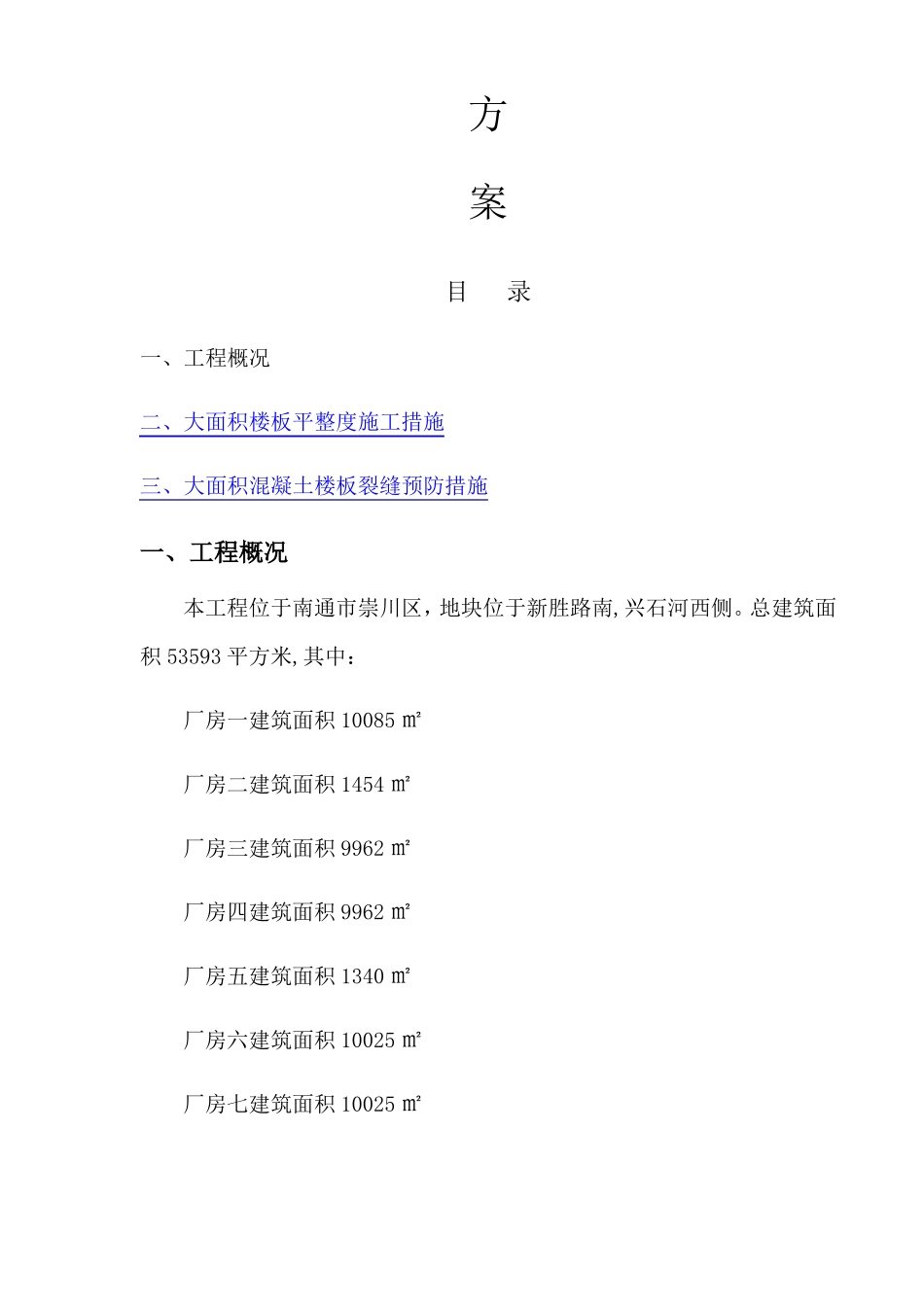

大面积混凝土楼板施工专项方案目录一、工程概况二、大面积楼板平整度施工措施三、大面积混凝土楼板裂缝预防措施一、工程概况本工程位于南通市崇川区,地块位于新胜路南,兴石河西侧
总建筑面积53593平方米,其中:厂房一建筑面积10085㎡厂房二建筑面积1454㎡厂房三建筑面积9962㎡厂房四建筑面积9962㎡厂房五建筑面积1340㎡厂房六建筑面积10025㎡厂房七建筑面积10025㎡连廊一建筑面积510㎡连廊二建筑面积510㎡传达室建筑面积80㎡二、编制依据与参考文献新建高档面料生产基地工程施工图新建高档面料生产基地工程合同《建筑工程施工质量验收统一标准》GB50300-2013《混凝土结构工程施工质量验收规范》GB50204-2015早期养护对现浇混凝土结构裂缝的影响
程波、朱耀台混凝土结构早期裂缝控制
[M]北京,科学出版社
2004袁勇混凝土结构早期收缩裂缝的事业研究与收缩应力场的理论建模
浙江大学,2005
三、大面积楼板平整度施工措施本工程1#3#4#6#7#厂房柱间距大部分为8米×9
5米,楼板跨度较大,面积也较大,平整度控制是本工程的一个重点
由于钢筋砼梁板的挠度随着楼面荷载的不同而相应变化,在控制大面积楼板砼浇筑平整度时,可采取以下措施:1、板安装时,严格按施工规范要求对梁底模进行起拱
起拱高度按跨度的3/1000
2、用强度、刚度较大的模板支撑体系,拟采用普通钢管脚手架支撑体系,施工之前编制详细施工方案
3、模板板底木方间距不应过大,确保模板受力后的挠度,模板安装应平整,模板的平整度经过两次水准仪操平控制;第一次在梁板底模木方安装前,进行水平钢管面标高的控制,第二次在梁板底模安装后,进行梁板底模标高的复核
梁板模板安装质量标准见下表:项目底模上表面标高相邻两板表面高低差表面平整度允许偏差(mm)±523检验方法水准仪或拉线、钢尺检查钢尺检查2m靠尺和
