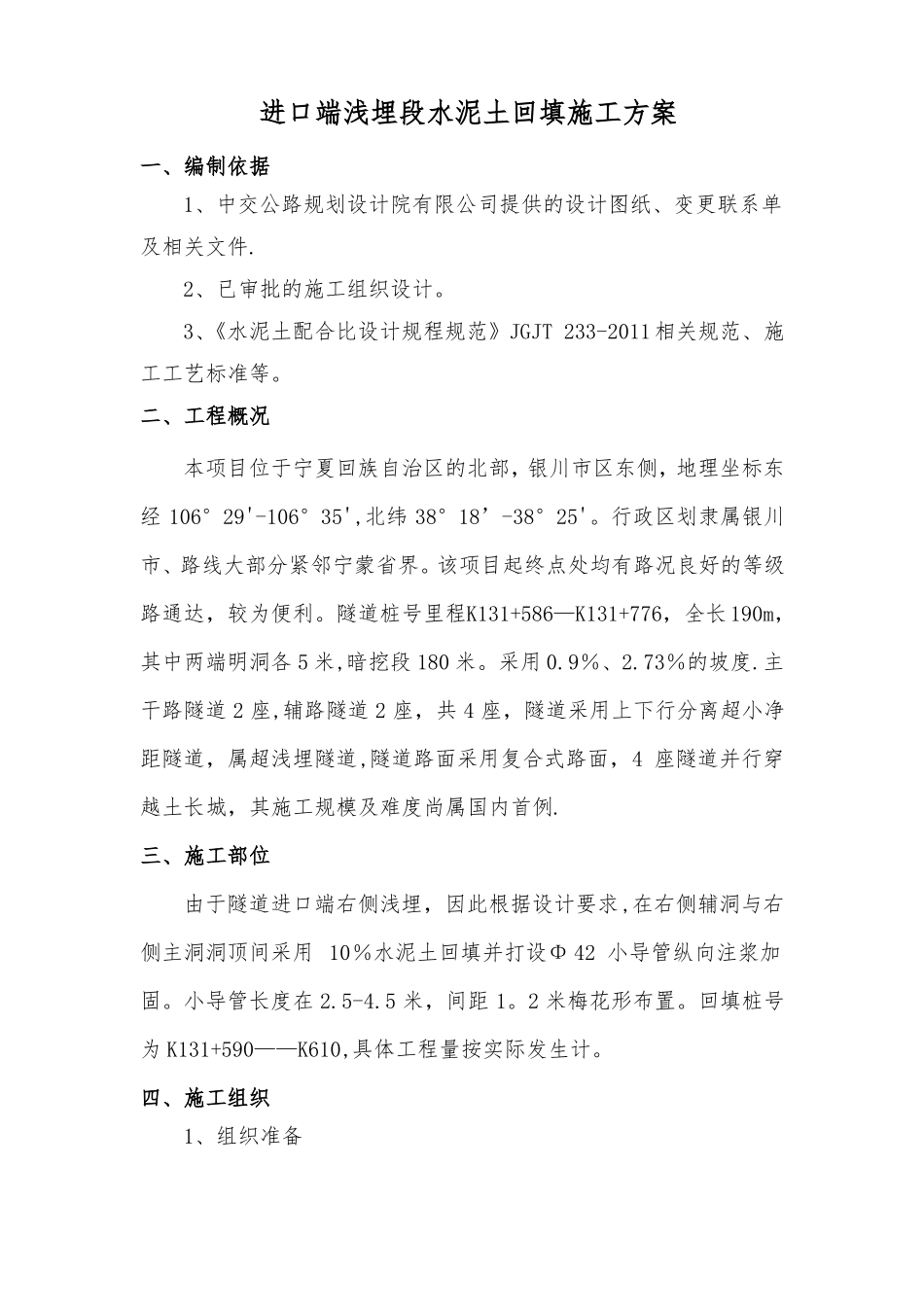

进口端浅埋段水泥土回填施工方案一、编制依据1、中交公路规划设计院有限公司提供的设计图纸、变更联系单及相关文件
2、已审批的施工组织设计
3、《水泥土配合比设计规程规范》JGJT233-2011相关规范、施工工艺标准等
二、工程概况本项目位于宁夏回族自治区的北部,银川市区东侧,地理坐标东经106°29'-106°35',北纬38°18’-38°25'
行政区划隶属银川市、路线大部分紧邻宁蒙省界
该项目起终点处均有路况良好的等级路通达,较为便利
隧道桩号里程K131+586—K131+776,全长190m,其中两端明洞各5米,暗挖段180米
73%的坡度
主干路隧道2座,辅路隧道2座,共4座,隧道采用上下行分离超小净距隧道,属超浅埋隧道,隧道路面采用复合式路面,4座隧道并行穿越土长城,其施工规模及难度尚属国内首例
三、施工部位由于隧道进口端右侧浅埋,因此根据设计要求,在右侧辅洞与右侧主洞洞顶间采用10%水泥土回填并打设Φ42小导管纵向注浆加固
小导管长度在2
5米,间距1
2米梅花形布置
回填桩号为K131+590——K610,具体工程量按实际发生计

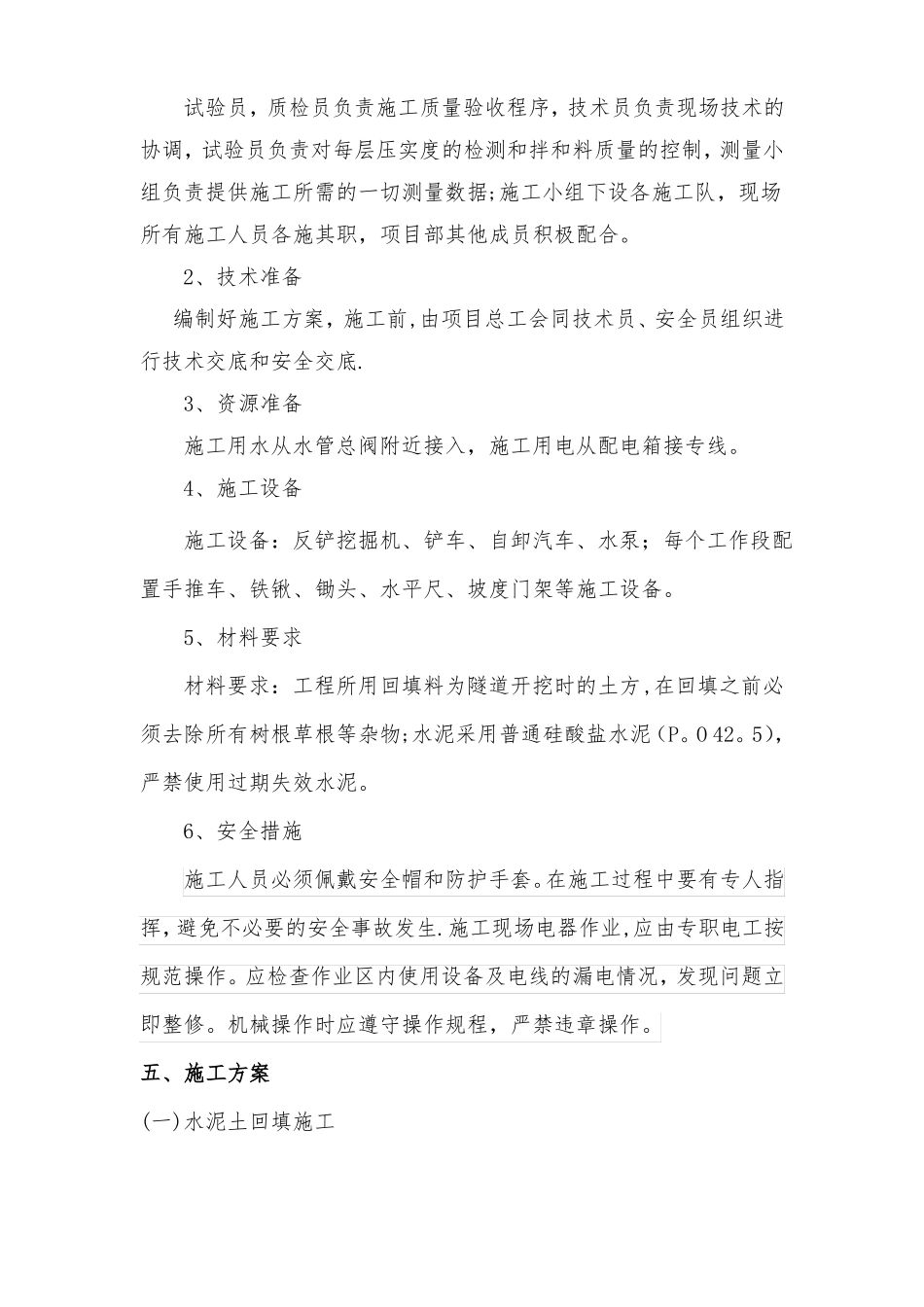

四、施工组织1、组织准备试验员,质检员负责施工质量验收程序,技术员负责现场技术的协调,试验员负责对每层压实度的检测和拌和料质量的控制,测量小组负责提供施工所需的一切测量数据;施工小组下设各施工队,现场所有施工人员各施其职,项目部其他成员积极配合
2、技术准备编制好施工方案,施工前,由项目总工会同技术员、安全员组织进行技术交底和安全交底
3、资源准备施工用水从水管总阀附近接入,施工用电从配电箱接专线
4、施工设备施工设备:反铲挖掘机、铲车、自卸汽车、水泵;每个工作段配置手推车、铁锹、锄头、水平尺、坡度门架等施工设备
5、材料要求材料要求:工程所用回填料为隧道开挖时的土方,在回填
