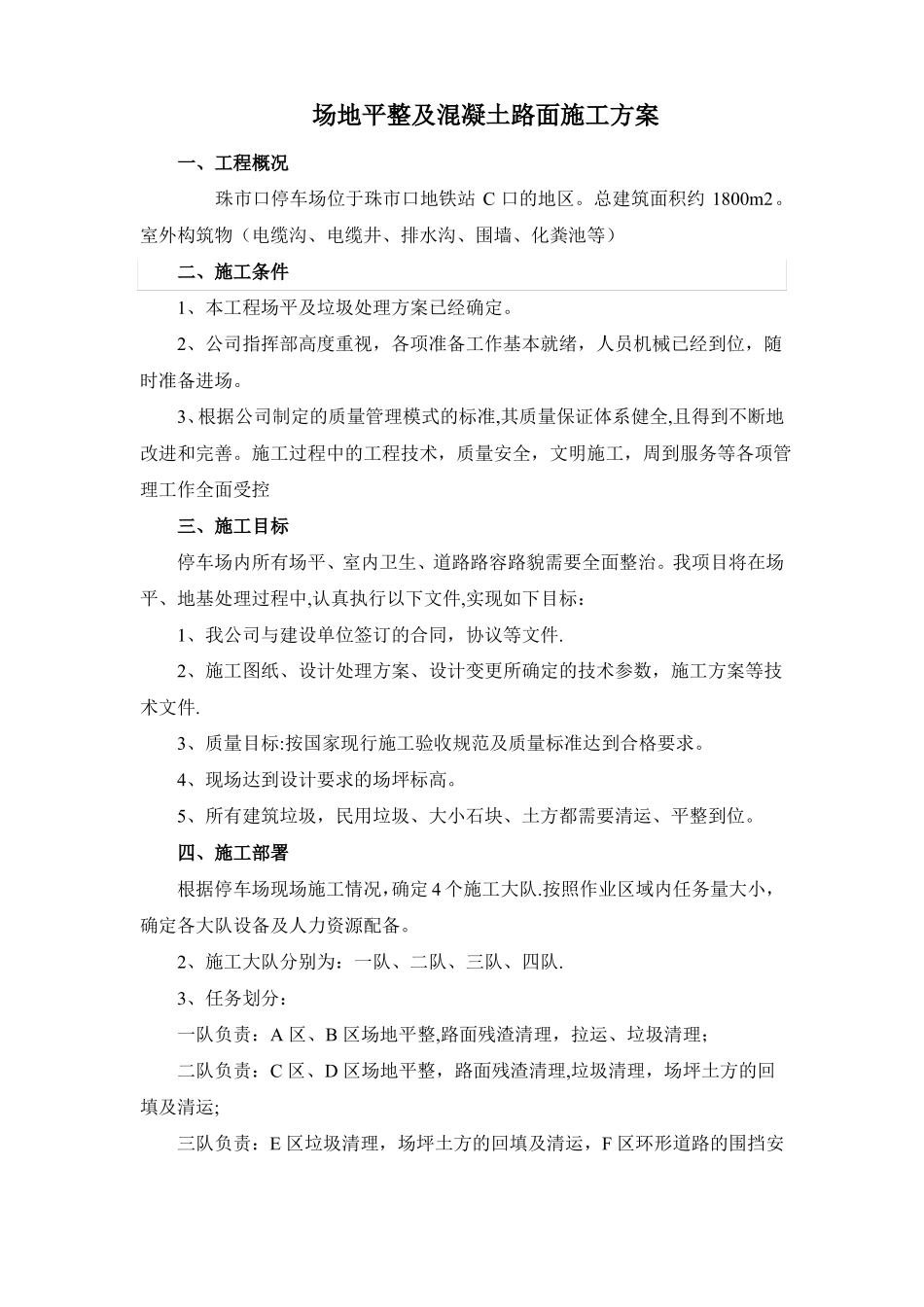

场地平整及混凝土路面施工方案一、工程概况珠市口停车场位于珠市口地铁站C口的地区
总建筑面积约1800m2
室外构筑物(电缆沟、电缆井、排水沟、围墙、化粪池等)二、施工条件1、本工程场平及垃圾处理方案已经确定
2、公司指挥部高度重视,各项准备工作基本就绪,人员机械已经到位,随时准备进场
3、根据公司制定的质量管理模式的标准,其质量保证体系健全,且得到不断地改进和完善
施工过程中的工程技术,质量安全,文明施工,周到服务等各项管理工作全面受控三、施工目标停车场内所有场平、室内卫生、道路路容路貌需要全面整治
我项目将在场平、地基处理过程中,认真执行以下文件,实现如下目标:1、我公司与建设单位签订的合同,协议等文件
2、施工图纸、设计处理方案、设计变更所确定的技术参数,施工方案等技术文件
3、质量目标:按国家现行施工验收规范及质量标准达到合格要求
4、现场达到设计要求的场坪标高
5、所有建筑垃圾,民用垃圾、大小石块、土方都需要清运、平整到位
四、施工部署根据停车场现场施工情况,确定4个施工大队
按照作业区域内任务量大小,确定各大队设备及人力资源配备
2、施工大队分别为:一队、二队、三队、四队
3、任务划分:一队负责:A区、B区场地平整,路面残渣清理,拉运、垃圾清理;二队负责:C区、D区场地平整,路面残渣清理,垃圾清理,场坪土方的回填及清运;三队负责:E区垃圾清理,场坪土方的回填及清运,F区环形道路的围挡安装;四队负责:G区各单体室内的卫生清理工作;4、拟投入的主要施工机械设备及人员划分表序号123456五、施工方法根据施工的部署,根据施工进度及工期要求分块同时施工
1、清表及场平采用挖掘机与渣车配合,人工辅助
清除大小石块、杂草及建筑垃圾;拆除沿线未经确定或不允许保留的障碍物,如杆线
必要时与当地部门联系共同商定,减少不必要的麻烦

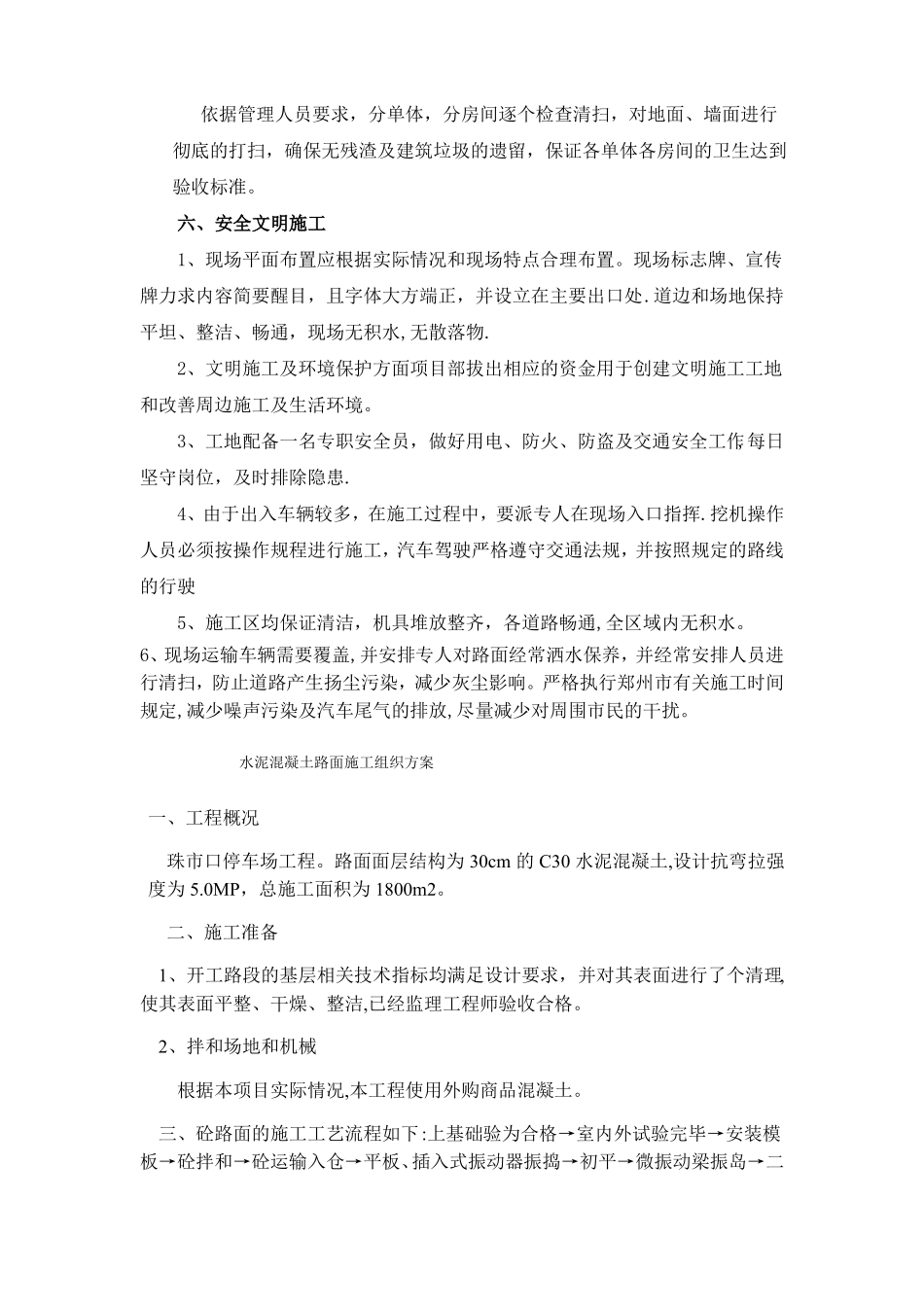

2、混凝土路面清理采用人工清理方法,先清扫路面垃圾及
