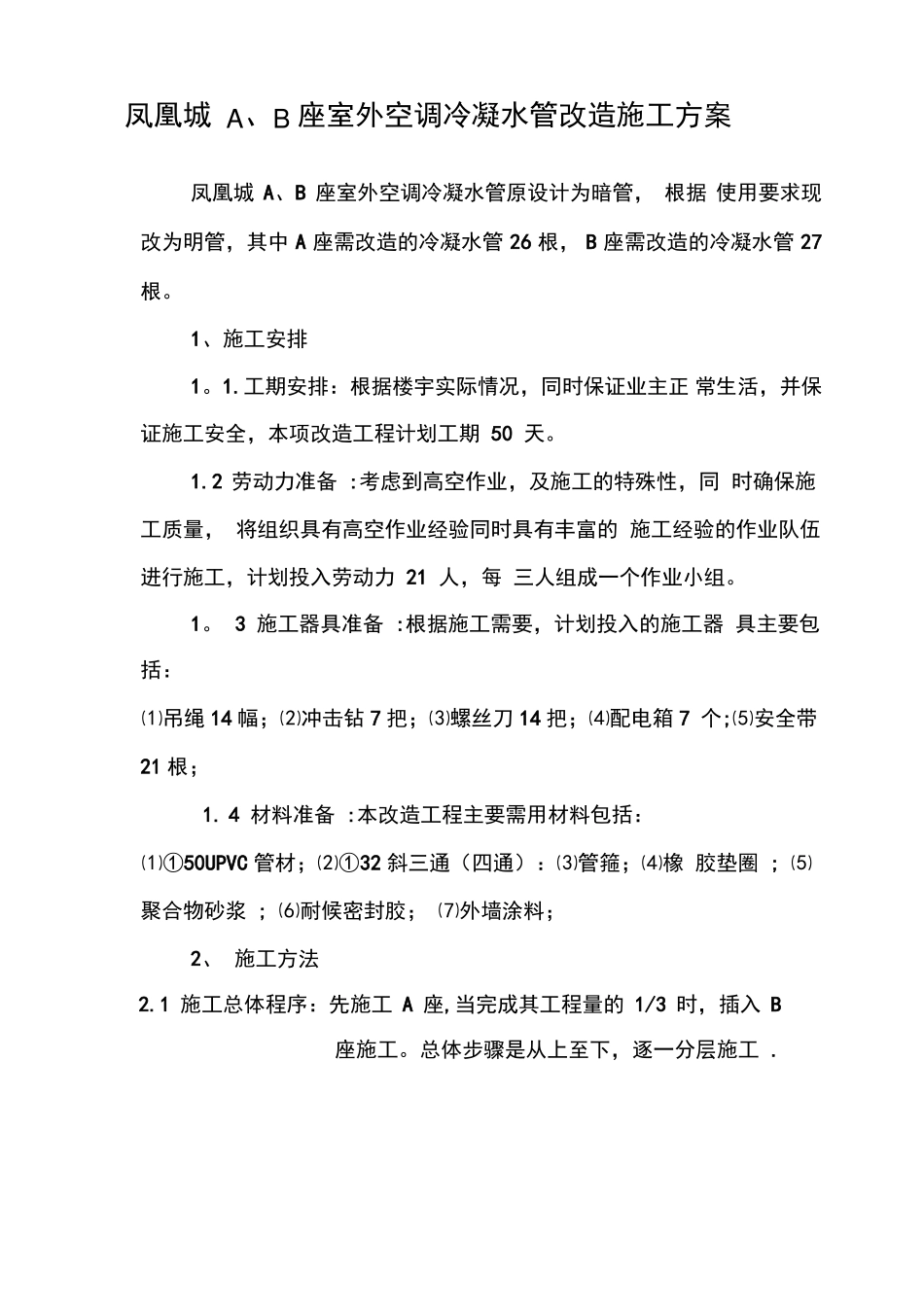

冷凝水管改造施工方案完整(完整版资料,可直接使用可编辑,推荐下载)凤凰城A、B座室外空调冷凝水管改造施工方案凤凰城A、B座室外空调冷凝水管原设计为暗管,根据使用要求现改为明管,其中A座需改造的冷凝水管26根,B座需改造的冷凝水管27根
1、施工安排1
工期安排:根据楼宇实际情况,同时保证业主正常生活,并保证施工安全,本项改造工程计划工期50天
2劳动力准备:考虑到高空作业,及施工的特殊性,同时确保施工质量,将组织具有高空作业经验同时具有丰富的施工经验的作业队伍进行施工,计划投入劳动力21人,每三人组成一个作业小组
3施工器具准备:根据施工需要,计划投入的施工器具主要包括:⑴吊绳14幅;⑵冲击钻7把;⑶螺丝刀14把;⑷配电箱7个;⑸安全带21根;1
4材料准备:本改造工程主要需用材料包括:⑴①50UPVC管材;⑵①32斜三通(四通):⑶管箍;⑷橡胶垫圈;⑸聚合物砂浆;⑹耐候密封胶;⑺外墙涂料;2、施工方法2
1施工总体程序:先施工A座,当完成其工程量的1/3时,插入B座施工
总体步骤是从上至下,逐一分层施工

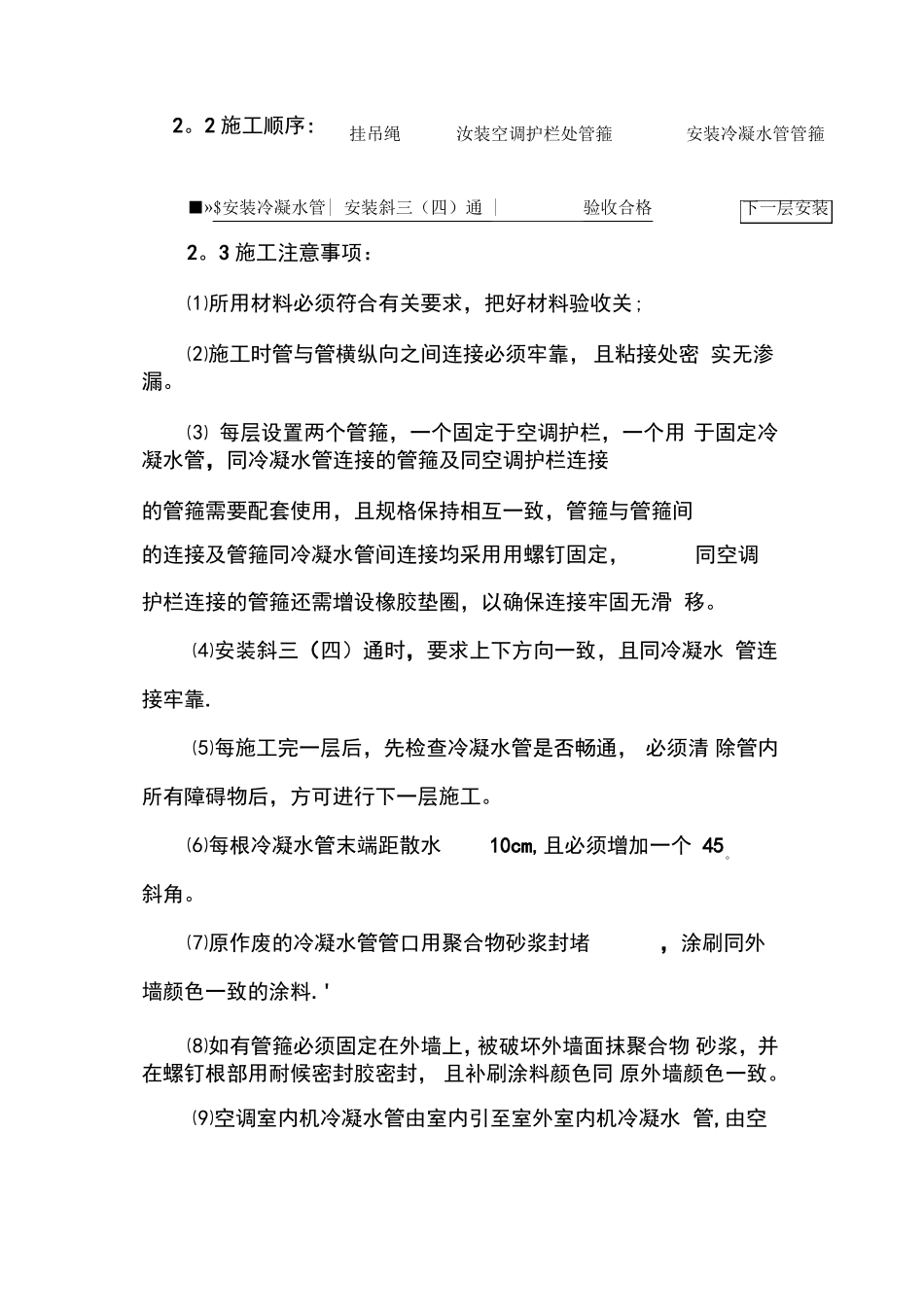

2施工顺序:挂吊绳汝装空调护栏处管箍安装冷凝水管管箍■»$安装冷凝水管|安装斜三(四)通|验收合格下一层安装2
3施工注意事项:⑴所用材料必须符合有关要求,把好材料验收关;⑵施工时管与管横纵向之间连接必须牢靠,且粘接处密实无渗漏
⑶每层设置两个管箍,一个固定于空调护栏,一个用于固定冷凝水管,同冷凝水管连接的管箍及同空调护栏连接的管箍需要配套使用,且规格保持相互一致,管箍与管箍间的连接及管箍同冷凝水管间连接均采用用螺钉固定,同空调护栏连接的管箍还需增设橡胶垫圈,以确保连接牢固无滑移
⑷安装斜三(四)通时,要求上下方向一致,且同冷凝水管连接牢靠
⑸每施工完一层后,先检查冷凝水管是否畅通,必须清除管内所有障碍物后,方可进行下一层施工
⑹每根冷凝水管末端距散水斜角
