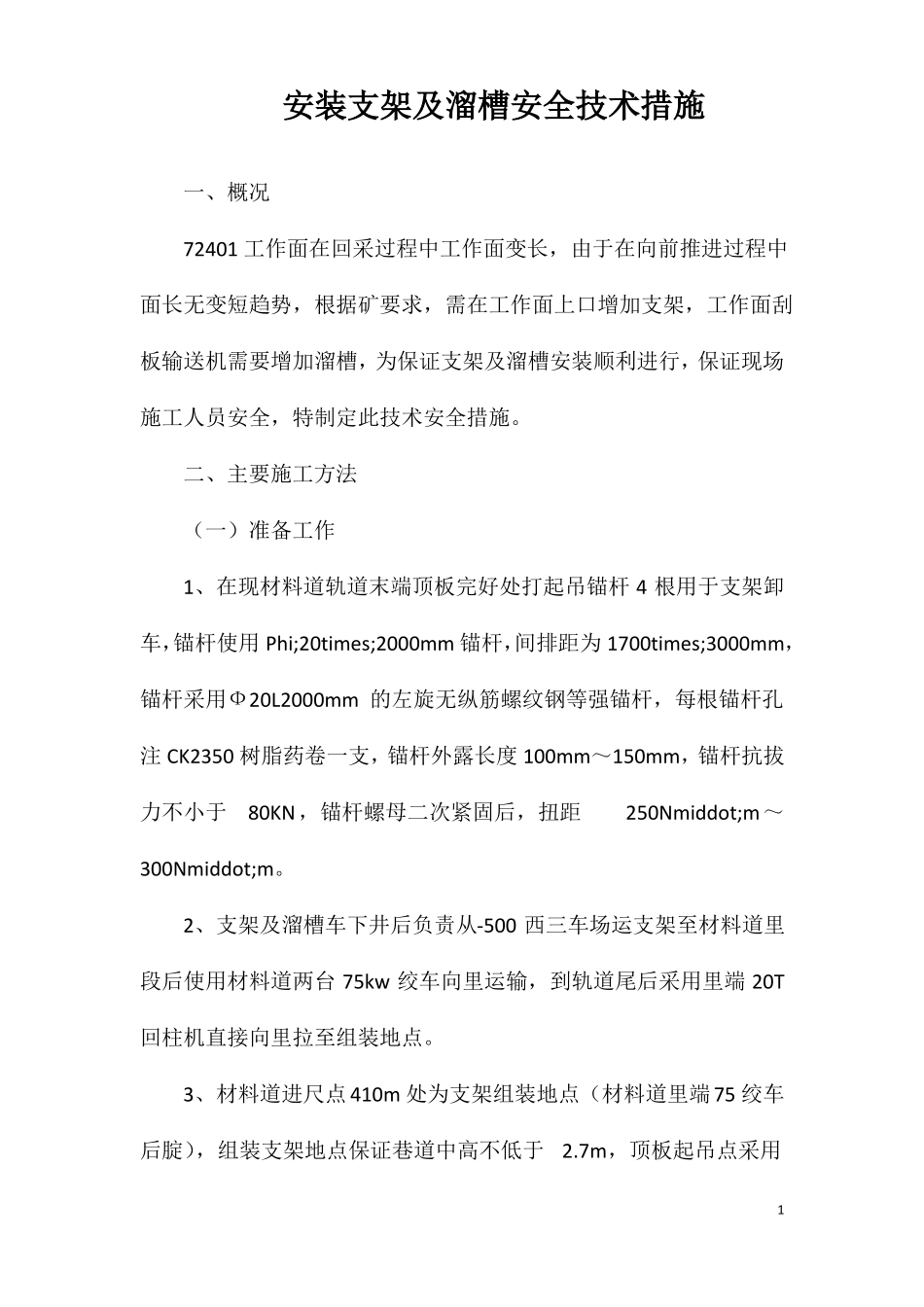

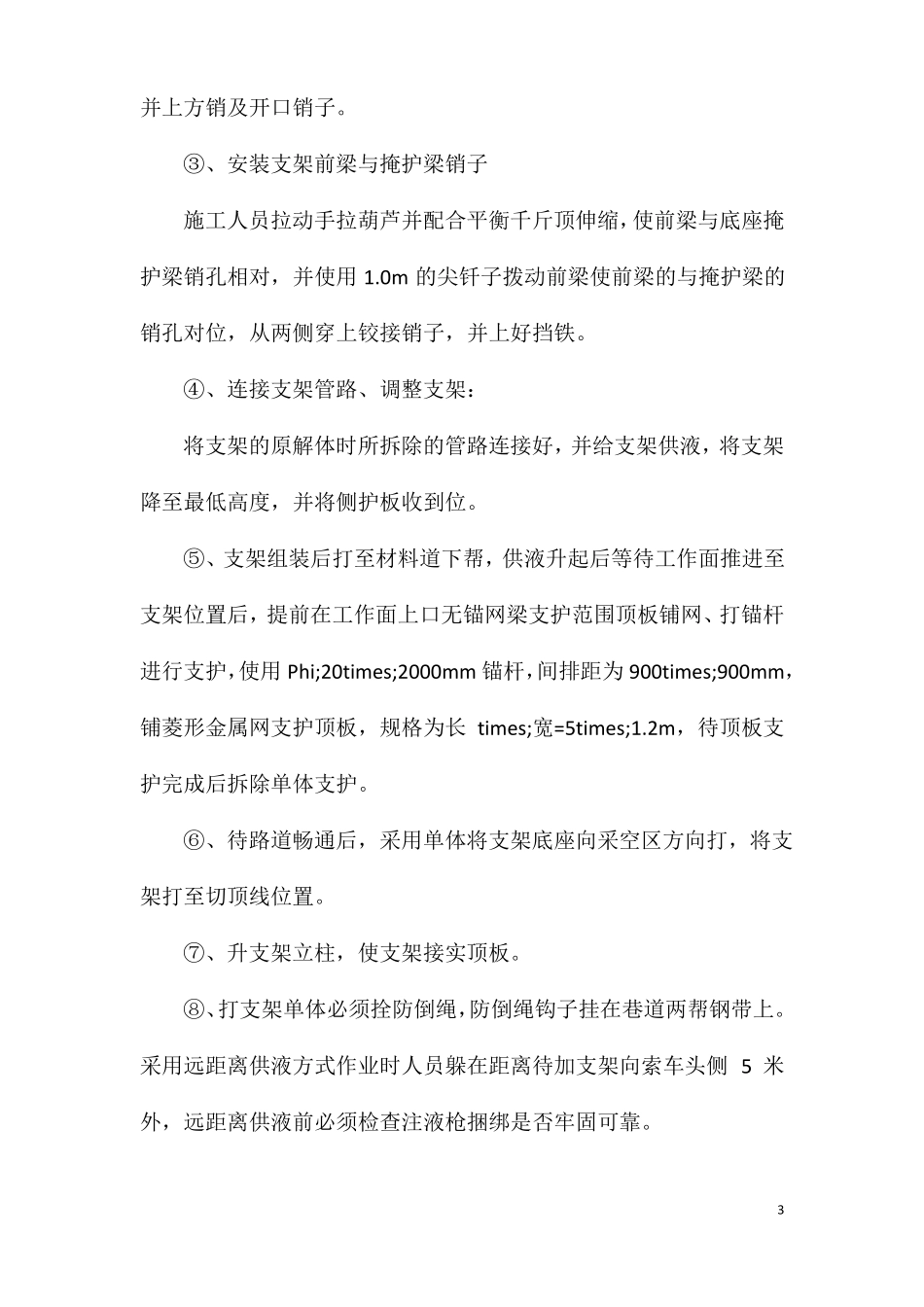

安装支架及溜槽安全技术措施一、概况72401工作面在回采过程中工作面变长,由于在向前推进过程中面长无变短趋势,根据矿要求,需在工作面上口增加支架,工作面刮板输送机需要增加溜槽,为保证支架及溜槽安装顺利进行,保证现场施工人员安全,特制定此技术安全措施
二、主要施工方法(一)准备工作1、在现材料道轨道末端顶板完好处打起吊锚杆4根用于支架卸车,锚杆使用Phi;20times;2000mm锚杆,间排距为1700times;3000mm,锚杆采用Ф20L2000mm的左旋无纵筋螺纹钢等强锚杆,每根锚杆孔注CK2350树脂药卷一支,锚杆外露长度100mm~150mm,锚杆抗拔力不小于80KN,锚杆螺母二次紧固后,扭距250Nmiddot;m~300Nmiddot;m
2、支架及溜槽车下井后负责从-500西三车场运支架至材料道里段后使用材料道两台75kw绞车向里运输,到轨道尾后采用里端20T回柱机直接向里拉至组装地点
3、材料道进尺点410m处为支架组装地点(材料道里端75绞车后腚),组装支架地点保证巷道中高不低于2
7m,顶板起吊点采用1Phi;18
9times;6250mm锚索(4根),要求锚索间排距为1700times;3000mm
每根锚索上挂一挂220锚链配合锁具上紧,用于挂手拉葫芦,每根锚索孔注CK2350树脂药卷一支Z2370树脂药卷一支,且CK2350树脂药卷在顶部,预紧力为100~120KN,锚索外露长度控制在150~250mm
(二)安装支架待安装支架运至材料道轨道末端后,用两台5T手拉葫芦配合将支架拿掉道至轨道下帮,起吊点选在顶板专用起吊锚杆上,用工作面上口20T回柱机将支架直接拉至材料道75KW绞车后腚组装硐室处组装
流程如下:①安装立柱上销:1)、先将立柱上销插入立柱上,然后用5t手拉葫芦挂在起吊锚索上,用12
5mm钢丝绳头捆绑在立柱中部管接头下与勾头连接
