建筑给排水工程施工方案本工程给排水工程包括生活给水、排水、雨水,综合特点,拟按以下方法施工
1、给排水工程预留预埋预留预埋是给排水专业在主体结构施工中的工作重点
积极配合结构施工,及时、准确地进行预埋、预留,是保证该专业工程进度和质量的前提与基础
施工准备期间,专业技术人员认真熟悉施工图纸,找出所有预埋预留点,并统一编号,列出各层段配合结构留洞、套管及预埋件清单,并在深化设计的预留预埋图中标注清晰,同时与其他专业沟通,以避免今后安装有冲突、交叉现象,减少不必要的返工
施工中洞口、套管采用消项管理
施工准备期间,专业技术人员认真熟悉施工图纸,找出所有预埋预留点,并统一编号,列出各层段配合结构留洞、套管及预埋件清单,并在深化设计的预留预埋图中标注清晰,同时与其他专业沟通,以避免今后安装有冲突、交叉现象,减少不必要的返工
施工中洞口、套管采用消项管理
1、套管预埋(1)根据本工程建筑结构特点,给排水工程的套管分类以下表:序号套管名称安装部位固定方式套管材料地下室剪力墙处套外墙管道出管需与结构钢筋钢管、钢板翼防水套管户处,水池绑扎固定,一次环管道进出口浇筑在墙体内
套管中部架设钢筋于楼板穿楼板钢管道穿上,套管下部水钢管套管越楼板处
泥砂浆吊模固定
12(2)套管制作:严格按照标准图集加工制作防水套管、穿墙套管
套管长度的确定:穿楼板套管长度=楼板厚度+地面装饰厚度+50mm;穿墙套管长度=墙厚+墙两面装饰厚度,剪力墙上等同结构厚
密闭套管长度=墙厚+墙两面装饰厚度+80mm
制作前专业技术员对结构及建筑做法进行全面了解,弄清墙体的厚度、墙体抹灰的厚度,据此决定套管的长度,然后对班组进行详细的交底

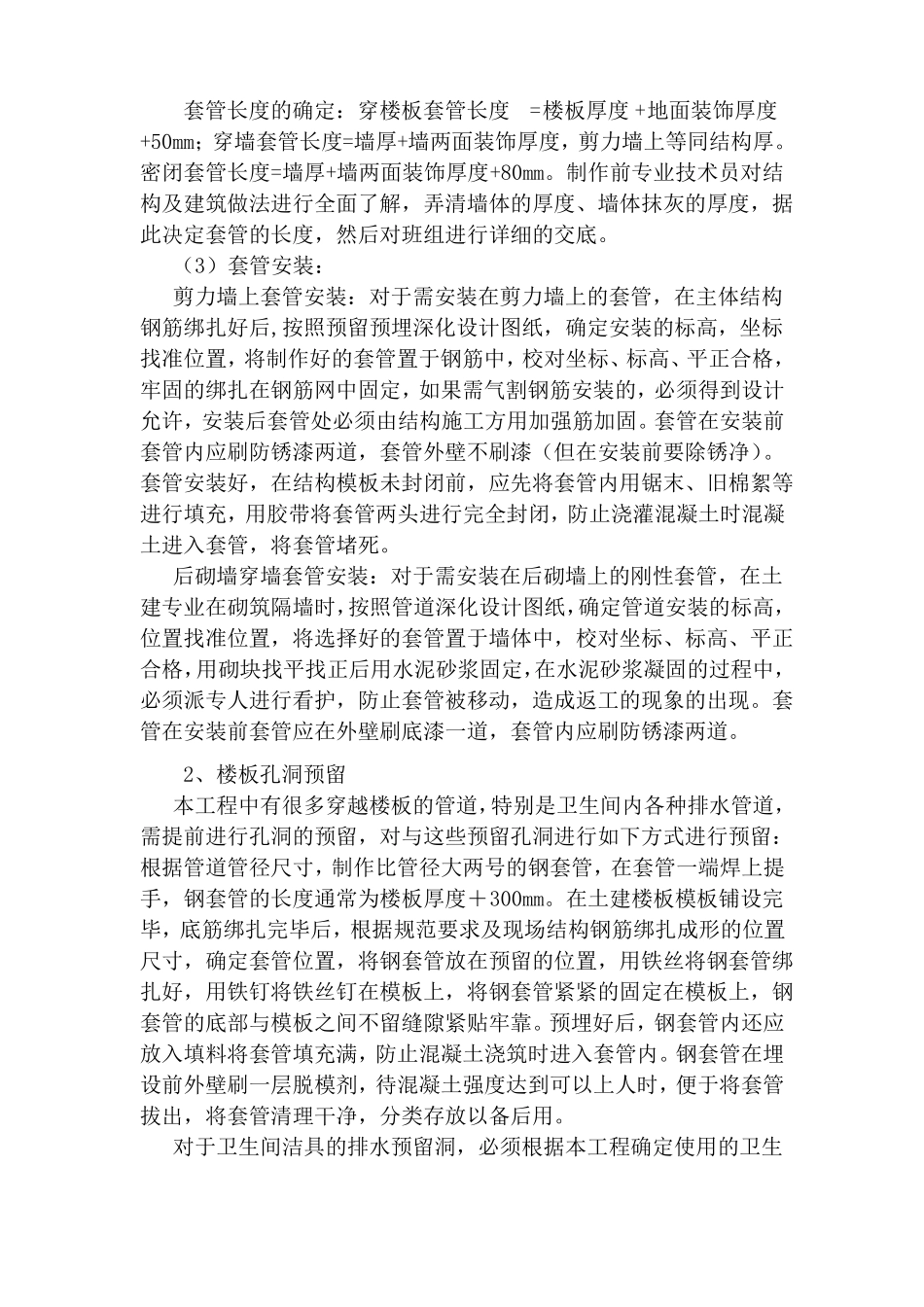

(3)套管安装:剪力墙上套管安装:对于需安装在剪力墙上的套管,在主体结构钢筋绑扎好后,按照预留预埋深化设计图纸,确定安装的标高,坐标找准位置,将制作好的套管置于钢筋中,校对坐标、标高、
