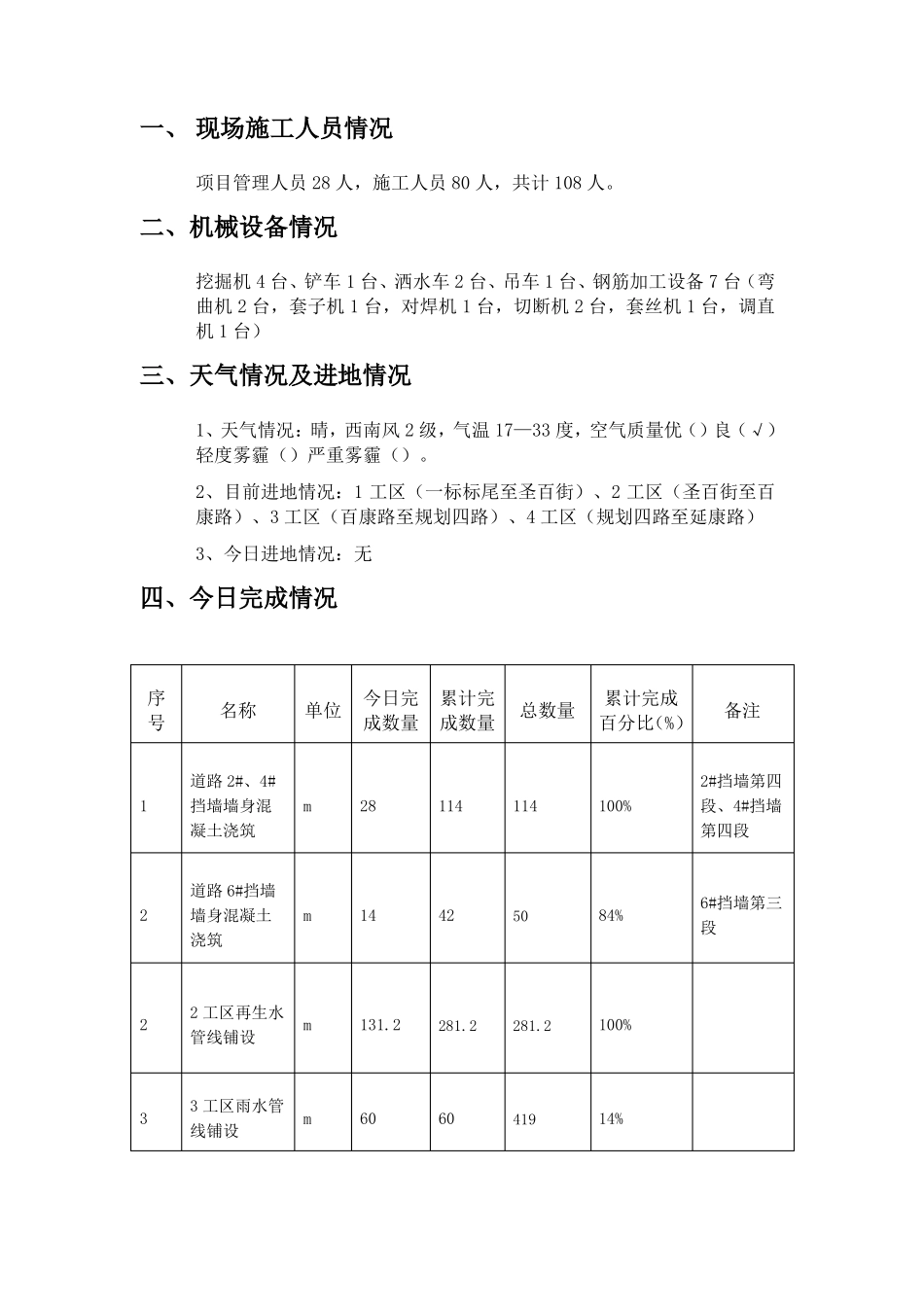

某某道路工程施工单位:集团有限公司监理单位:监理有限公司编制人:某某审批人:某某编制日期:施工日报2018年06月04日目录一、现场施工人员情况............................................................................3二、机械设备情况.....................................................................................3三、进场情况.............................................................................................3四、今日完成情况.....................................................................................3五、明日工作计划.....................................................................................4六、需要业主和监理协调解决的问题....................................................4七、目前影响施工范围............................................................................4八、项目大事记.........................................................................................5九、附件.....................................................................................................5一、现场施工人员情况项目管理人员28人,施工人员80人,共计108人。二、机械设备情况挖掘机4台、铲车1台、洒水车2台、吊车1台、钢筋加工设备7台(弯曲机2台,套子机1台,对焊机1台,切断机2台,套丝机1台,调直机1台)三、天气情况及进地情况1、天气情况:晴,西南风2级,气温17—33度,空气质量优()良(√)轻度雾霾()严重雾霾()。2、目前进地情况:1工区(一标标尾至圣百街)、2工区(圣百街至百康路)、3工区(百康路至规划四路)、4工区(规划四路至延康路)3、今日进地情况:无四、今日完成情况序号名称单位今日完累计完累计完成总数量成数量成数量百分比(%)备注道路2#、4#1挡墙墙身混凝土浇筑m28114114100%2#挡墙第四段、4#挡墙第四段道路6#挡墙2墙身混凝土浇筑m14425084%6#挡墙第三段22工区再生水管线铺设m131.2281.2281.2100%33工区雨水管线铺设m606041914%五、明日工作计划1、道路1#、3#挡墙墙身模板安装;2、1工区污水沟槽开挖;3、3工区雨水管线继续铺设;4、4工区污水沟槽开挖。六、需要业主协调解决的问题无。七、目前影响施工范围无。八、项目大事记无。九、附件1、工程照片道路2#、4#挡墙墙身混凝土浇筑2工区再生水管线铺设3工区雨水管线铺设2、会议照片3、检查照片
