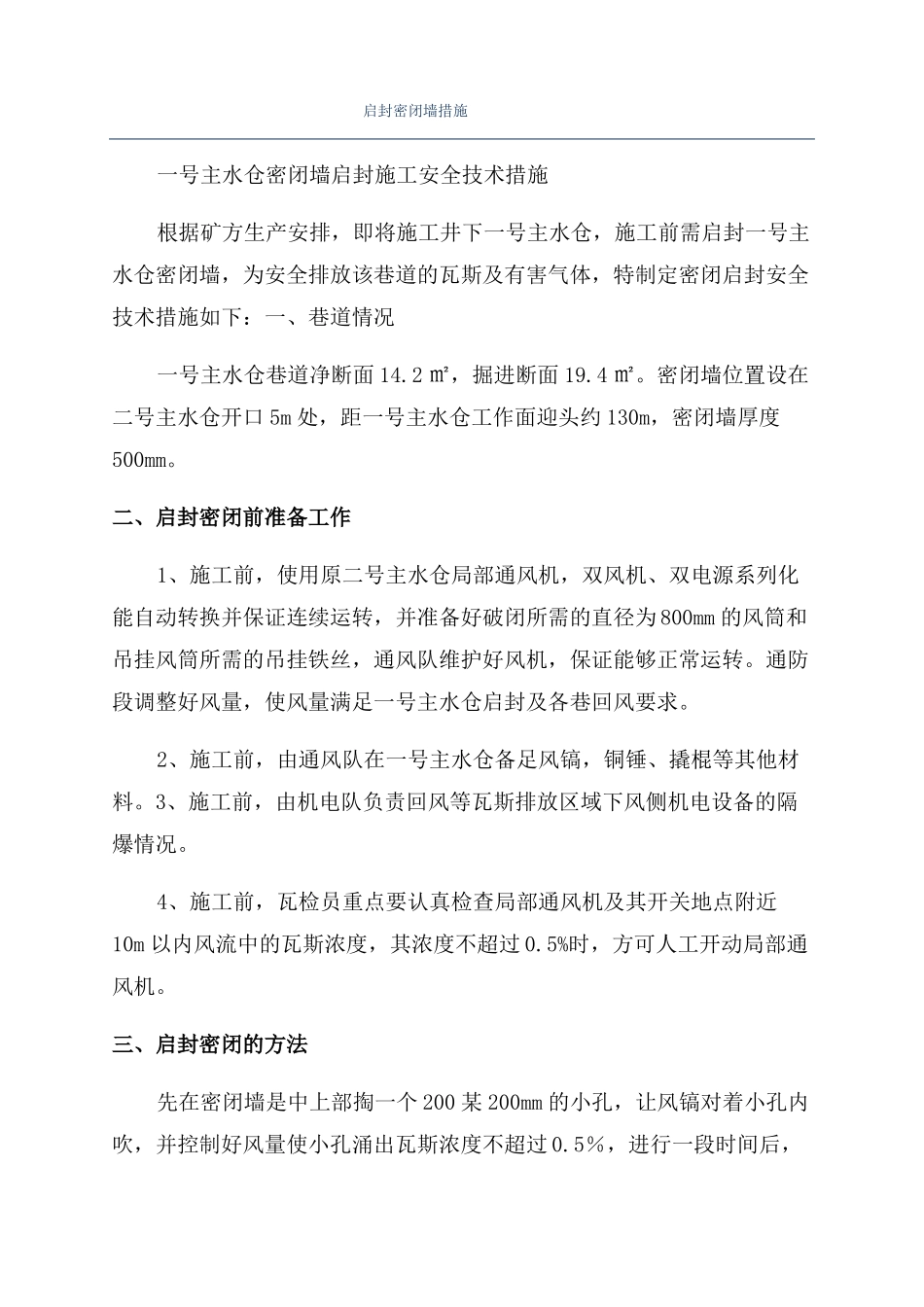

启封密闭墙措施一号主水仓密闭墙启封施工安全技术措施根据矿方生产安排,即将施工井下一号主水仓,施工前需启封一号主水仓密闭墙,为安全排放该巷道的瓦斯及有害气体,特制定密闭启封安全技术措施如下:一、巷道情况一号主水仓巷道净断面14
2㎡,掘进断面19
密闭墙位置设在二号主水仓开口5m处,距一号主水仓工作面迎头约130m,密闭墙厚度500mm
二、启封密闭前准备工作1、施工前,使用原二号主水仓局部通风机,双风机、双电源系列化能自动转换并保证连续运转,并准备好破闭所需的直径为800mm的风筒和吊挂风筒所需的吊挂铁丝,通风队维护好风机,保证能够正常运转
通防段调整好风量,使风量满足一号主水仓启封及各巷回风要求
2、施工前,由通风队在一号主水仓备足风镐,铜锤、撬棍等其他材料
3、施工前,由机电队负责回风等瓦斯排放区域下风侧机电设备的隔爆情况
4、施工前,瓦检员重点要认真检查局部通风机及其开关地点附近10m以内风流中的瓦斯浓度,其浓度不超过0
5%时,方可人工开动局部通风机

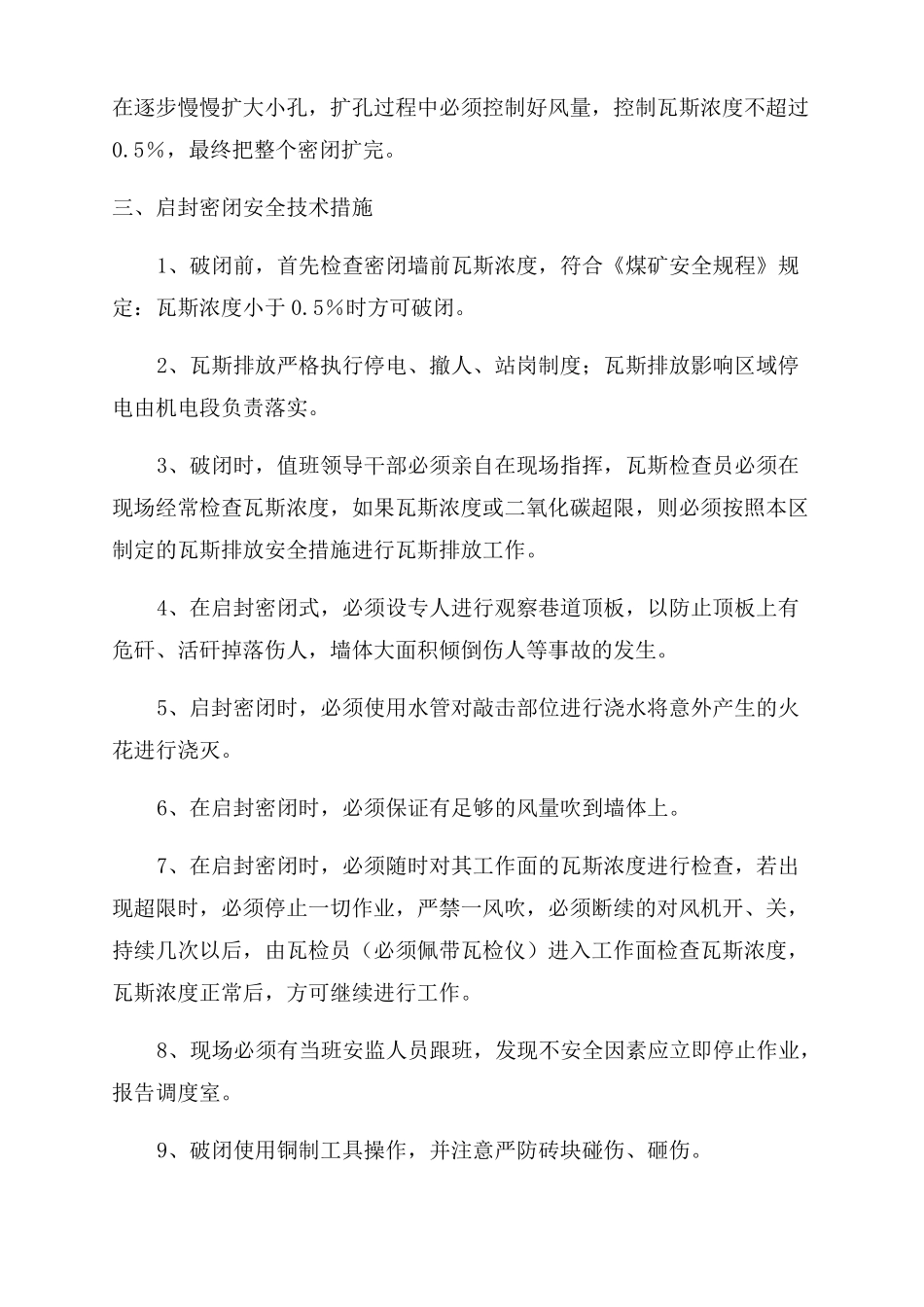

三、启封密闭的方法先在密闭墙是中上部掏一个200某200mm的小孔,让风镐对着小孔内吹,并控制好风量使小孔涌出瓦斯浓度不超过0
5%,进行一段时间后,在逐步慢慢扩大小孔,扩孔过程中必须控制好风量,控制瓦斯浓度不超过0
5%,最终把整个密闭扩完

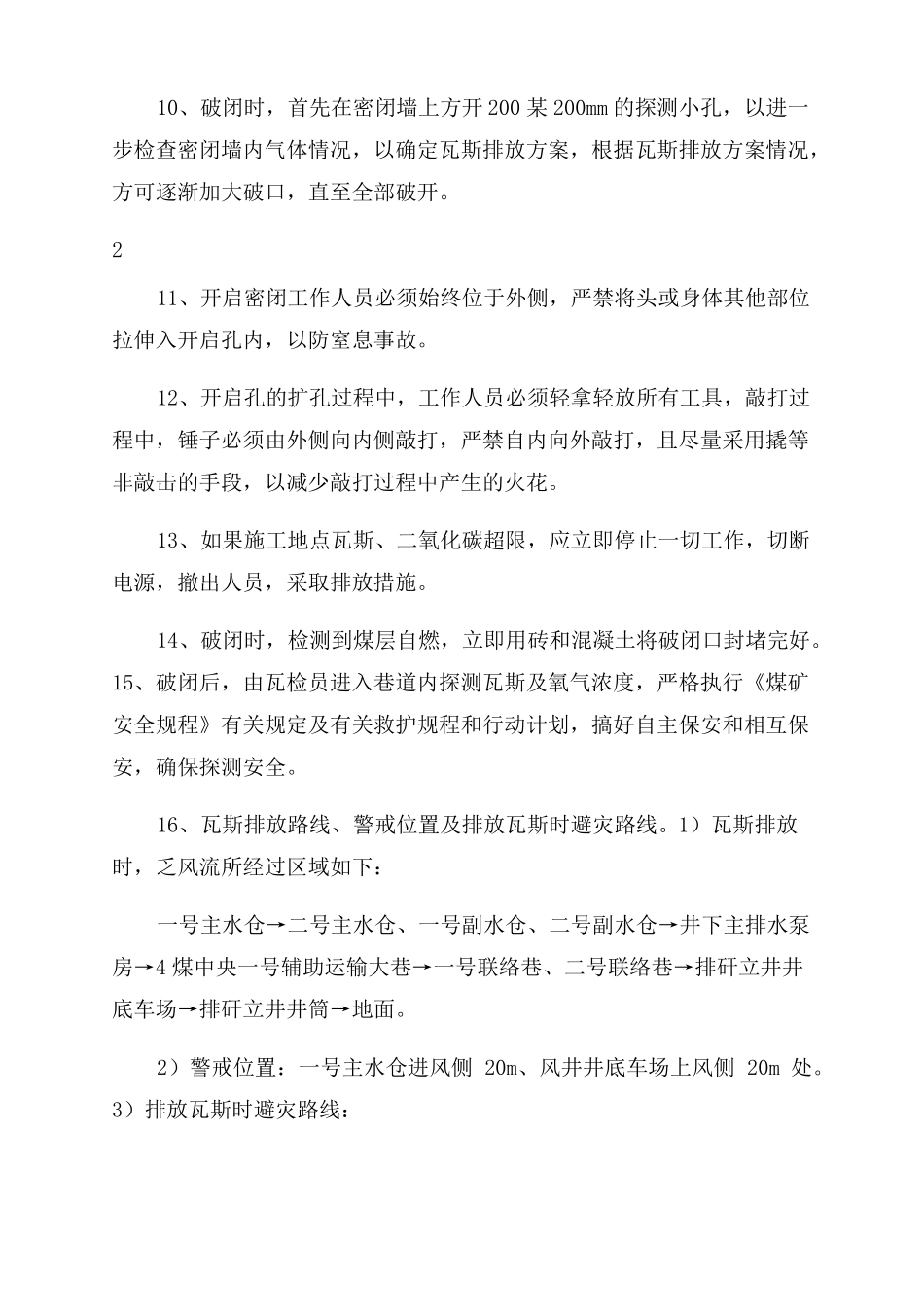

三、启封密闭安全技术措施1、破闭前,首先检查密闭墙前瓦斯浓度,符合《煤矿安全规程》规定:瓦斯浓度小于0
5%时方可破闭
2、瓦斯排放严格执行停电、撤人、站岗制度;瓦斯排放影响区域停电由机电段负责落实
3、破闭时,值班领导干部必须亲自在现场指挥,瓦斯检查员必须在现场经常检查瓦斯浓度,如果瓦斯浓度或二氧化碳超限,则必须按照本区制定的瓦斯排放安全措施进行瓦斯排放工作
4、在启封密闭式,必须设专人进行观察巷道顶板,以防止顶板上有危矸、活矸掉落伤人,墙体大面积倾倒伤人等事故的发生
