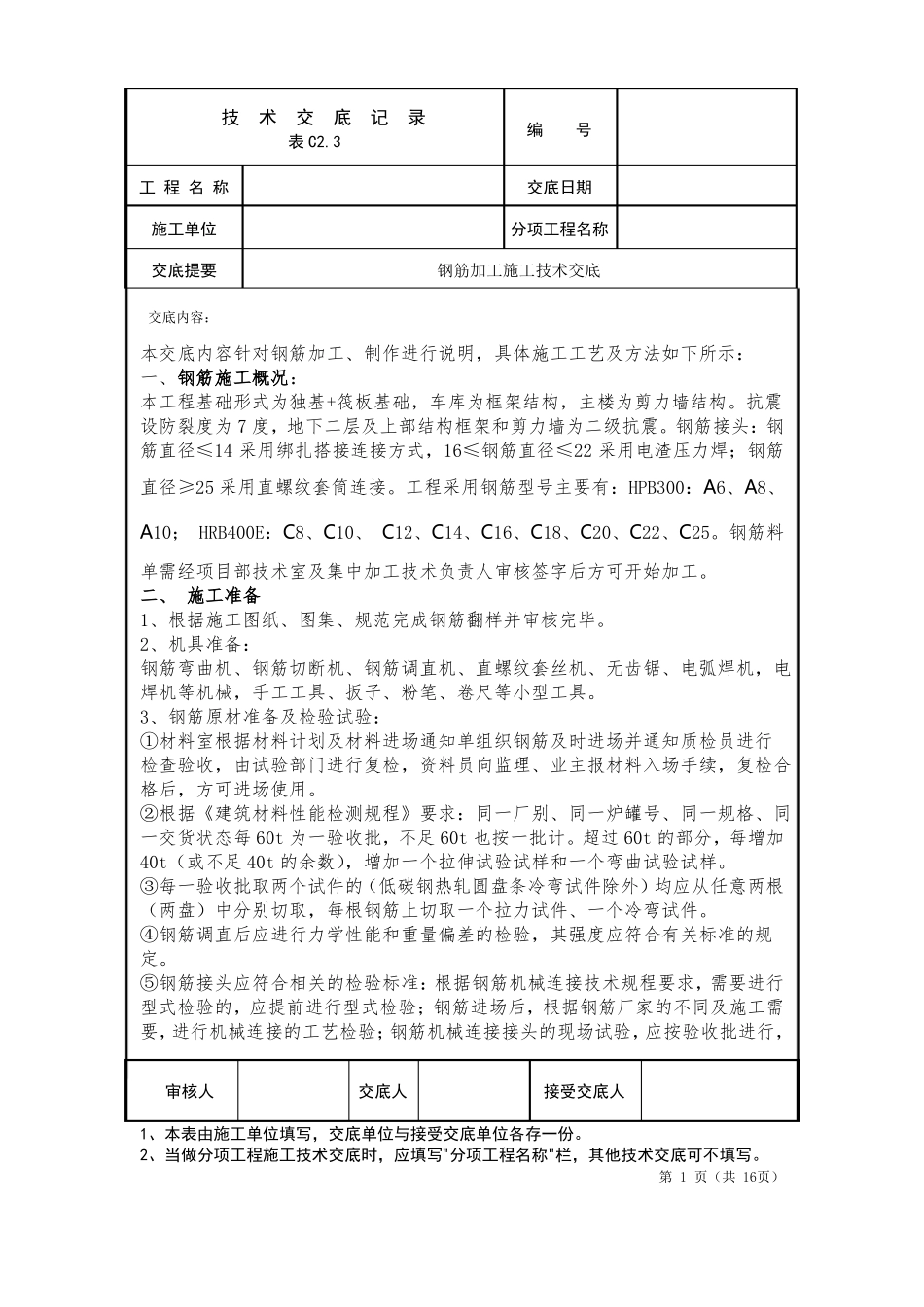

技术交底记录表C2
3工程名称施工单位交底提要交底内容:编号交底日期分项工程名称钢筋加工施工技术交底本交底内容针对钢筋加工、制作进行说明,具体施工工艺及方法如下所示:一、钢筋施工概况:本工程基础形式为独基+筏板基础,车库为框架结构,主楼为剪力墙结构
抗震设防裂度为7度,地下二层及上部结构框架和剪力墙为二级抗震
钢筋接头:钢筋直径≤14采用绑扎搭接连接方式,16≤钢筋直径≤22采用电渣压力焊;钢筋直径≥25采用直螺纹套筒连接
工程采用钢筋型号主要有:HPB300:A6、A8、A10;HRB400E:C8、C10、C12、C14、C16、C18、C20、C22、C25
钢筋料单需经项目部技术室及集中加工技术负责人审核签字后方可开始加工
二、施工准备1、根据施工图纸、图集、规范完成钢筋翻样并审核完毕
2、机具准备:钢筋弯曲机、钢筋切断机、钢筋调直机、直螺纹套丝机、无齿锯、电弧焊机,电焊机等机械,手工工具、扳子、粉笔、卷尺等小型工具
3、钢筋原材准备及检验试验:①材料室根据材料计划及材料进场通知单组织钢筋及时进场并通知质检员进行检查验收,由试验部门进行复检,资料员向监理、业主报材料入场手续,复检合格后,方可进场使用
②根据《建筑材料性能检测规程》要求:同一厂别、同一炉罐号、同一规格、同一交货状态每60t为一验收批,不足60t也按一批计
超过60t的部分,每增加40t(或不足40t的余数),增加一个拉伸试验试样和一个弯曲试验试样
③每一验收批取两个试件的(低碳钢热轧圆盘条冷弯试件除外)均应从任意两根(两盘)中分别切取,每根钢筋上切取一个拉力试件、一个冷弯试件
④钢筋调直后应进行力学性能和重量偏差的检验,其强度应符合有关标准的规定
⑤钢筋接头应符合相关的检验标准:根据钢筋机械连接技术规程要求,需要进行型式检验的,应提前进行型式检验;钢筋进场后,根据钢筋厂家的不同及施工需要,进行机械连接
