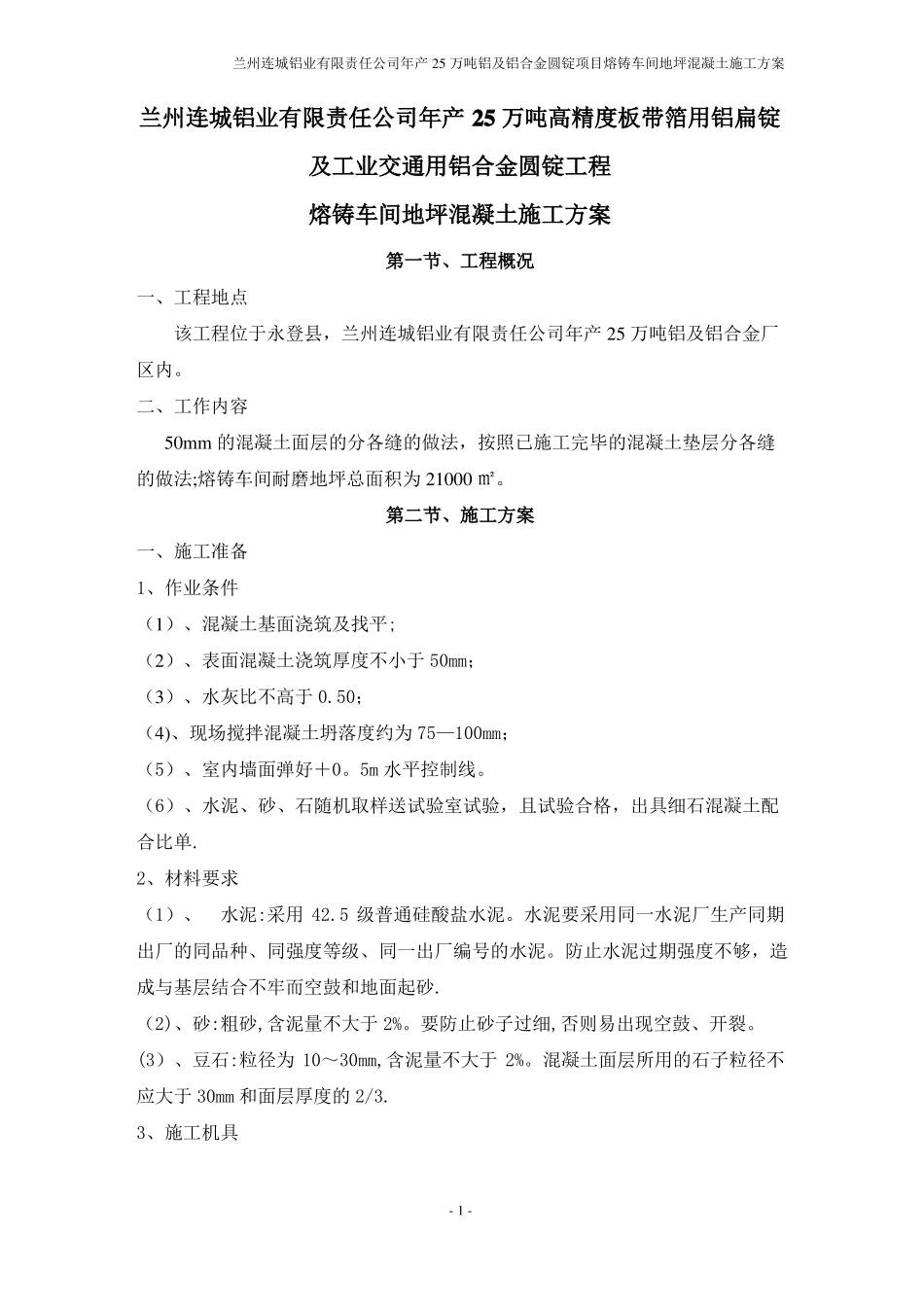

兰州连城铝业有限责任公司年产25万吨铝及铝合金圆锭项目熔铸车间地坪混凝土施工方案兰州连城铝业有限责任公司年产25万吨高精度板带箔用铝扁锭及工业交通用铝合金圆锭工程熔铸车间地坪混凝土施工方案第一节、工程概况一、工程地点该工程位于永登县,兰州连城铝业有限责任公司年产25万吨铝及铝合金厂区内
二、工作内容50mm的混凝土面层的分各缝的做法,按照已施工完毕的混凝土垫层分各缝的做法;熔铸车间耐磨地坪总面积为21000㎡
第二节、施工方案一、施工准备1、作业条件(1)、混凝土基面浇筑及找平;(2)、表面混凝土浇筑厚度不小于50mm;(3)、水灰比不高于0
50;(4)、现场搅拌混凝土坍落度约为75—100mm;(5)、室内墙面弹好+0
5m水平控制线
(6)、水泥、砂、石随机取样送试验室试验,且试验合格,出具细石混凝土配合比单
2、材料要求(1)、水泥:采用42
5级普通硅酸盐水泥
水泥要采用同一水泥厂生产同期出厂的同品种、同强度等级、同一出厂编号的水泥
防止水泥过期强度不够,造成与基层结合不牢而空鼓和地面起砂
(2)、砂:粗砂,含泥量不大于2%
要防止砂子过细,否则易出现空鼓、开裂
(3)、豆石:粒径为10~30mm,含泥量不大于2%
混凝土面层所用的石子粒径不应大于30mm和面层厚度的2/3

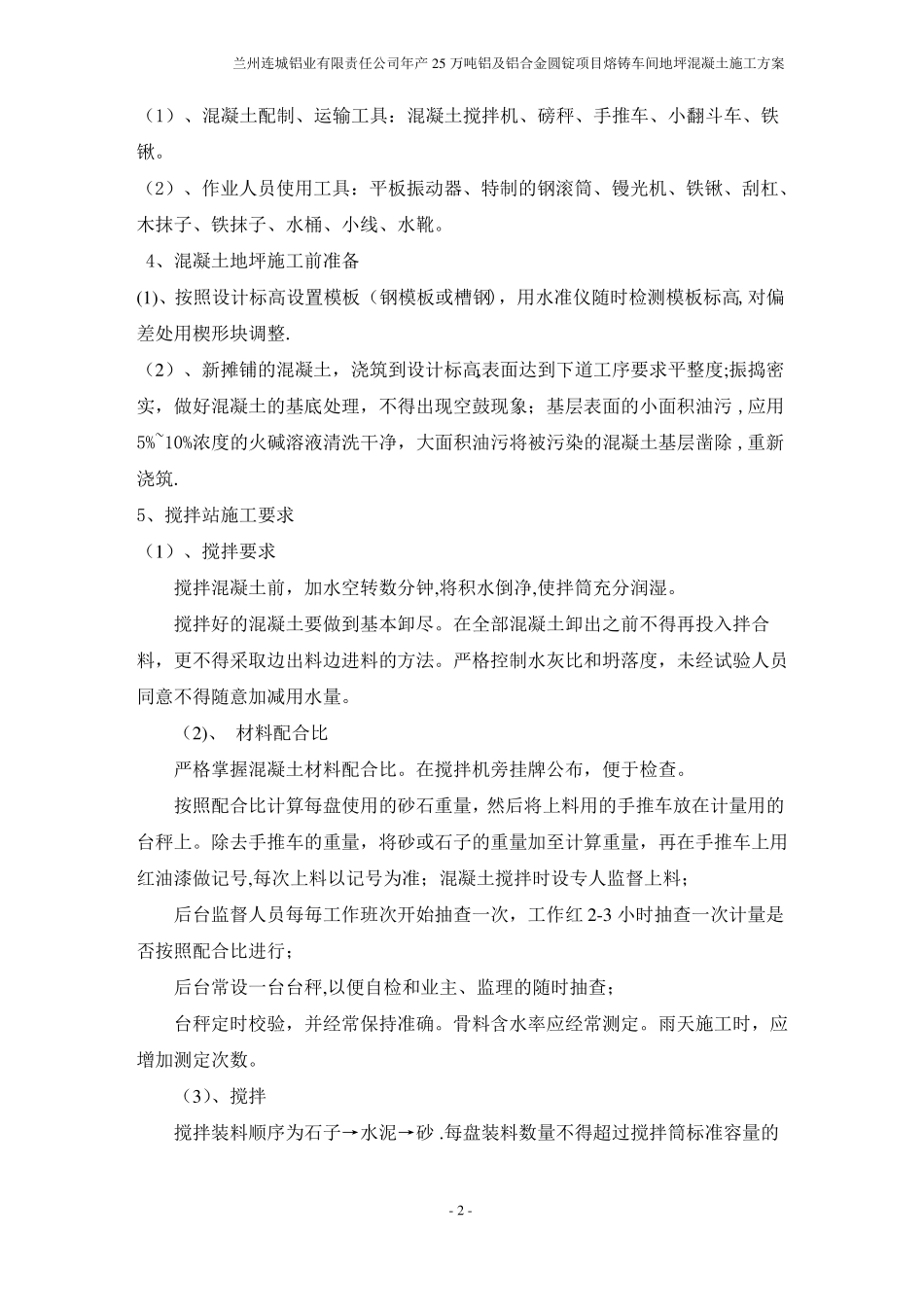

3、施工机具-1-兰州连城铝业有限责任公司年产25万吨铝及铝合金圆锭项目熔铸车间地坪混凝土施工方案(1)、混凝土配制、运输工具:混凝土搅拌机、磅秤、手推车、小翻斗车、铁锹
(2)、作业人员使用工具:平板振动器、特制的钢滚筒、镘光机、铁锹、刮杠、木抹子、铁抹子、水桶、小线、水靴
4、混凝土地坪施工前准备(1)、按照设计标高设置模板(钢模板或槽钢),用水准仪随时检测模板标高,对偏差处用楔形块调整

(2)、新摊铺的混凝土,浇筑到设计标高,表面达到下道工序要求平整度;振捣密实,做好混凝土的基底处理,不
