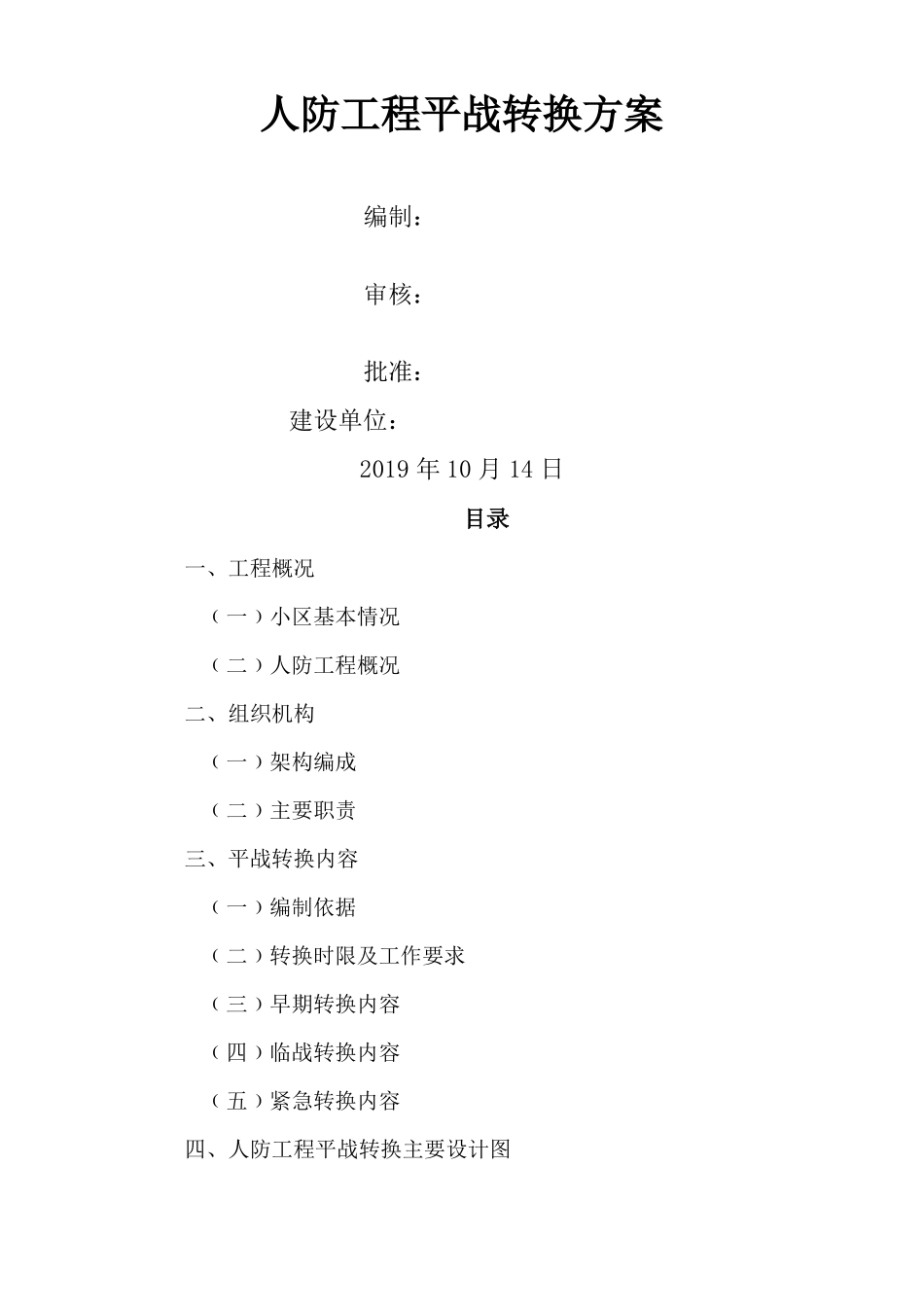

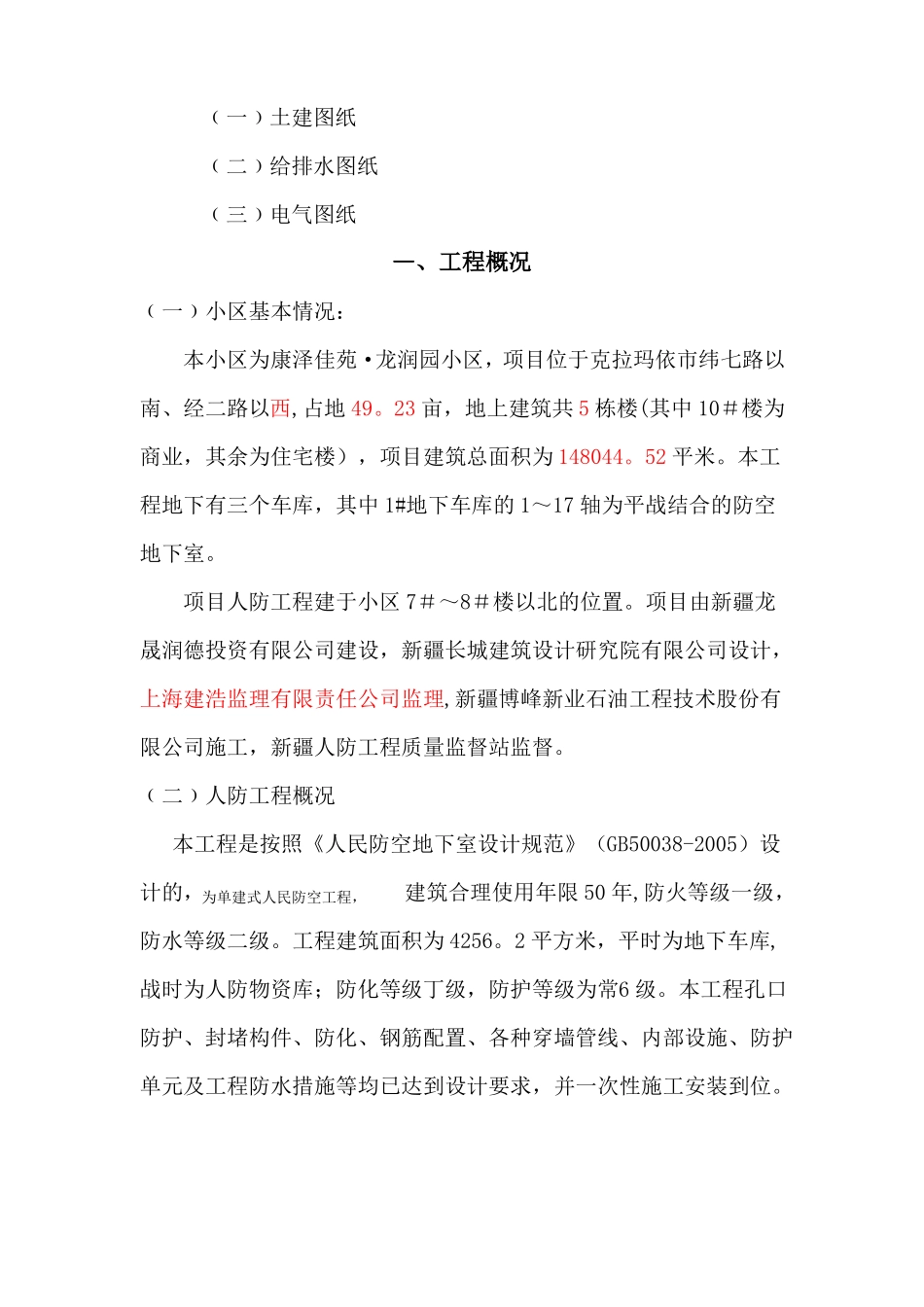

人防工程平战转换方案编制:审核:批准:建设单位:2019年10月14日目录一、工程概况﹙一﹚小区基本情况﹙二﹚人防工程概况二、组织机构﹙一﹚架构编成﹙二﹚主要职责三、平战转换内容﹙一﹚编制依据﹙二﹚转换时限及工作要求﹙三﹚早期转换内容﹙四﹚临战转换内容﹙五﹚紧急转换内容四、人防工程平战转换主要设计图﹙一﹚土建图纸﹙二﹚给排水图纸﹙三﹚电气图纸一、工程概况﹙一﹚小区基本情况:本小区为康泽佳苑·龙润园小区,项目位于克拉玛依市纬七路以南、经二路以西,占地49
23亩,地上建筑共5栋楼(其中10#楼为商业,其余为住宅楼),项目建筑总面积为148044
本工程地下有三个车库,其中1#地下车库的1~17轴为平战结合的防空地下室
项目人防工程建于小区7#~8#楼以北的位置
项目由新疆龙晟润德投资有限公司建设,新疆长城建筑设计研究院有限公司设计,上海建浩监理有限责任公司监理,新疆博峰新业石油工程技术股份有限公司施工,新疆人防工程质量监督站监督
﹙二﹚人防工程概况本工程是按照《人民防空地下室设计规范》(GB50038-2005)设计的,为单建式人民防空工程,建筑合理使用年限50年,防火等级一级,防水等级二级
工程建筑面积为4256
2平方米,平时为地下车库,战时为人防物资库;防化等级丁级,防护等级为常6级
本工程孔口防护、封堵构件、防化、钢筋配置、各种穿墙管线、内部设施、防护单元及工程防水措施等均已达到设计要求,并一次性施工安装到位

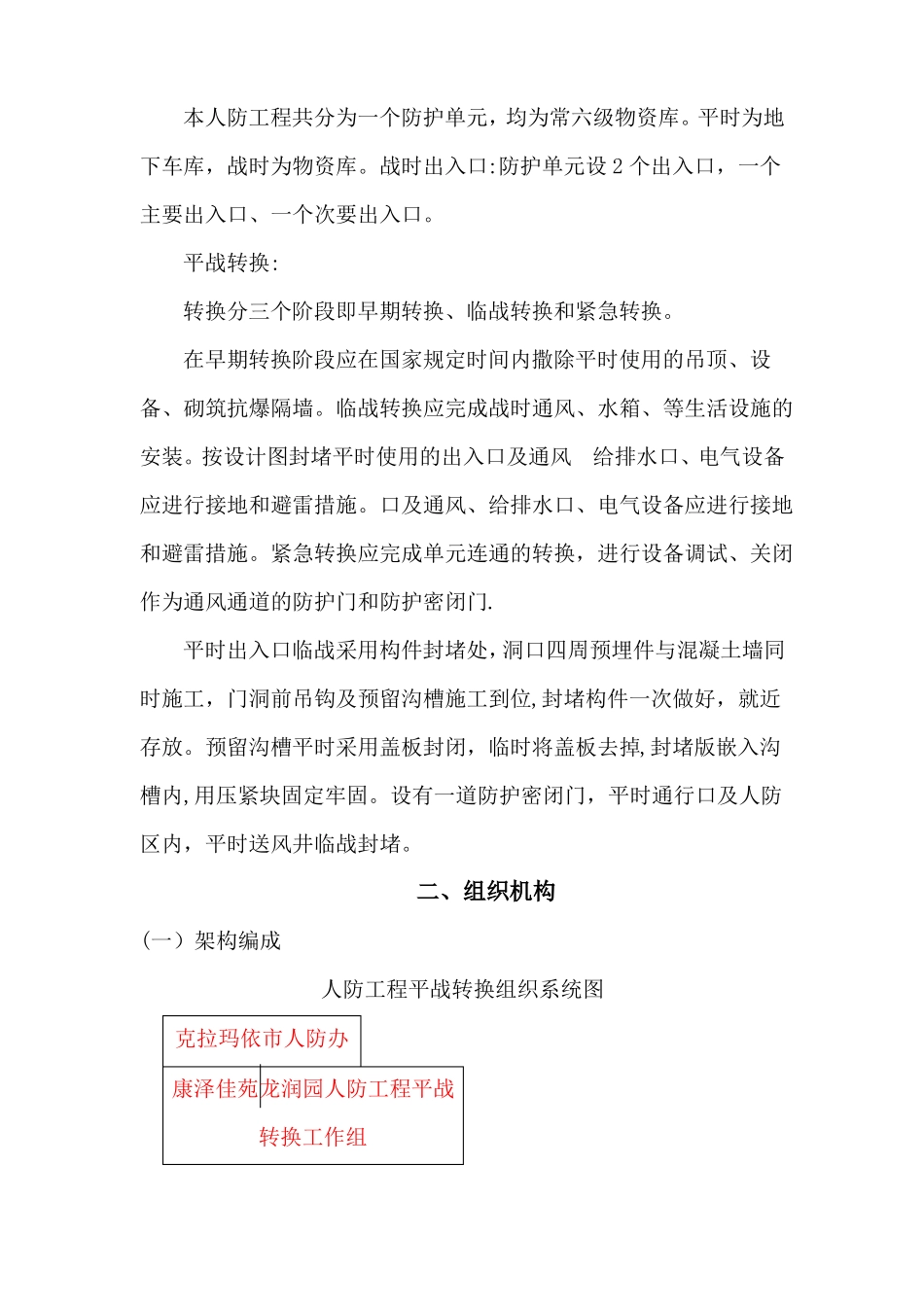

本人防工程共分为一个防护单元,均为常六级物资库
平时为地下车库,战时为物资库
战时出入口:防护单元设2个出入口,一个主要出入口、一个次要出入口
平战转换:转换分三个阶段即早期转换、临战转换和紧急转换
在早期转换阶段应在国家规定时间内撒除平时使用的吊顶、设备、砌筑抗爆隔墙
临战转换应完成战时通风、水箱、等生活设施的安装
按设计图封堵平时使用的出入口及通风
