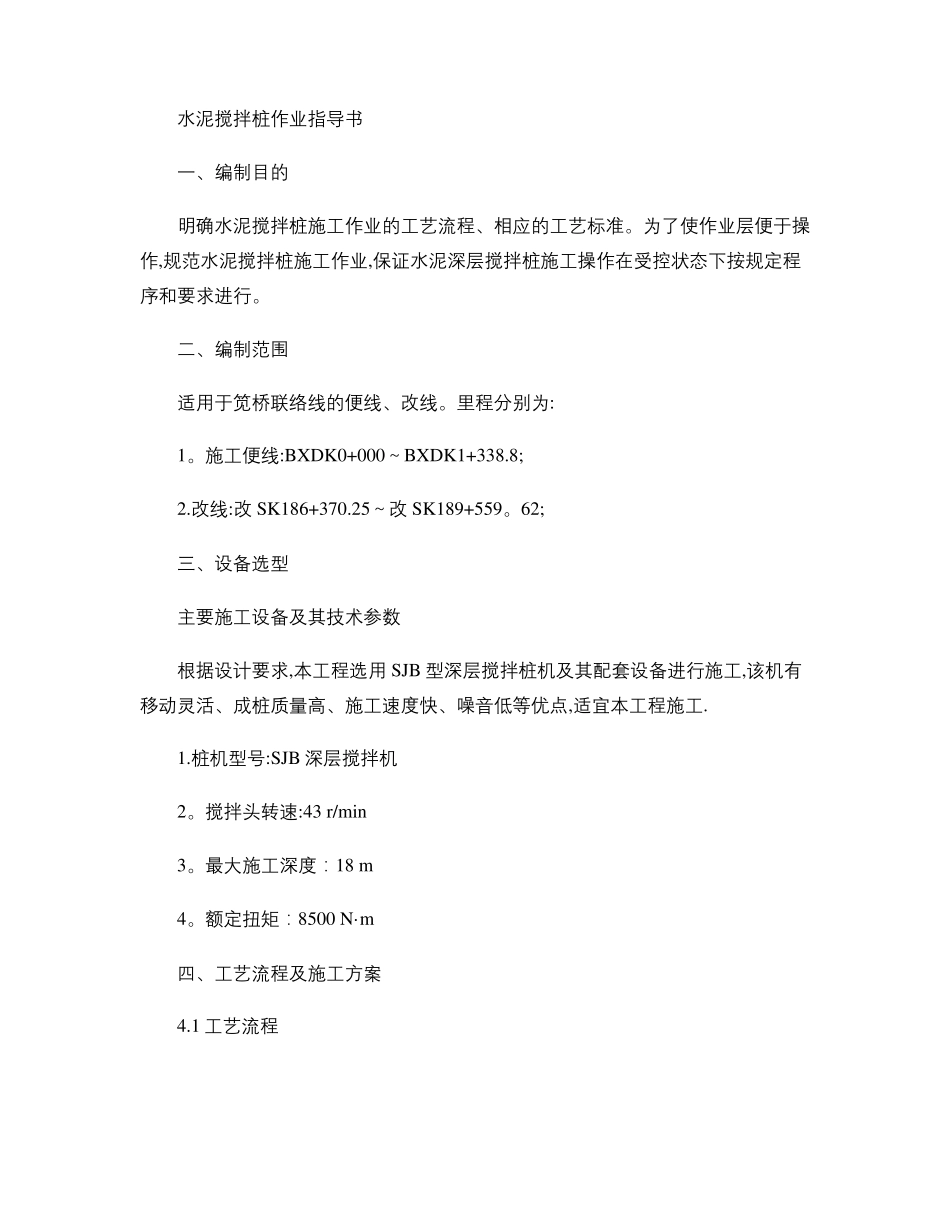

水泥搅拌桩作业指导书一、编制目的明确水泥搅拌桩施工作业的工艺流程、相应的工艺标准
为了使作业层便于操作,规范水泥搅拌桩施工作业,保证水泥深层搅拌桩施工操作在受控状态下按规定程序和要求进行
二、编制范围适用于笕桥联络线的便线、改线
里程分别为:1
施工便线:BXDK0+000~BXDK1+338
改线:改SK186+370
25~改SK189+559
62;三、设备选型主要施工设备及其技术参数根据设计要求,本工程选用SJB型深层搅拌桩机及其配套设备进行施工,该机有移动灵活、成桩质量高、施工速度快、噪音低等优点,适宜本工程施工
桩机型号:SJB深层搅拌机2
搅拌头转速:43r/min3
最大施工深度:18m4
额定扭矩:8500N·m四、工艺流程及施工方案4

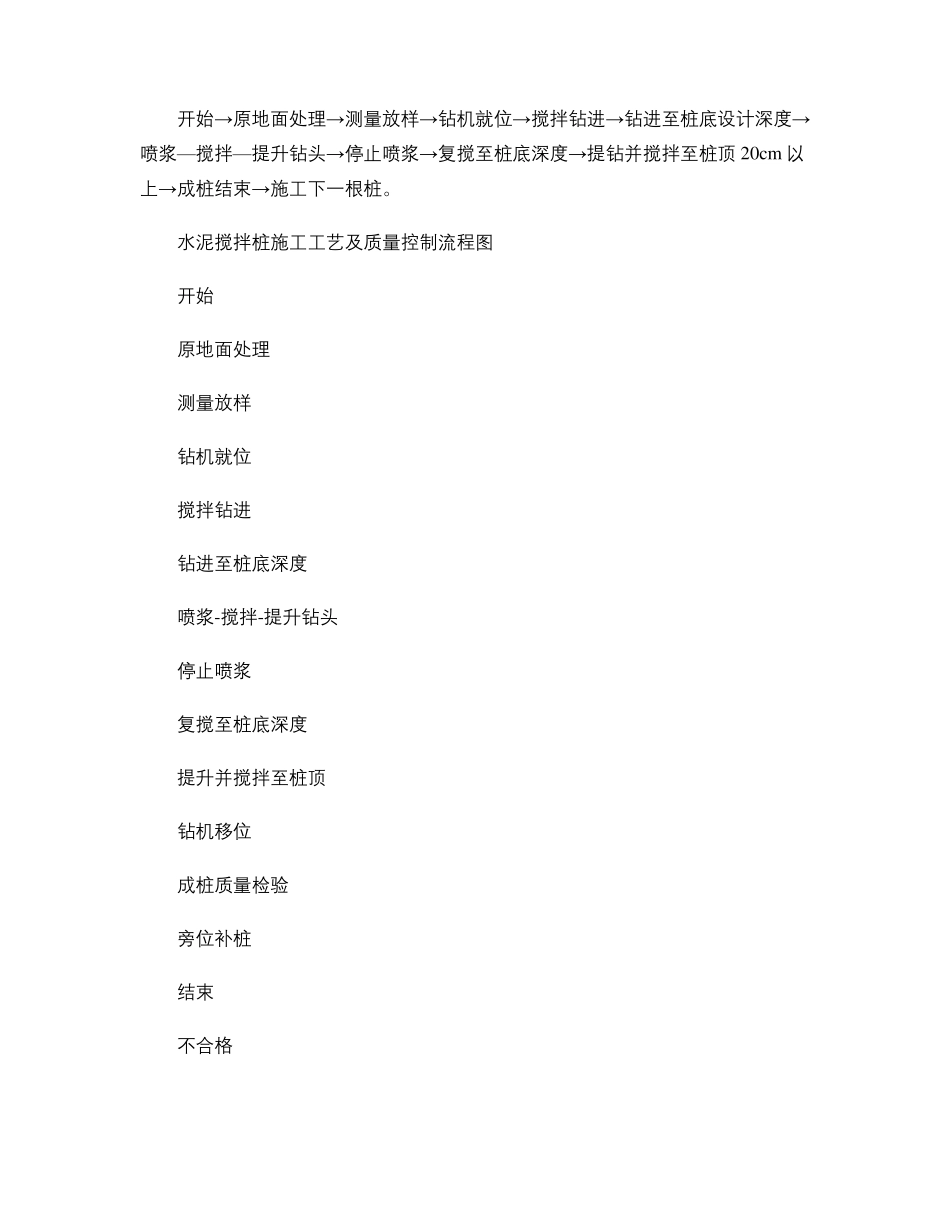

1工艺流程开始→原地面处理→测量放样→钻机就位→搅拌钻进→钻进至桩底设计深度→喷浆—搅拌—提升钻头→停止喷浆→复搅至桩底深度→提钻并搅拌至桩顶20cm以上→成桩结束→施工下一根桩

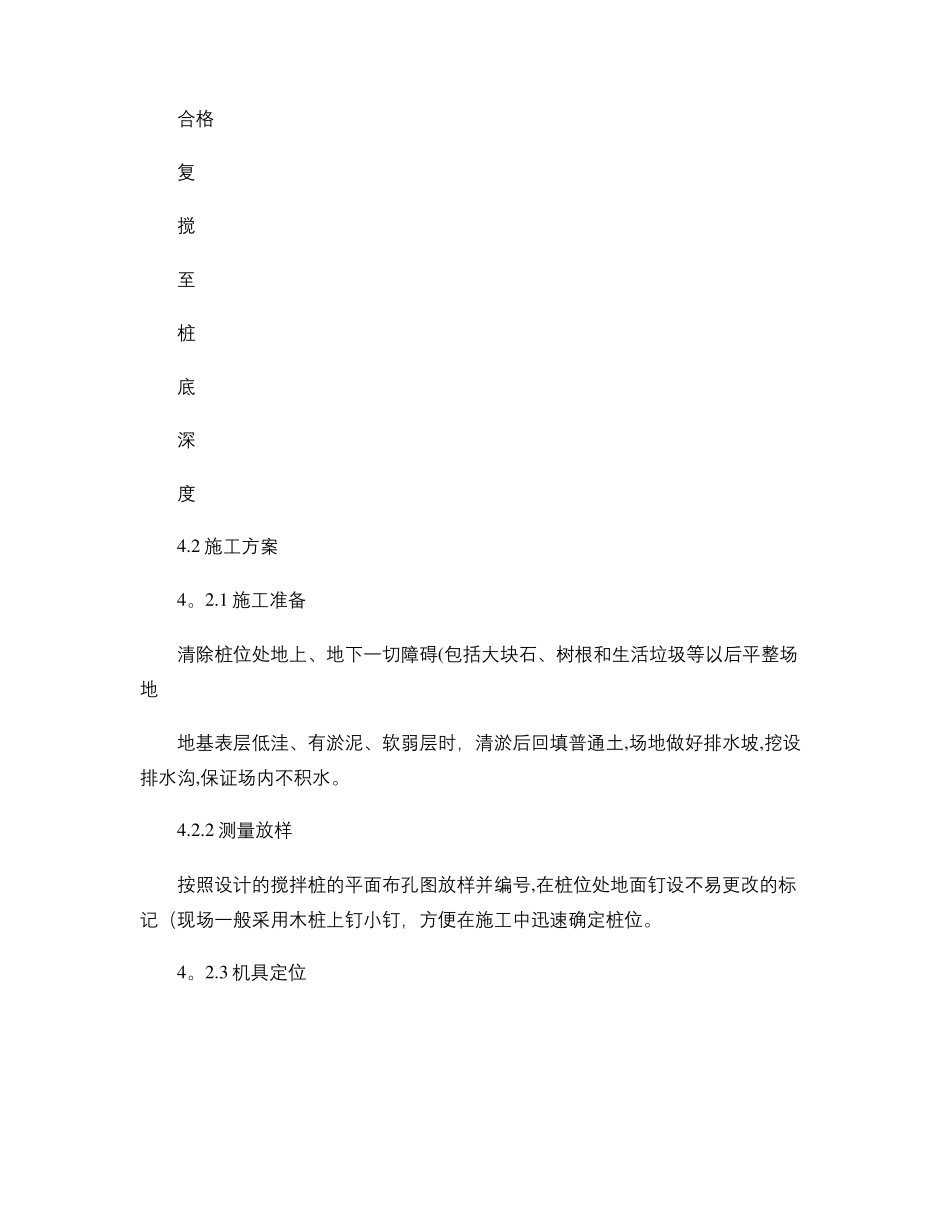

水泥搅拌桩施工工艺及质量控制流程图开始原地面处理测量放样钻机就位搅拌钻进钻进至桩底深度喷浆-搅拌-提升钻头停止喷浆复搅至桩底深度提升并搅拌至桩顶钻机移位成桩质量检验旁位补桩结束不合格合格复搅至桩底深度4
2施工方案4
1施工准备清除桩位处地上、地下一切障碍(包括大块石、树根和生活垃圾等以后平整场地地基表层低洼、有淤泥、软弱层时,清淤后回填普通土,场地做好排水坡,挖设排水沟,保证场内不积水
2测量放样按照设计的搅拌桩的平面布孔图放样并编号,在桩位处地面钉设不易更改的标记(现场一般采用木桩上钉小钉,方便在施工中迅速确定桩位
3机具定位将钻机安置在设计的孔位上
使钻杆头对准孔位的中心,桩位对中偏差不超过5cm;钻机就位后对钻机进行水平校正,使其钻杆轴线垂直对准钻孔中心位置,施工时钻杆的倾斜度不大于1%
钻机就位后,进行低
