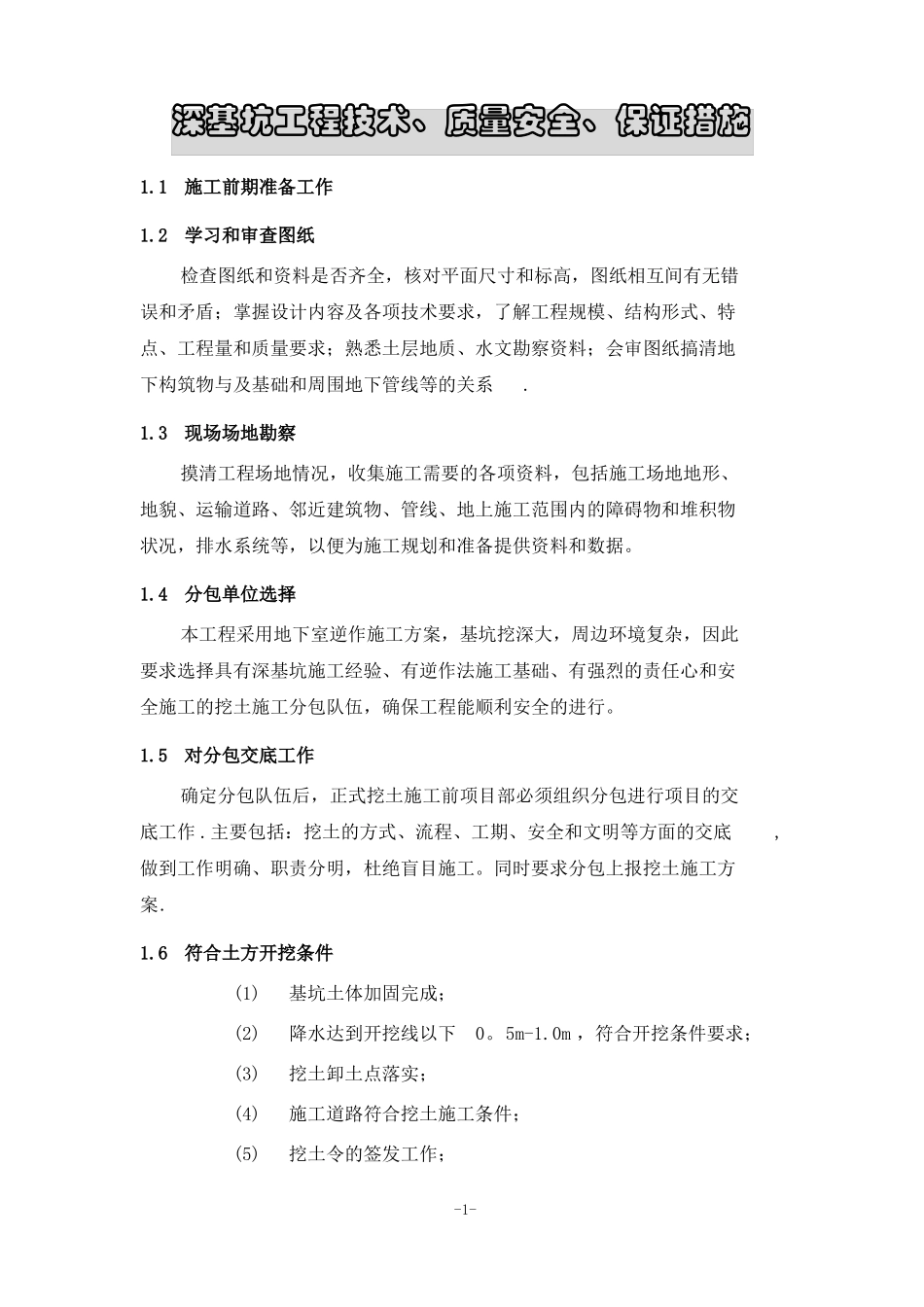

深基坑工程技术、质量安全、保证措施1
1施工前期准备工作1
2学习和审查图纸检查图纸和资料是否齐全,核对平面尺寸和标高,图纸相互间有无错误和矛盾;掌握设计内容及各项技术要求,了解工程规模、结构形式、特点、工程量和质量要求;熟悉土层地质、水文勘察资料;会审图纸搞清地下构筑物与及基础和周围地下管线等的关系
3现场场地勘察摸清工程场地情况,收集施工需要的各项资料,包括施工场地地形、地貌、运输道路、邻近建筑物、管线、地上施工范围内的障碍物和堆积物状况,排水系统等,以便为施工规划和准备提供资料和数据
4分包单位选择本工程采用地下室逆作施工方案,基坑挖深大,周边环境复杂,因此要求选择具有深基坑施工经验、有逆作法施工基础、有强烈的责任心和安全施工的挖土施工分包队伍,确保工程能顺利安全的进行
5对分包交底工作确定分包队伍后,正式挖土施工前项目部必须组织分包进行项目的交底工作
主要包括:挖土的方式、流程、工期、安全和文明等方面的交底,做到工作明确、职责分明,杜绝盲目施工
同时要求分包上报挖土施工方案
6符合土方开挖条件(1)(2)(3)(4)(5)基坑土体加固完成;降水达到开挖线以下0

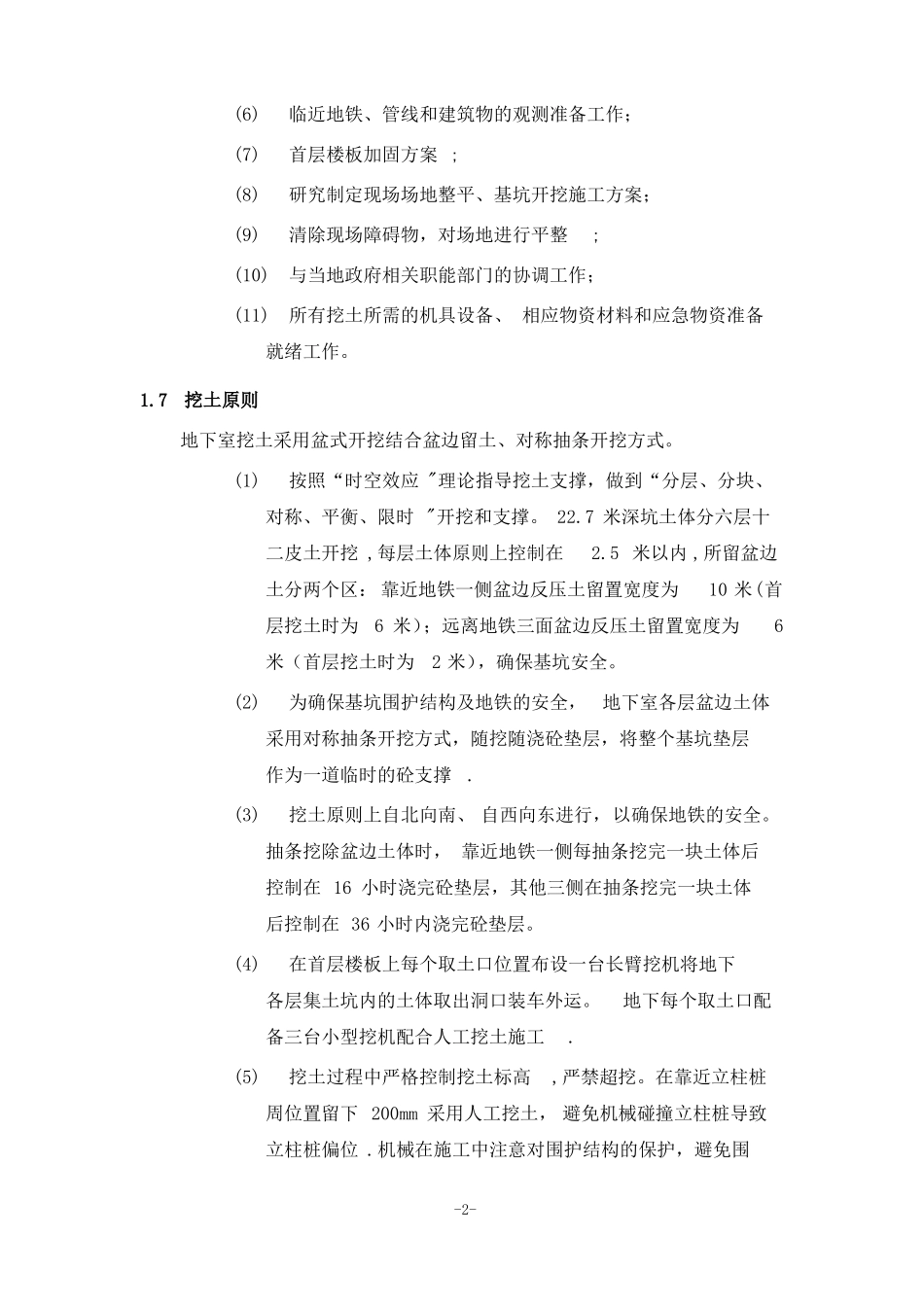

0m,符合开挖条件要求;挖土卸土点落实;施工道路符合挖土施工条件;挖土令的签发工作;-1-(6)(7)(8)(9)临近地铁、管线和建筑物的观测准备工作;首层楼板加固方案;研究制定现场场地整平、基坑开挖施工方案;清除现场障碍物,对场地进行平整;(10)与当地政府相关职能部门的协调工作;(11)所有挖土所需的机具设备、相应物资材料和应急物资准备就绪工作
7挖土原则地下室挖土采用盆式开挖结合盆边留土、对称抽条开挖方式
(1)按照“时空效应"理论指导挖土支撑,做到“分层、分块、对称、平衡、限时"开挖和支撑
7米深坑土体分六层十二皮土开挖,每层土体原则上控制在2

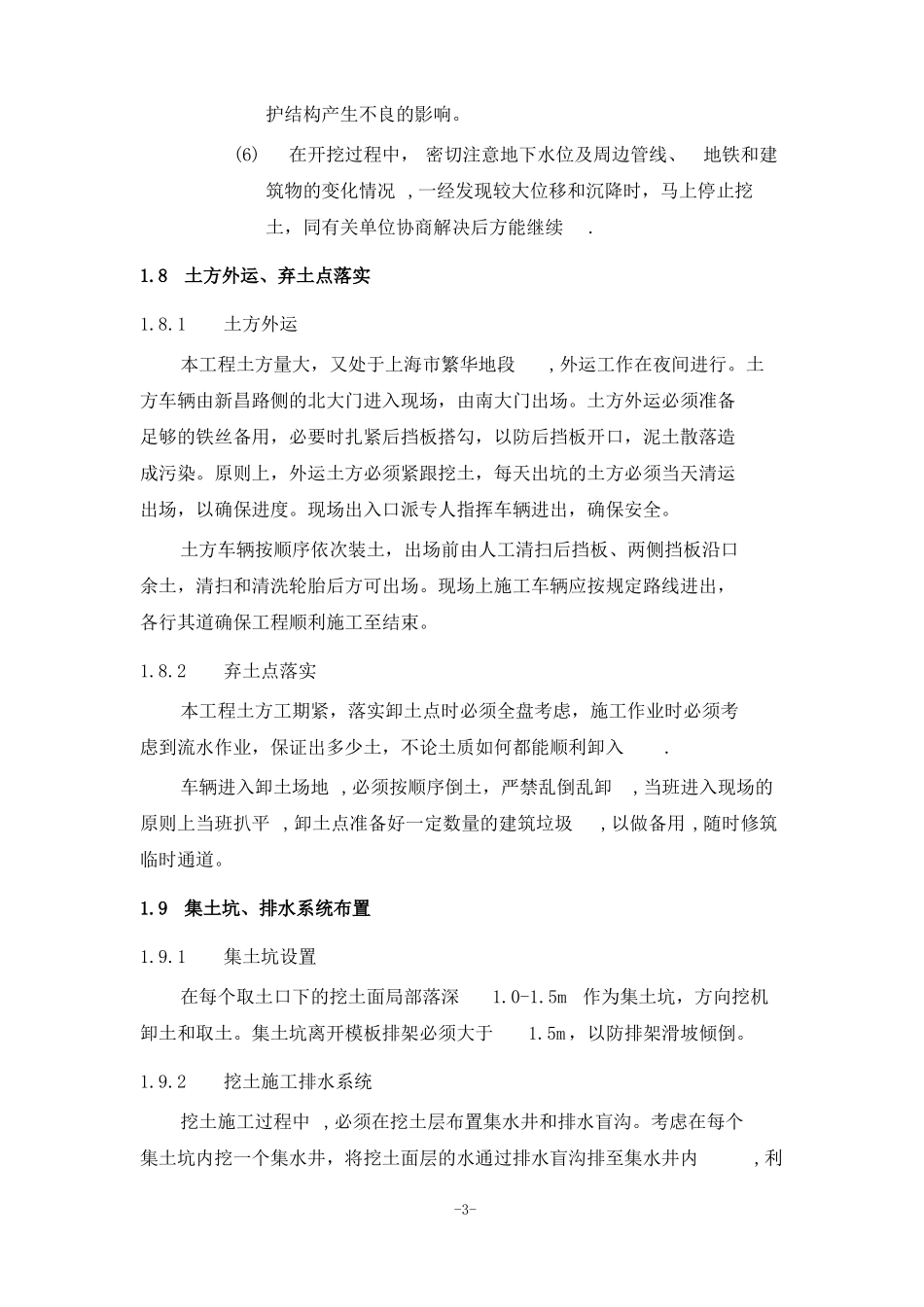

5米以内,所留盆边土
