景观水系施工方案及技术措施本工程水系工程主要包括:石槽喷泉、涌泉水井、喷泉水池、小拱桥、循环泵坑、喷泉小泵坑等
1、测量控制⑴开工前,在监理工程师的协助下,由勘测设计单位将测设的平面控制点、高程控制点、主要建筑物轴线方向桩和起点、工程地形图等有关测量数据向项目部交底,现场交接各类控制点,并对图纸设计控制点进行复查和校测,并补充不足或丢失部分
⑵根据勘测阶段的控制点,项目部技术人员建立满足施工需要的施工控制网,对三等以上精度的控制网点以及各构筑物轴线标志点处设固定桩,平面和高程控制点的位置应符合下列要求:①在构筑物轮廓线以外,不妨碍施工,引测方便
②不发生塌落、变形的土层
⑶在开挖和填筑过程中,定期进行纵横断面坡度测量,并将施测成果绘制成图表,计算出有效方量,方量计算误差不得大于5%
⑷施工期间所有施工放线、坡度、工程量、竣工等测量原始记录、计算成果和绘制的图表,均及时整理、校核、分类、整编成册,妥为保存
工程全部完工后,项目部负责将上述资料及地面控制网点全部移交监理工程师
2、填挖、整形及运输⑴开挖前布置好临时道路,并结合施工开挖区的开挖方法和开挖运输机械,规划好开挖区域的施工道路
⑵根据各控制点,采用自上而下分层开挖的施工方法
开挖必须符合施工图规定的断面尺寸和高程,并由测量人员进行放线,不得欠挖和超挖
⑶本工程开挖面积不大,挖深量不大,采用中型挖掘机较合适,故选用1台挖掘机进行挖土,同时配备1台推土机1台装载机和2辆自卸汽车进行土方的装运
⑷开挖过程中要校核测量开挖平面位置、水平标高、控制桩、水准点和边坡坡度等是否符合施工图纸的要求
⑸设计边坡开挖前,必须做好开挖线外的清理、加固工作
⑹开挖时遇有地下水时,应采取有效的疏导和保护措施
对于开挖中如出现裂缝和滑动现象,采取暂停施工和应急抢救措施,并做好处理方案,做好记录

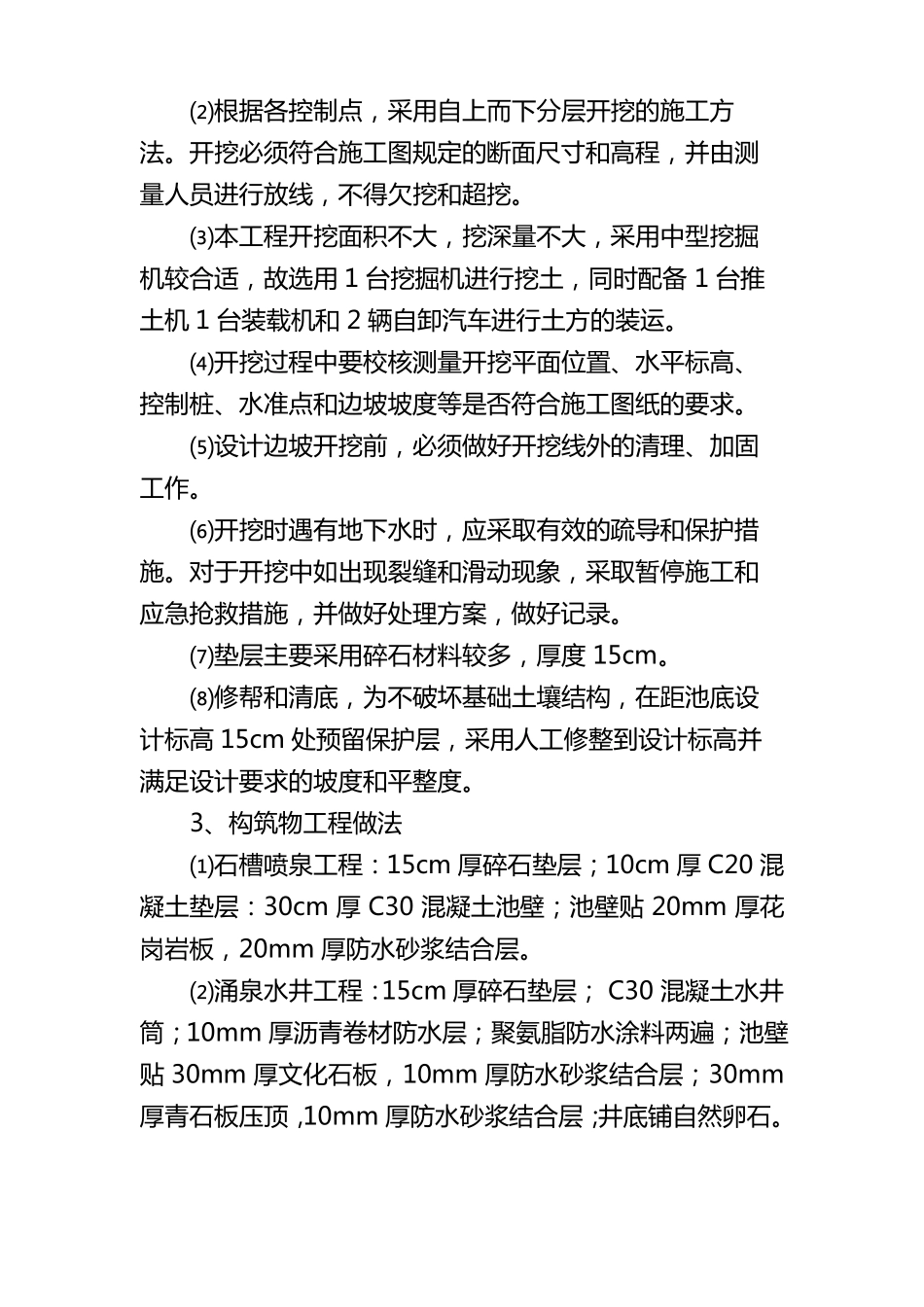

⑺垫层主要采用碎石材料较多,厚度15cm
