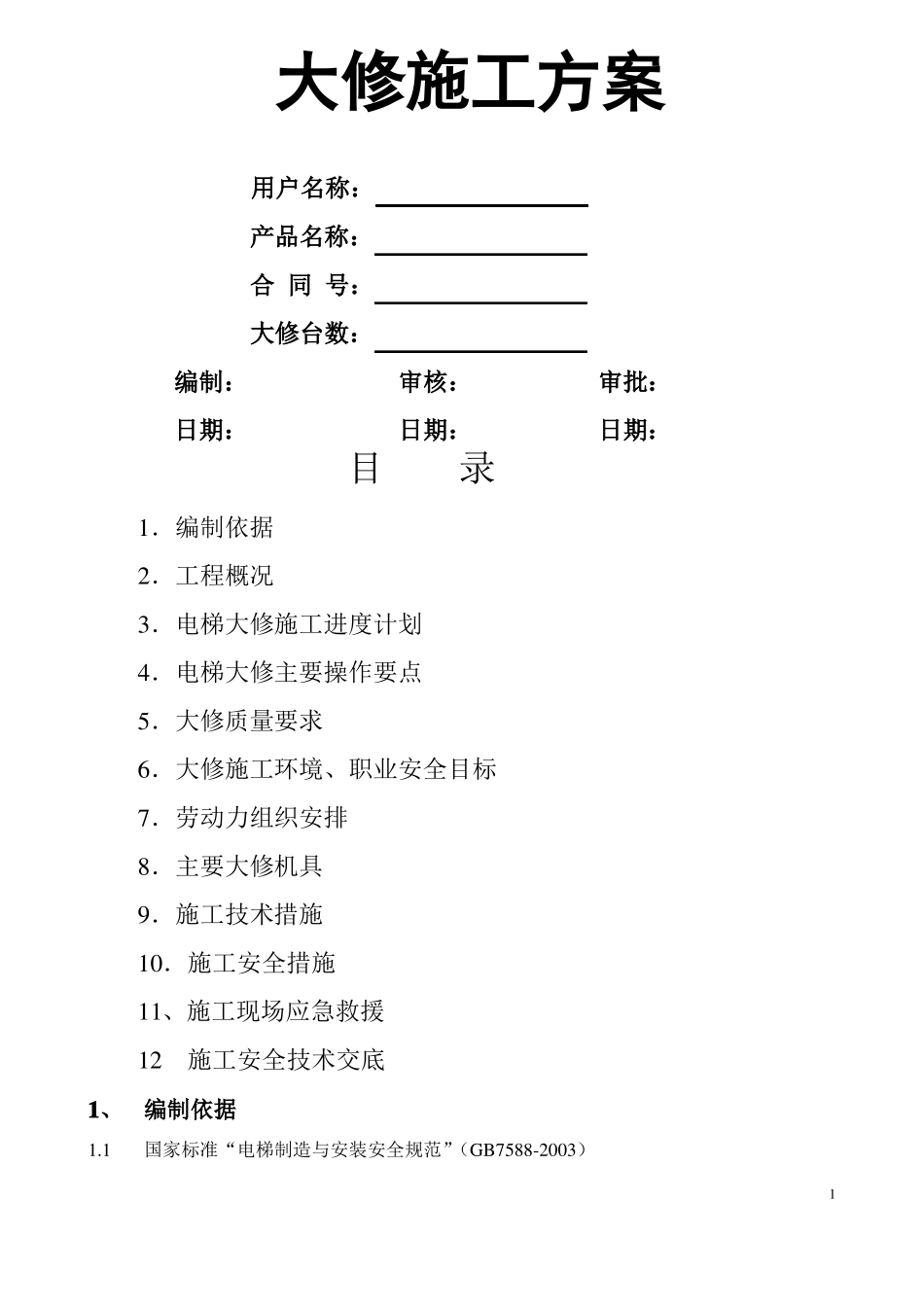

大修施工方案用户名称:产品名称:合同号:大修台数:编制:审核:审批:日期:日期:日期:目录1.编制依据2.工程概况3.电梯大修施工进度计划4.电梯大修主要操作要点5.大修质量要求6.大修施工环境、职业安全目标7.劳动力组织安排8.主要大修机具9.施工技术措施10.施工安全措施11、施工现场应急救援12施工安全技术交底1、编制依据1
1国家标准“电梯制造与安装安全规范”(GB7588-2003)11

5国家标准“电梯安装验收规范”(GB10060-1993)国家标准“电梯技术条件”(GB10058—1997)国家标准“电梯工程施工质量验收规范”(GB50310—2002)国家标准“电梯试验方法“(GB10059-1997)22、大修概况2
1概述项目名称:大修地址:电梯制造商:大修委托方:大修承包方(施工单位):2
2大修内容、范围及工期要求电梯台数:梯号:工程范围:1)曳引钢丝绳更换调试2)曳引轮轴承更换3)4)计划开工日期:大修竣工日期:2
3大修单位联系人:3、施工工艺流程安全劳保用具支对重1
现场勘查检查工具是否齐全2
吊轿厢挂手拉葫芦(吊起轿厢稍微放松)现场是否符合施工安全条件动作安全钳拆下电梯曳引钢绳的1/2根数更换新的钢丝绳(绳头固定)拆除另一半钢丝绳根数3
更换钢丝绳更换新钢丝绳(绳头固定)4调整钢丝绳张力检查钢丝绳是否有搅拆除保护清理现场慢车运行检查钢丝绳5
钢丝绳做平层标记34、大修施工进度电梯大修进度表合同号层站派工日期安装配合单位计划(天)调试型号开工日期实际(天)检验序号工艺过程天数开始结束123456789111111111122122222223301234567890123456789011土建勘测2起吊轿厢3更换曳引轮轴承4更换钢丝绳5涨力调整6制定标记7运行试验891011121314151645、电梯大修主要操作要点1)
