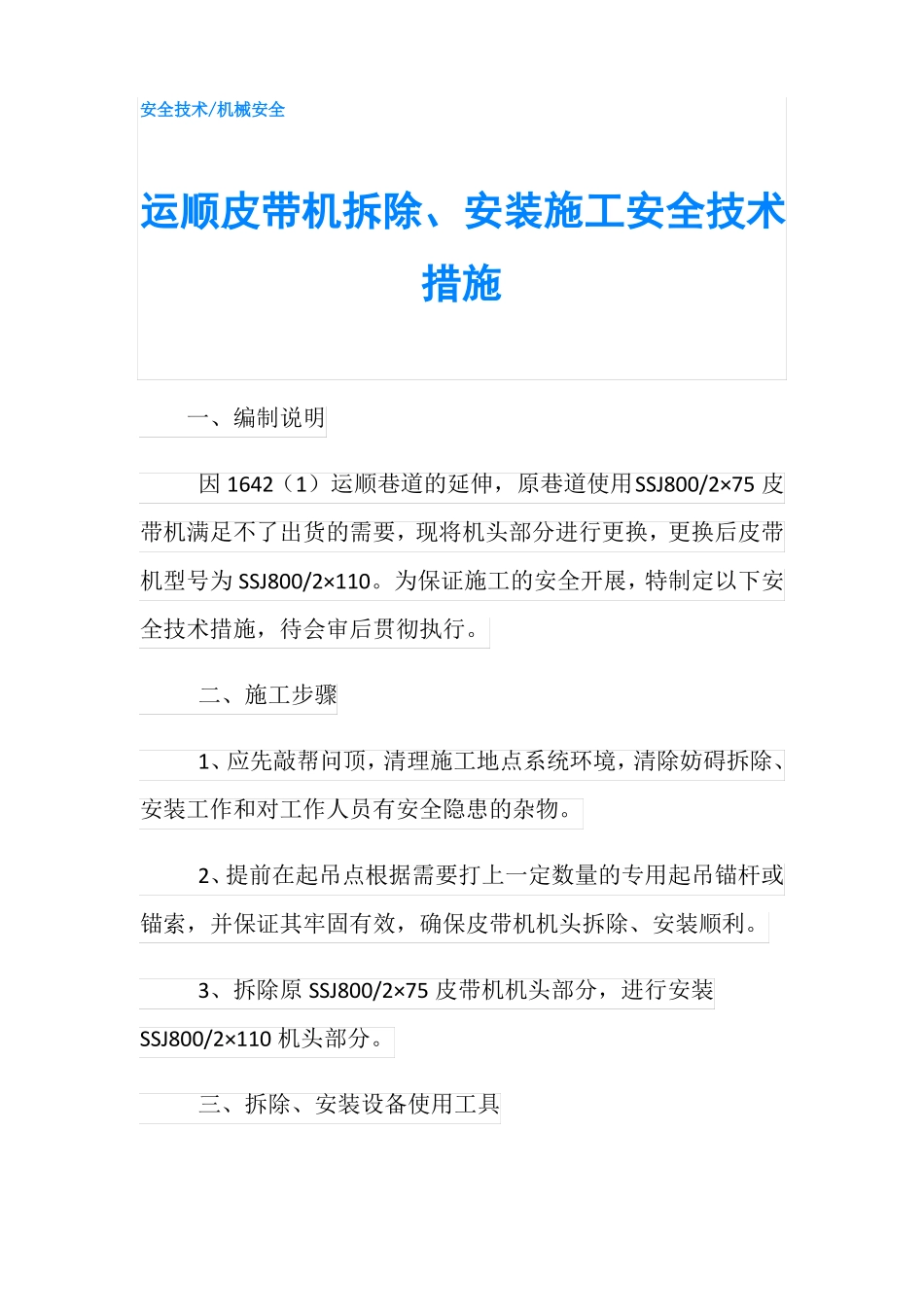

安全技术/机械安全运顺皮带机拆除、安装施工安全技术措施一、编制说明因1642(1)运顺巷道的延伸,原巷道使用SSJ800/2×75皮带机满足不了出货的需要,现将机头部分进行更换,更换后皮带机型号为SSJ800/2×110
为保证施工的安全开展,特制定以下安全技术措施,待会审后贯彻执行
二、施工步骤1、应先敲帮问顶,清理施工地点系统环境,清除妨碍拆除、安装工作和对工作人员有安全隐患的杂物
2、提前在起吊点根据需要打上一定数量的专用起吊锚杆或锚索,并保证其牢固有效,确保皮带机机头拆除、安装顺利
3、拆除原SSJ800/2×75皮带机机头部分,进行安装SSJ800/2×110机头部分

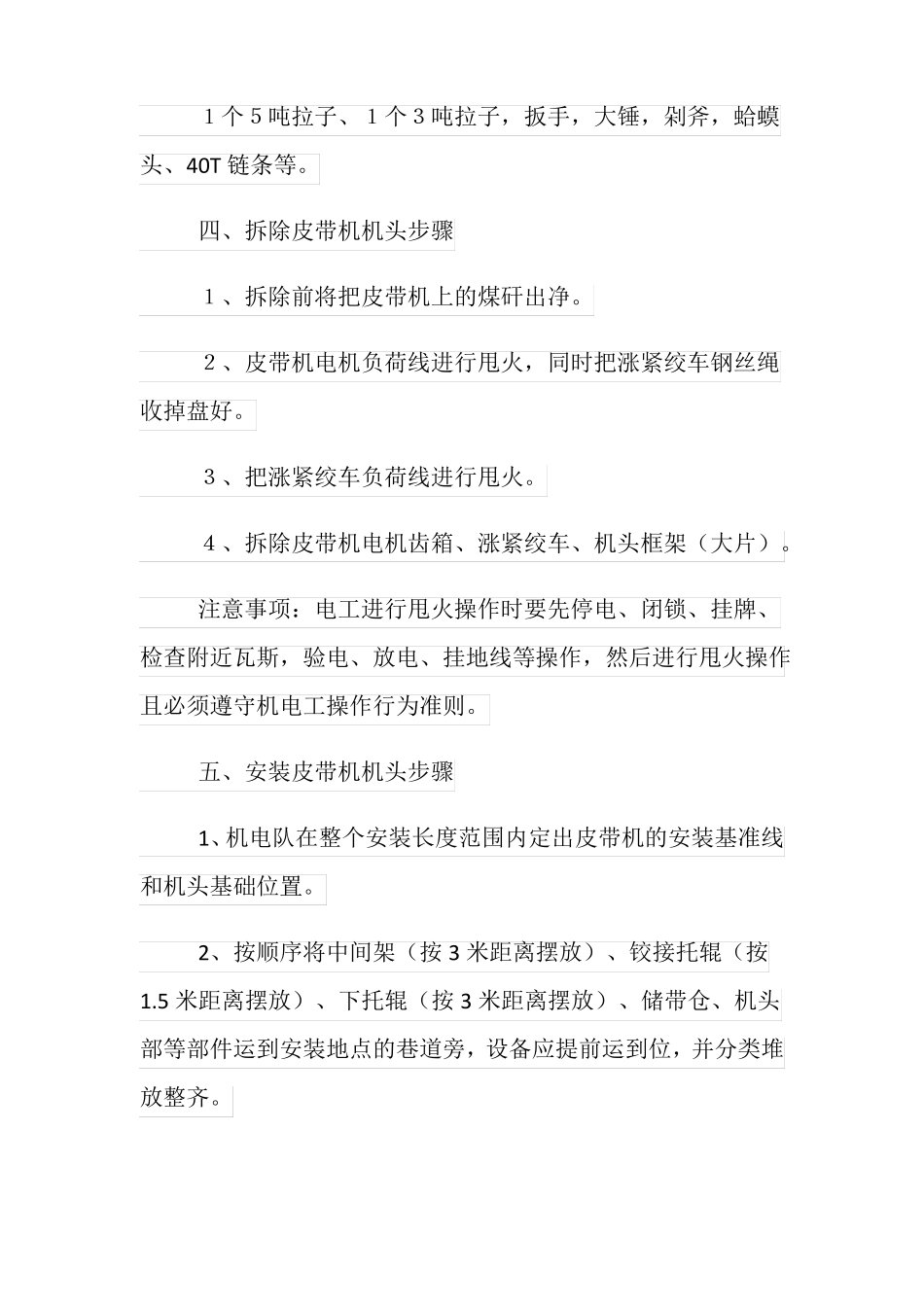

三、拆除、安装设备使用工具1个5吨拉子、1个3吨拉子,扳手,大锤,剁斧,蛤蟆头、40T链条等
四、拆除皮带机机头步骤1、拆除前将把皮带机上的煤矸出净
2、皮带机电机负荷线进行甩火,同时把涨紧绞车钢丝绳收掉盘好
3、把涨紧绞车负荷线进行甩火
4、拆除皮带机电机齿箱、涨紧绞车、机头框架(大片)
注意事项:电工进行甩火操作时要先停电、闭锁、挂牌、检查附近瓦斯,验电、放电、挂地线等操作,然后进行甩火操作且必须遵守机电工操作行为准则
五、安装皮带机机头步骤1、机电队在整个安装长度范围内定出皮带机的安装基准线和机头基础位置
2、按顺序将中间架(按3米距离摆放)、铰接托辊(按1
5米距离摆放)、下托辊(按3米距离摆放)、储带仓、机头部等部件运到安装地点的巷道旁,设备应提前运到位,并分类堆放整齐

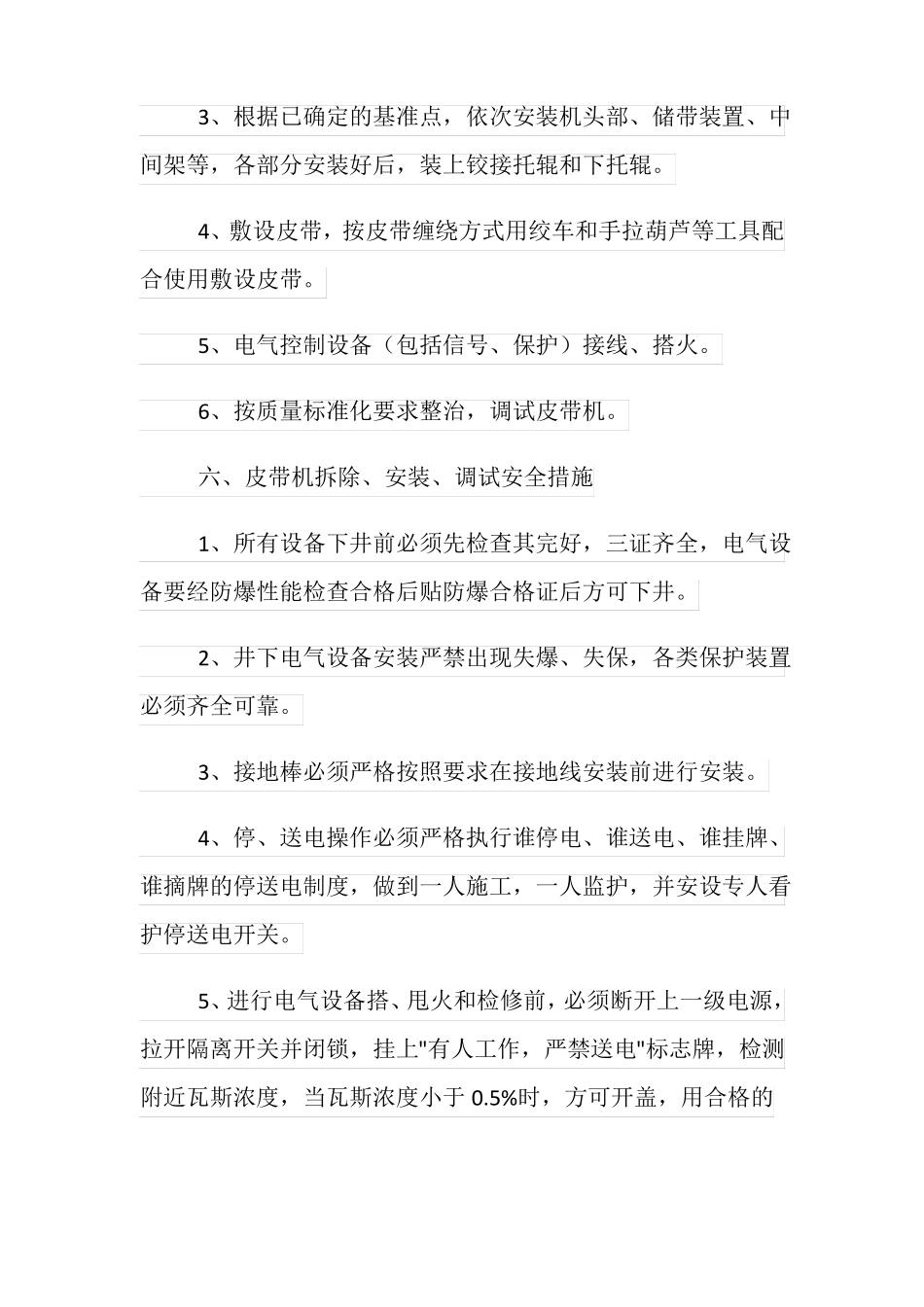

3、根据已确定的基准点,依次安装机头部、储带装置、中间架等,各部分安装好后,装上铰接托辊和下托辊
4、敷设皮带,按皮带缠绕方式用绞车和手拉葫芦等工具配合使用敷设皮带
5、电气控制设备(包括信号、保护)接线、搭火
6、按质量标准化要求整治,调试皮带机
六、皮带机拆除、安装、调试安全措施1、所有设备下井前必须先检查其完好,三证
