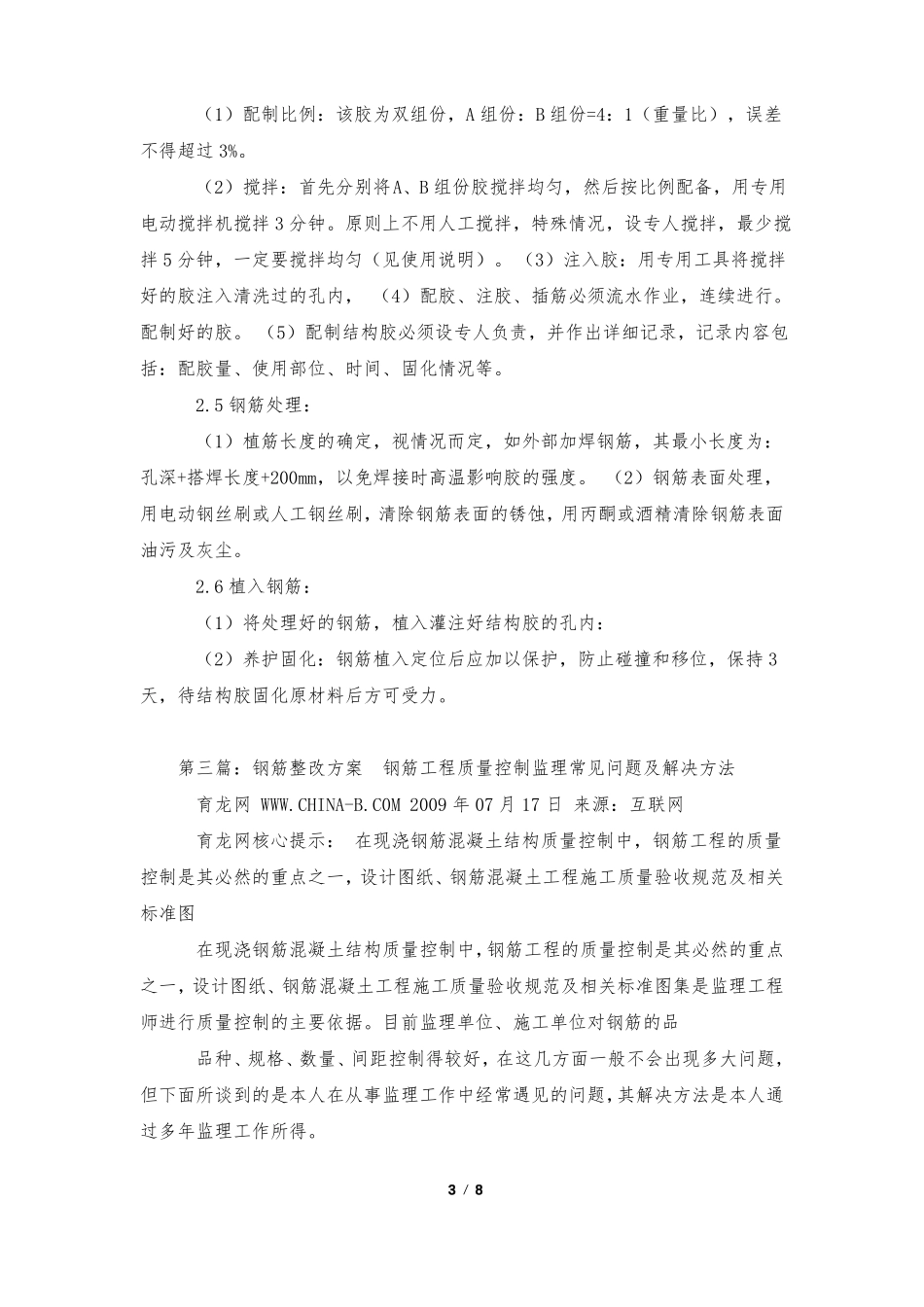

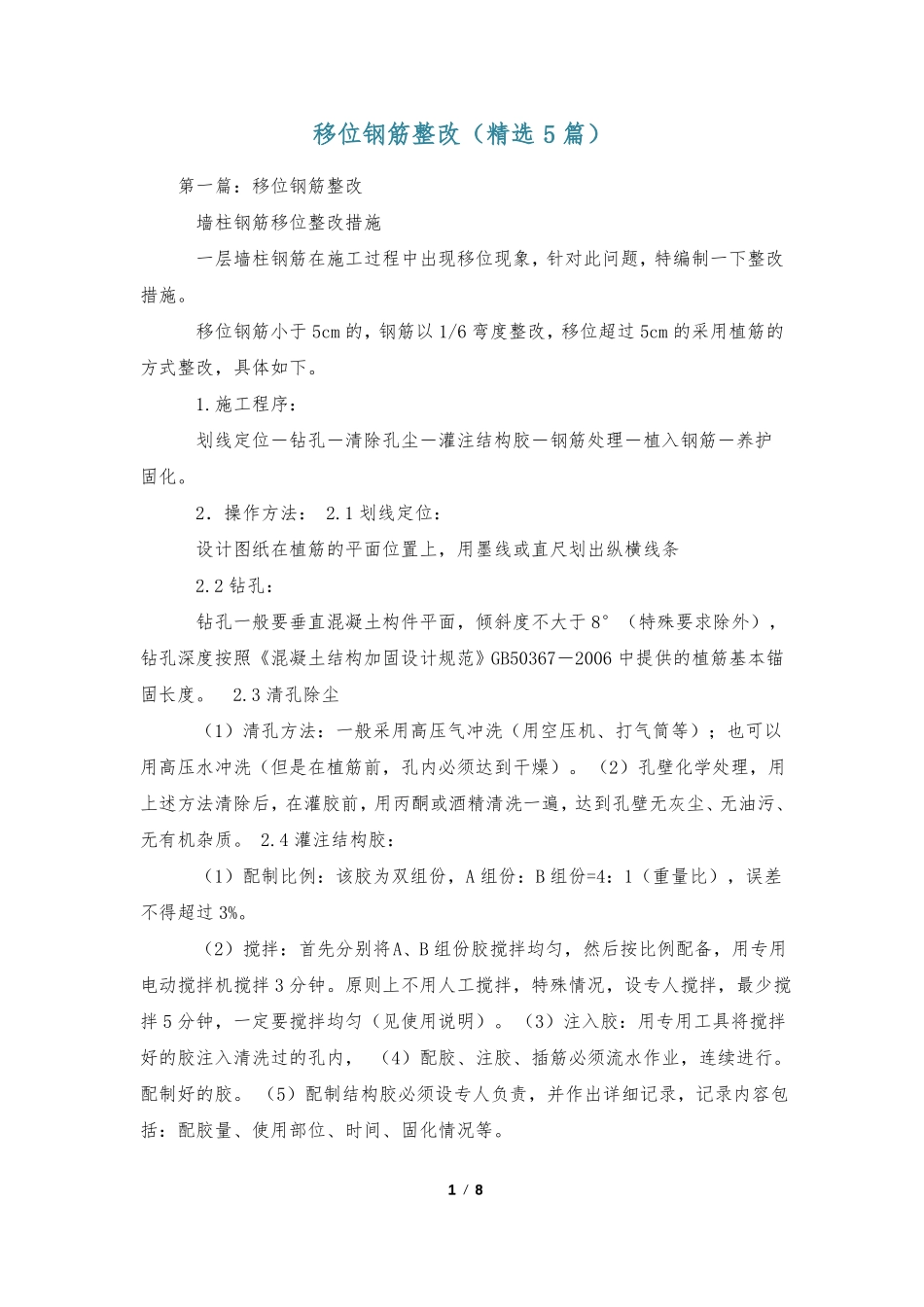

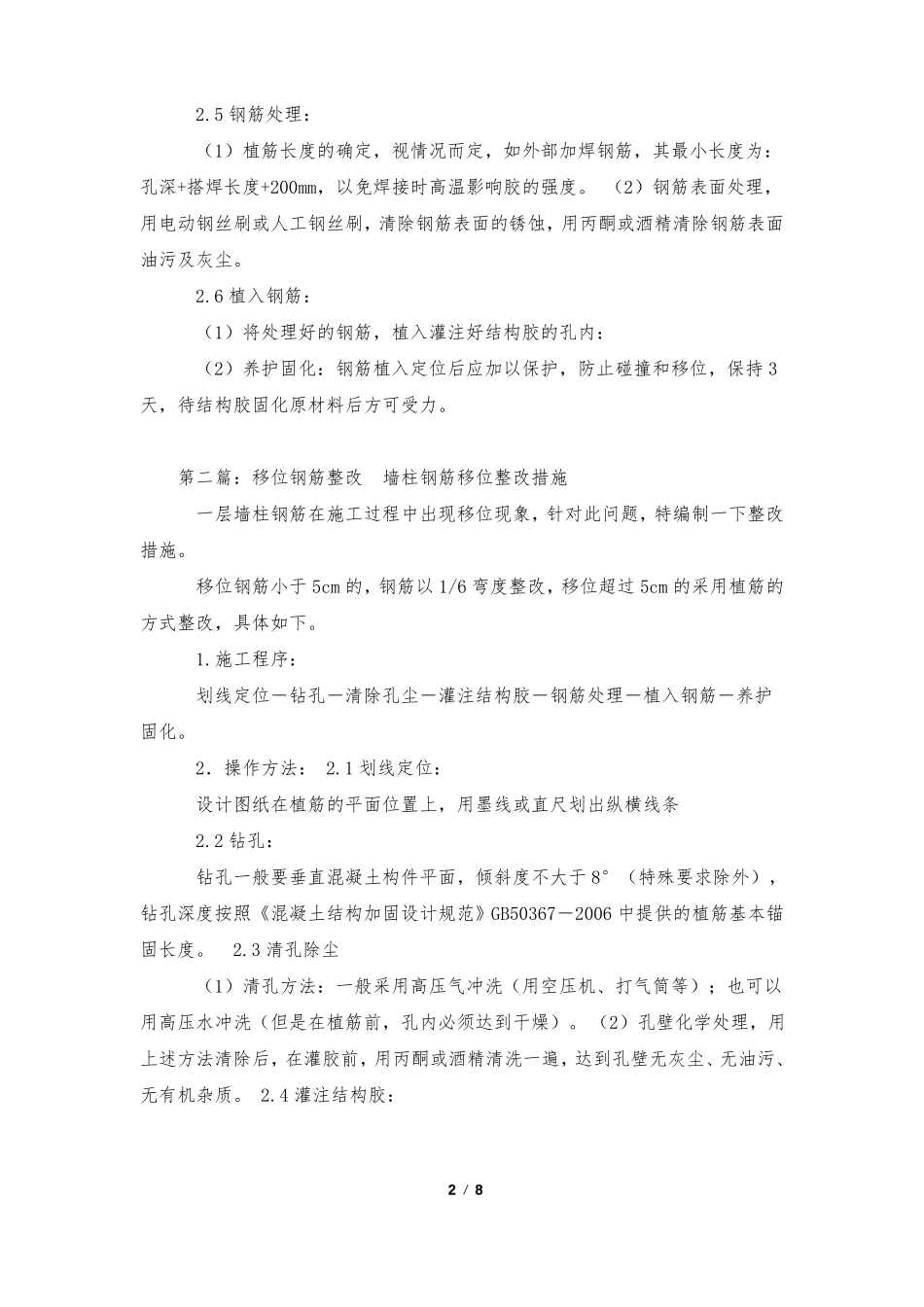

移位钢筋整改(精选5篇)第一篇:移位钢筋整改墙柱钢筋移位整改措施一层墙柱钢筋在施工过程中出现移位现象,针对此问题,特编制一下整改措施
移位钢筋小于5cm的,钢筋以1/6弯度整改,移位超过5cm的采用植筋的方式整改,具体如下
施工程序:划线定位-钻孔-清除孔尘-灌注结构胶-钢筋处理-植入钢筋-养护固化
2.操作方法:2
1划线定位:设计图纸在植筋的平面位置上,用墨线或直尺划出纵横线条2
2钻孔:钻孔一般要垂直混凝土构件平面,倾斜度不大于8°(特殊要求除外),钻孔深度按照《混凝土结构加固设计规范》GB50367-2006中提供的植筋基本锚固长度
3清孔除尘(1)清孔方法:一般采用高压气冲洗(用空压机、打气筒等);也可以用高压水冲洗(但是在植筋前,孔内必须达到干燥)
(2)孔壁化学处理,用上述方法清除后,在灌胶前,用丙酮或酒精清洗一遍,达到孔壁无灰尘、无油污、无有机杂质
4灌注结构胶:(1)配制比例:该胶为双组份,A组份:B组份=4:1(重量比),误差不得超过3%
(2)搅拌:首先分别将A、B组份胶搅拌均匀,然后按比例配备,用专用电动搅拌机搅拌3分钟
原则上不用人工搅拌,特殊情况,设专人搅拌,最少搅拌5分钟,一定要搅拌均匀(见使用说明)
(3)注入胶:用专用工具将搅拌好的胶注入清洗过的孔内,(4)配胶、注胶、插筋必须流水作业,连续进行
(5)配制结构胶必须设专人负责,并作出详细记录,记录内容包括:配胶量、使用部位、时间、固化情况等
5钢筋处理:(1)植筋长度的确定,视情况而定,如外部加焊钢筋,其最小长度为:孔深+搭焊长度+200mm,以免焊接时高温影响胶的强度
(2)钢筋表面处理,用电动钢丝刷或人工钢丝刷,清除钢筋表面的锈蚀,用丙酮或酒精清除钢筋表面油污及灰尘
6植入钢筋:(1)将处理好的钢筋,植入灌注好结构胶的孔内:(2)养护固化:钢筋植入
