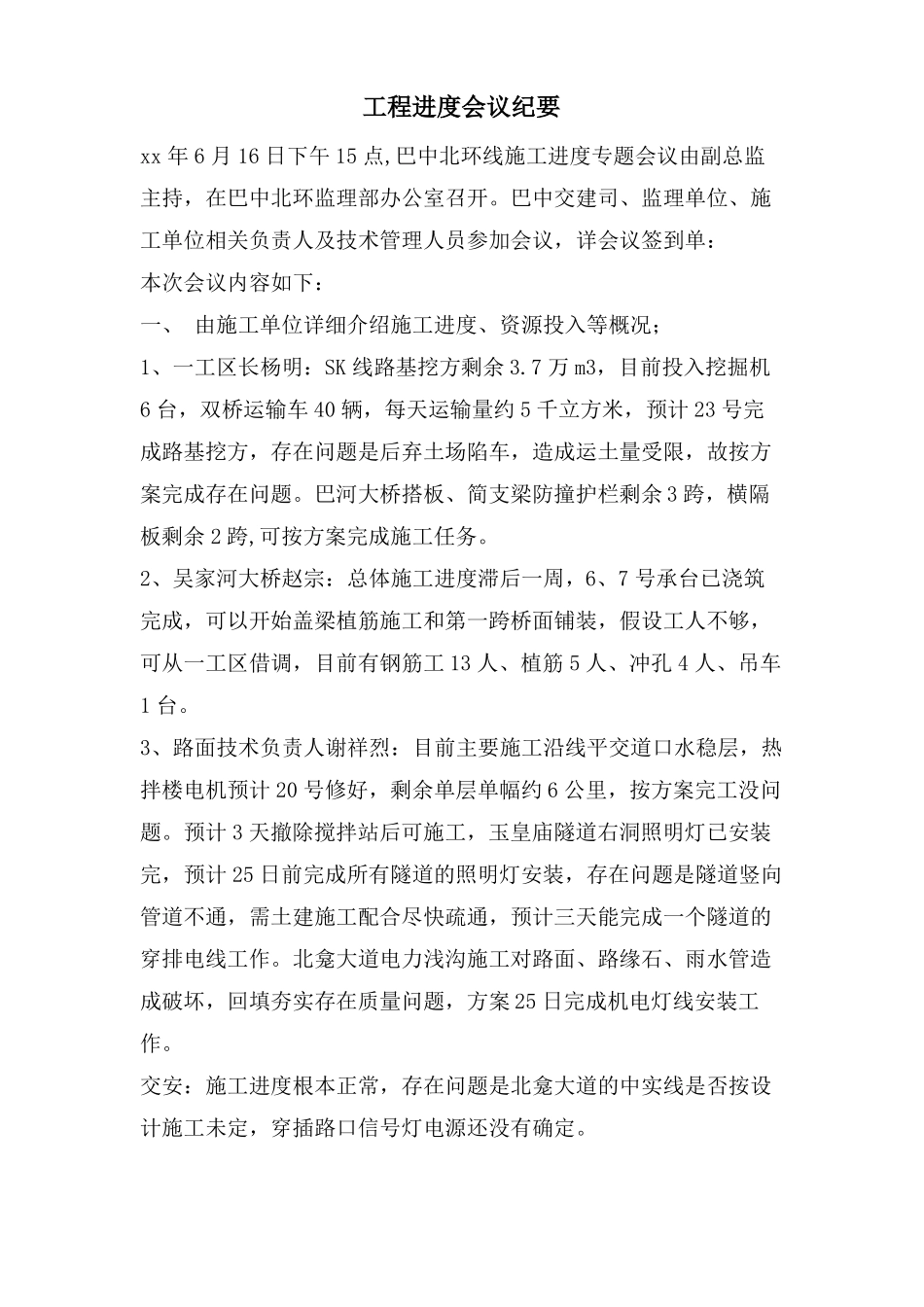

工程进度会议纪要xx年6月16日下午15点,巴中北环线施工进度专题会议由副总监主持,在巴中北环监理部办公室召开
巴中交建司、监理单位、施工单位相关负责人及技术管理人员参加会议,详会议签到单:本次会议内容如下:一、由施工单位详细介绍施工进度、资源投入等概况;1、一工区长杨明:SK线路基挖方剩余3
7万m3,目前投入挖掘机6台,双桥运输车40辆,每天运输量约5千立方米,预计23号完成路基挖方,存在问题是后弃土场陷车,造成运土量受限,故按方案完成存在问题
巴河大桥搭板、简支梁防撞护栏剩余3跨,横隔板剩余2跨,可按方案完成施工任务
2、吴家河大桥赵宗:总体施工进度滞后一周,6、7号承台已浇筑完成,可以开始盖梁植筋施工和第一跨桥面铺装,假设工人不够,可从一工区借调,目前有钢筋工13人、植筋5人、冲孔4人、吊车1台
3、路面技术负责人谢祥烈:目前主要施工沿线平交道口水稳层,热拌楼电机预计20号修好,剩余单层单幅约6公里,按方案完工没问题
预计3天撤除搅拌站后可施工,玉皇庙隧道右洞照明灯已安装完,预计25日前完成所有隧道的照明灯安装,存在问题是隧道竖向管道不通,需土建施工配合尽快疏通,预计三天能完成一个隧道的穿排电线工作
北龛大道电力浅沟施工对路面、路缘石、雨水管造成破坏,回填夯实存在质量问题,方案25日完成机电灯线安装工作
交安:施工进度根本正常,存在问题是北龛大道的中实线是否按设计施工未定,穿插路口信号灯电源还没有确定

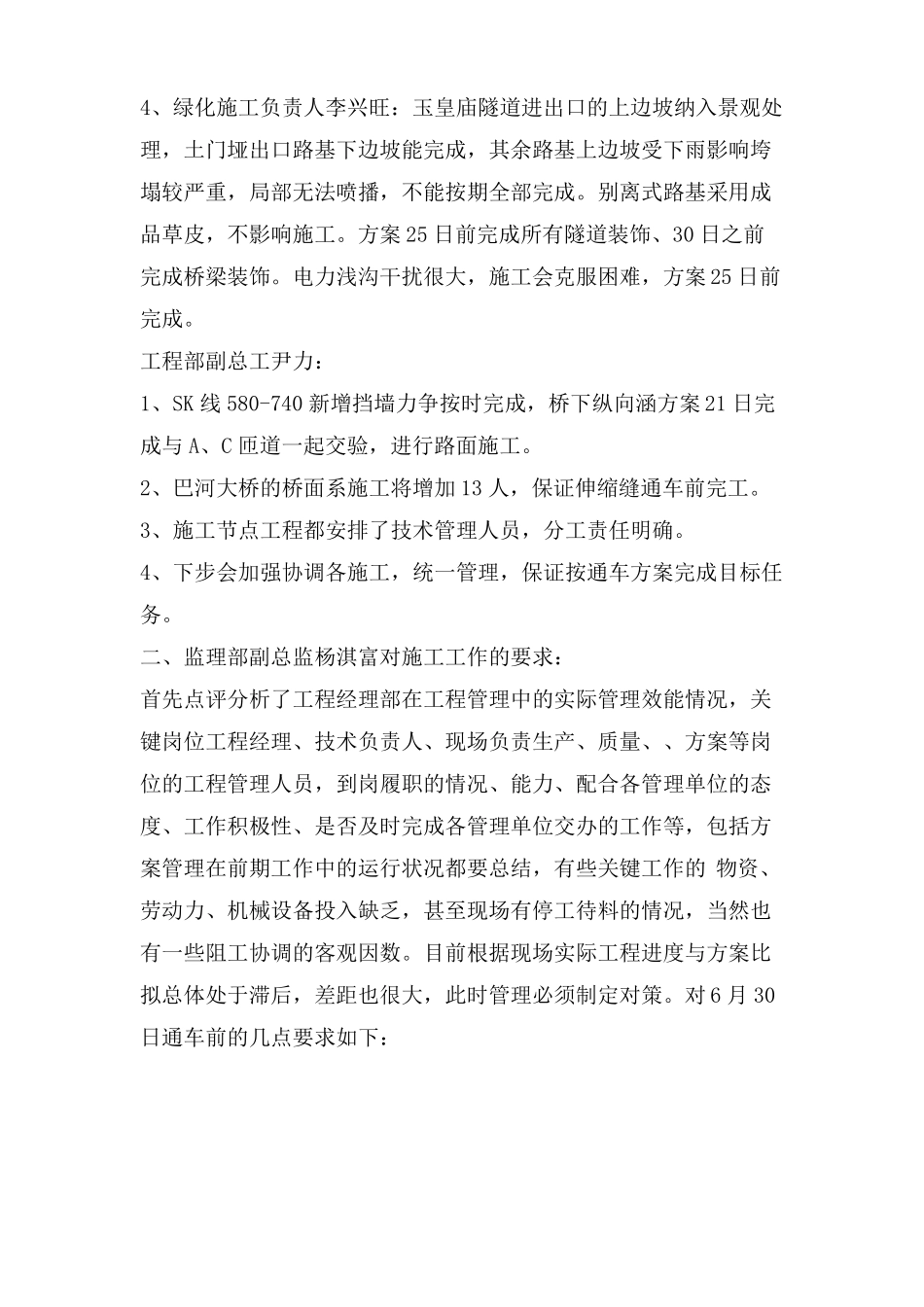

4、绿化施工负责人李兴旺:玉皇庙隧道进出口的上边坡纳入景观处理,土门垭出口路基下边坡能完成,其余路基上边坡受下雨影响垮塌较严重,局部无法喷播,不能按期全部完成
别离式路基采用成品草皮,不影响施工
方案25日前完成所有隧道装饰、30日之前完成桥梁装饰
电力浅沟干扰很大,施工会克服困难,方案25日前完成
工程部副总工尹力:1、SK线580-740新增挡墙力争按时完成,桥下
