电梯安装工程质量控制方案第一节电梯工程质量管理的过程方法电梯工程质量管理基本形式可以概括为12个字,即1个过程,4个阶段,8个步骤
即指电梯工程质量管理是一个过程,这个过程又包括4个阶段,分8个步骤去完成,参见图3-1
图3-1电梯安装工程质量管理过程方法程序一、计划第一阶段是计划阶段,也称P阶段
这一阶段的工作内容是根据客户工程项目的要求,依据公司制定的质量方针和质量目标,制定工程质量管理计划
计划的内容至少应包括以下方面
首页(批准页)应注明电梯工程项目名称、编号、项目内容、施工地点、项目开竣工日期、编制日期、编制人、审核人,明确施工人员进入工地时的培训要求和所做的安排
施工条件要求明确电梯工程施工条件,包括安全环境要求等
项目的质量方针和质量目标要具体、明确,并指定质量管理部门和负责人
质量记录明确电梯工程需做的质量记录要求
这一阶段的工作分为两个步骤:第一步,根据工程项目要求,制定电梯设备采购计划,勘查机房、井道是否符合安装条件,明确提出电梯设备进场时间,二次运输以及产品防护的对策和措施;第二步,负责施工队编制具体的施工组织方案,办理开工报批手续

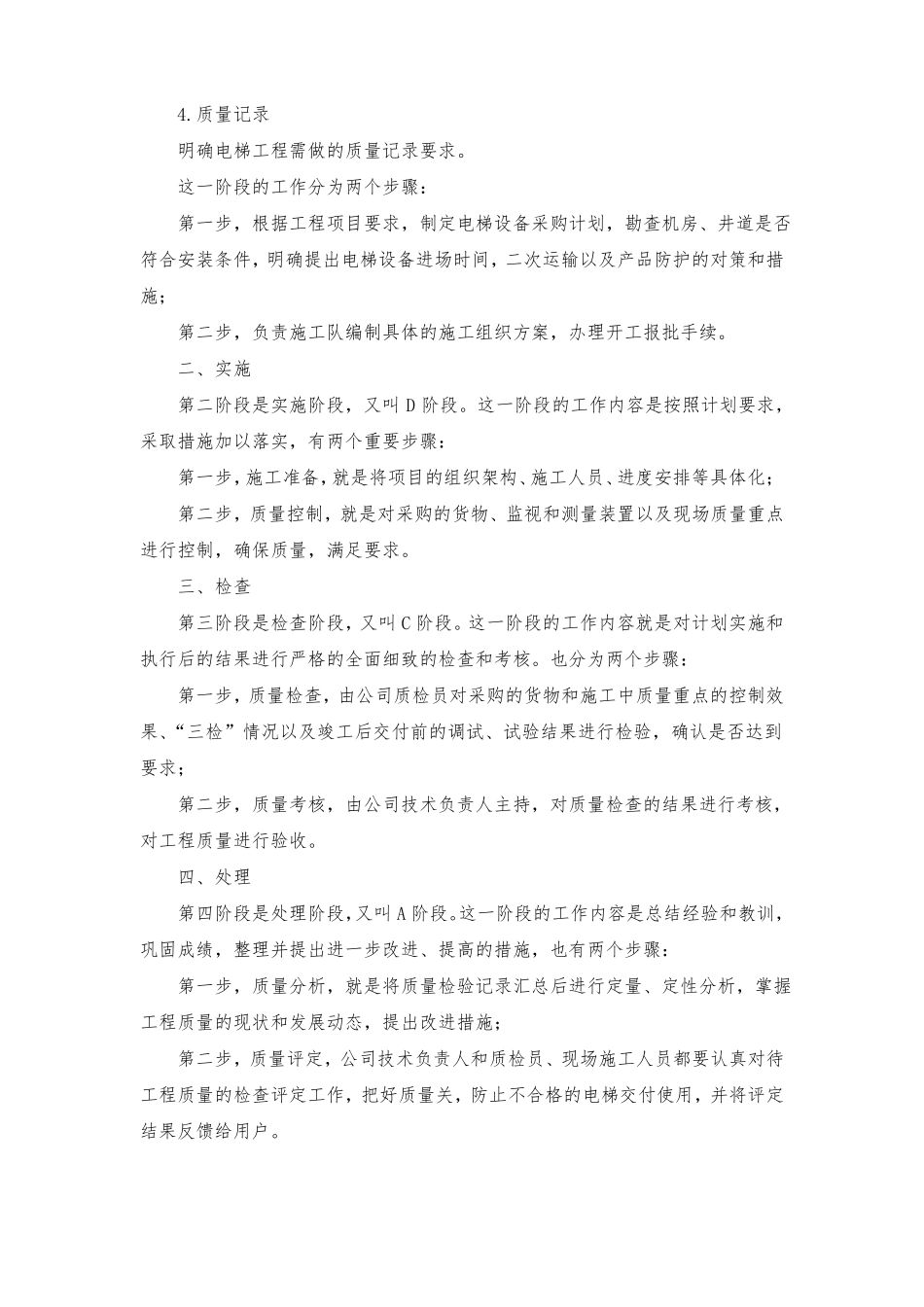

二、实施第二阶段是实施阶段,又叫D阶段
这一阶段的工作内容是按照计划要求,采取措施加以落实,有两个重要步骤:第一步,施工准备,就是将项目的组织架构、施工人员、进度安排等具体化;第二步,质量控制,就是对采购的货物、监视和测量装置以及现场质量重点进行控制,确保质量,满足要求
三、检查第三阶段是检查阶段,又叫C阶段
这一阶段的工作内容就是对计划实施和执行后的结果进行严格的全面细致的检查和考核
也分为两个步骤:第一步,质量检查,由公司质检员对采购的货物和施工中质量重点的控制效果、“三检”情况以及竣工后交付前的调试、试验结果进行检验,确认是否达到要求;第二步,质量考核,由公司技术负责人主持,对质量检查的结果进行考核,
