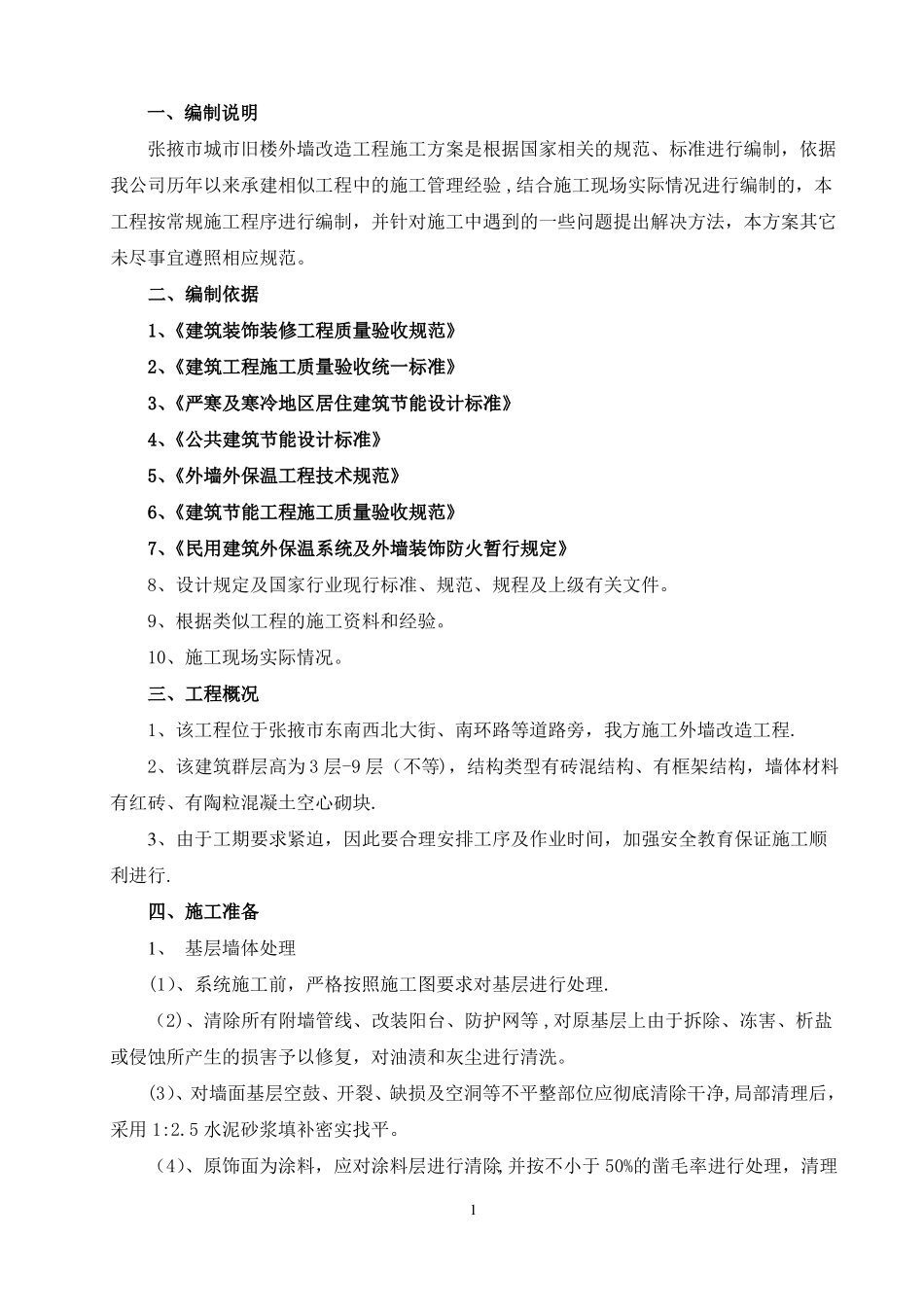

一、编制说明张掖市城市旧楼外墙改造工程施工方案是根据国家相关的规范、标准进行编制,依据我公司历年以来承建相似工程中的施工管理经验,结合施工现场实际情况进行编制的,本工程按常规施工程序进行编制,并针对施工中遇到的一些问题提出解决方法,本方案其它未尽事宜遵照相应规范
二、编制依据1、《建筑装饰装修工程质量验收规范》2、《建筑工程施工质量验收统一标准》3、《严寒及寒冷地区居住建筑节能设计标准》4、《公共建筑节能设计标准》5、《外墙外保温工程技术规范》6、《建筑节能工程施工质量验收规范》7、《民用建筑外保温系统及外墙装饰防火暂行规定》8、设计规定及国家行业现行标准、规范、规程及上级有关文件
9、根据类似工程的施工资料和经验
10、施工现场实际情况
三、工程概况1、该工程位于张掖市东南西北大街、南环路等道路旁,我方施工外墙改造工程
2、该建筑群层高为3层-9层(不等),结构类型有砖混结构、有框架结构,墙体材料有红砖、有陶粒混凝土空心砌块
3、由于工期要求紧迫,因此要合理安排工序及作业时间,加强安全教育保证施工顺利进行
四、施工准备1、基层墙体处理(1)、系统施工前,严格按照施工图要求对基层进行处理
(2)、清除所有附墙管线、改装阳台、防护网等,对原基层上由于拆除、冻害、析盐或侵蚀所产生的损害予以修复,对油渍和灰尘进行清洗
(3)、对墙面基层空鼓、开裂、缺损及空洞等不平整部位应彻底清除干净,局部清理后,采用1:2
5水泥砂浆填补密实找平
(4)、原饰面为涂料,应对涂料层进行清除,并按不小于50%的凿毛率进行处理,清理1后满涂界面剂
(5)、原饰面为水刷石,应先用清水进行墙面清洗,彻底清除基层墙体表面浮灰、油污、粉尘及风化物等影响粘接强度的材料,清理后涂刷界面剂
2、现场作业环境要求(1)、不得在雨天、寒冷(5℃以下)、气温较高时、风速偏高(5级以上)等天气条件下施工

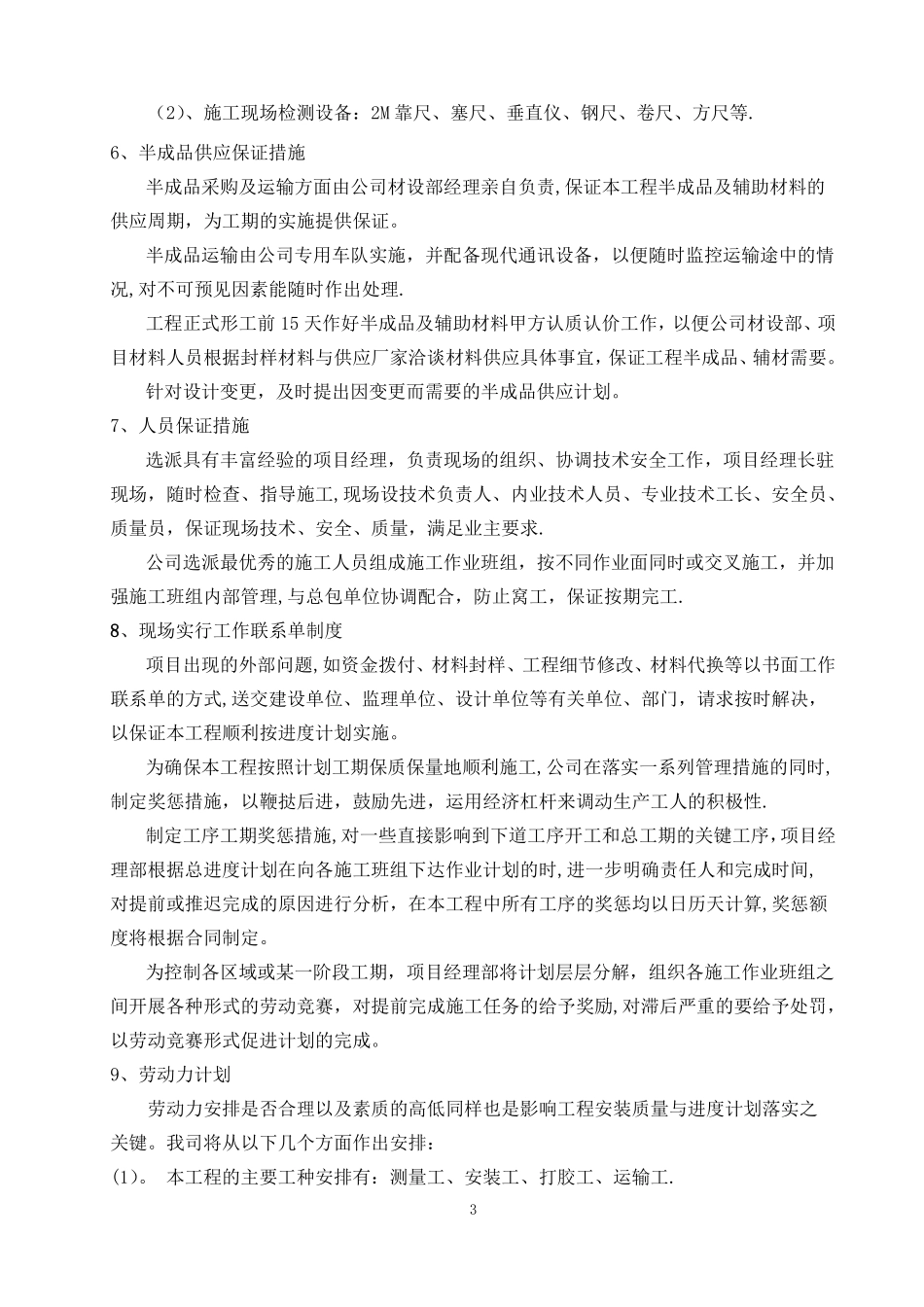

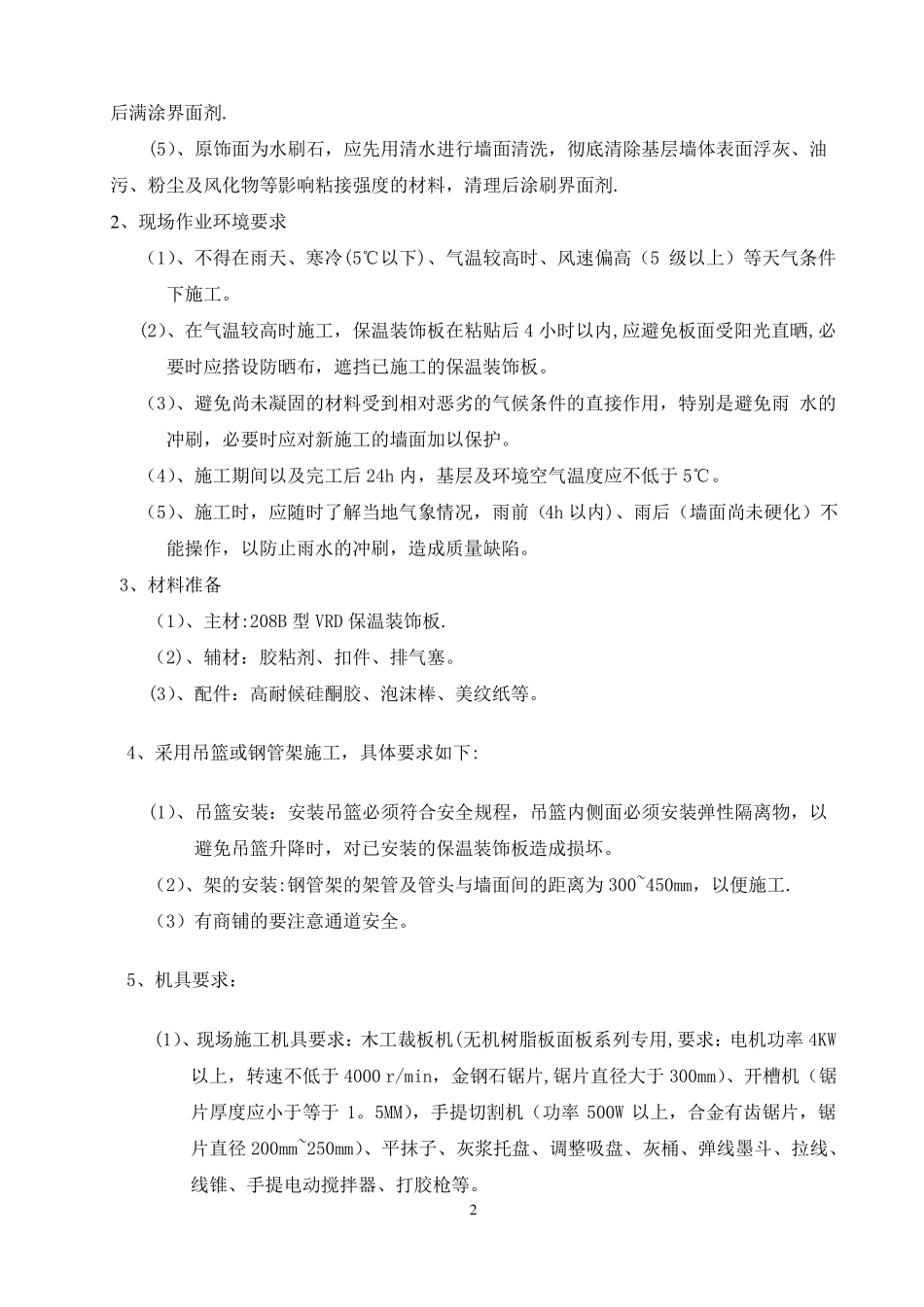

(2)、在气温较高
