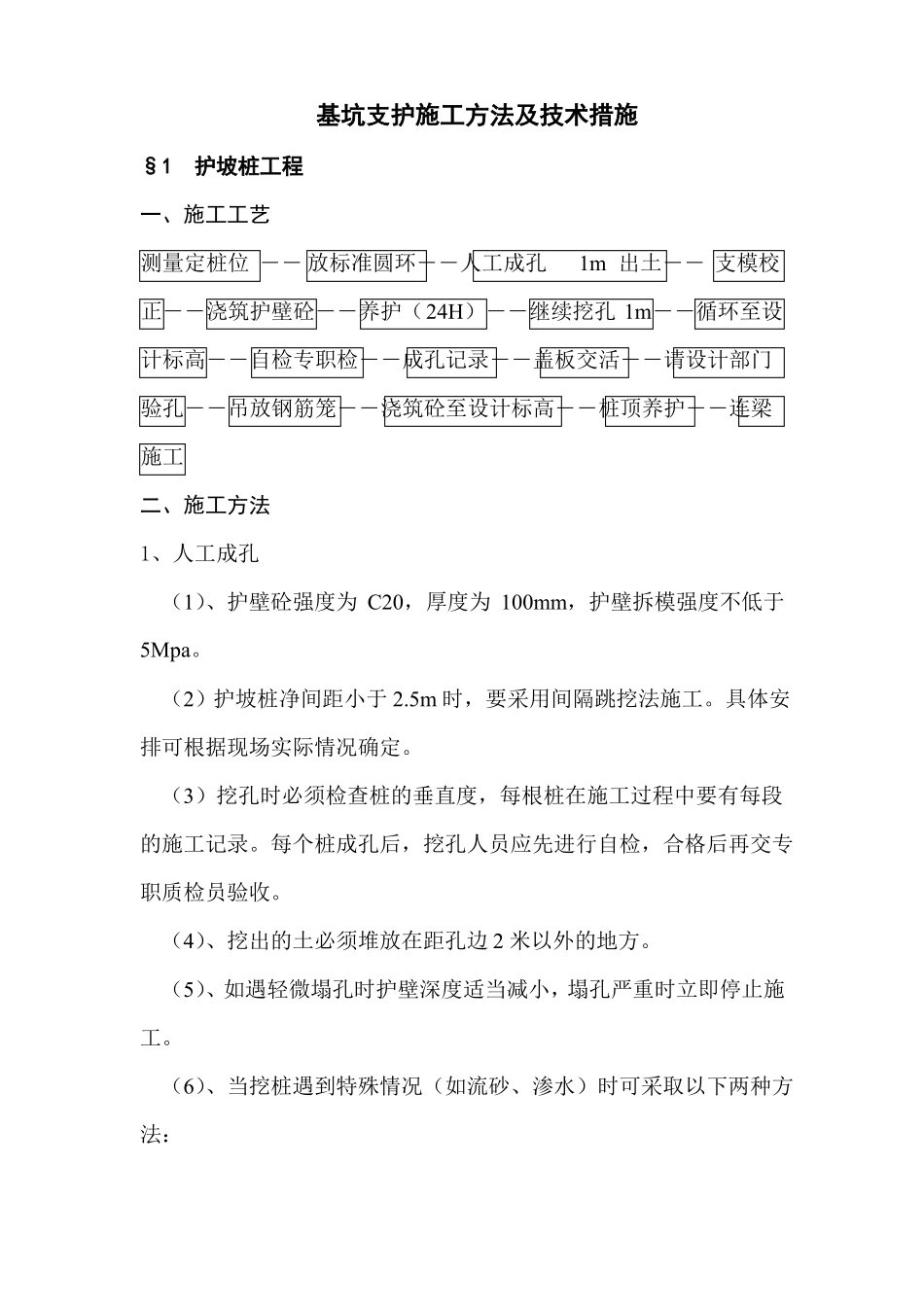

基坑支护施工方法及技术措施§1护坡桩工程一、施工工艺测量定桩位――放标准圆环――人工成孔1m出土――支模校正――浇筑护壁砼――养护(24H)――继续挖孔1m――循环至设计标高――自检专职检――成孔记录――盖板交活――请设计部门验孔――吊放钢筋笼――浇筑砼至设计标高――桩顶养护――连梁施工二、施工方法1、人工成孔(1)、护壁砼强度为C20,厚度为100mm,护壁拆模强度不低于5Mpa
(2)护坡桩净间距小于2
5m时,要采用间隔跳挖法施工
具体安排可根据现场实际情况确定
(3)挖孔时必须检查桩的垂直度,每根桩在施工过程中要有每段的施工记录
每个桩成孔后,挖孔人员应先进行自检,合格后再交专职质检员验收
(4)、挖出的土必须堆放在距孔边2米以外的地方
(5)、如遇轻微塌孔时护壁深度适当减小,塌孔严重时立即停止施工
(6)、当挖桩遇到特殊情况(如流砂、渗水)时可采取以下两种方法:a、针对人挖桩特点,可以采取促使护壁混凝土速凝办法,防止孔壁处空隙水的渗透:即在护壁混凝土拌和时掺加适量速凝剂,速凝剂的掺量根据实际采用的品种、型号而定,同时护壁加厚到15cm
b、采取边人挖边降水的方法
具体办法为:人挖出现渗水后,在水位上层混凝土护壁强度达到设计强度的70%后,再下挖约一节护壁高度,人员撤出等待周围孔壁渗水,渗水稳定后下小型抽水机抽干地下水,待护壁土质稳定后,再做护壁
在此过程中,一定随时注意地下水及孔壁土质情况,严禁在有流砂且渗水严重的情况下施工

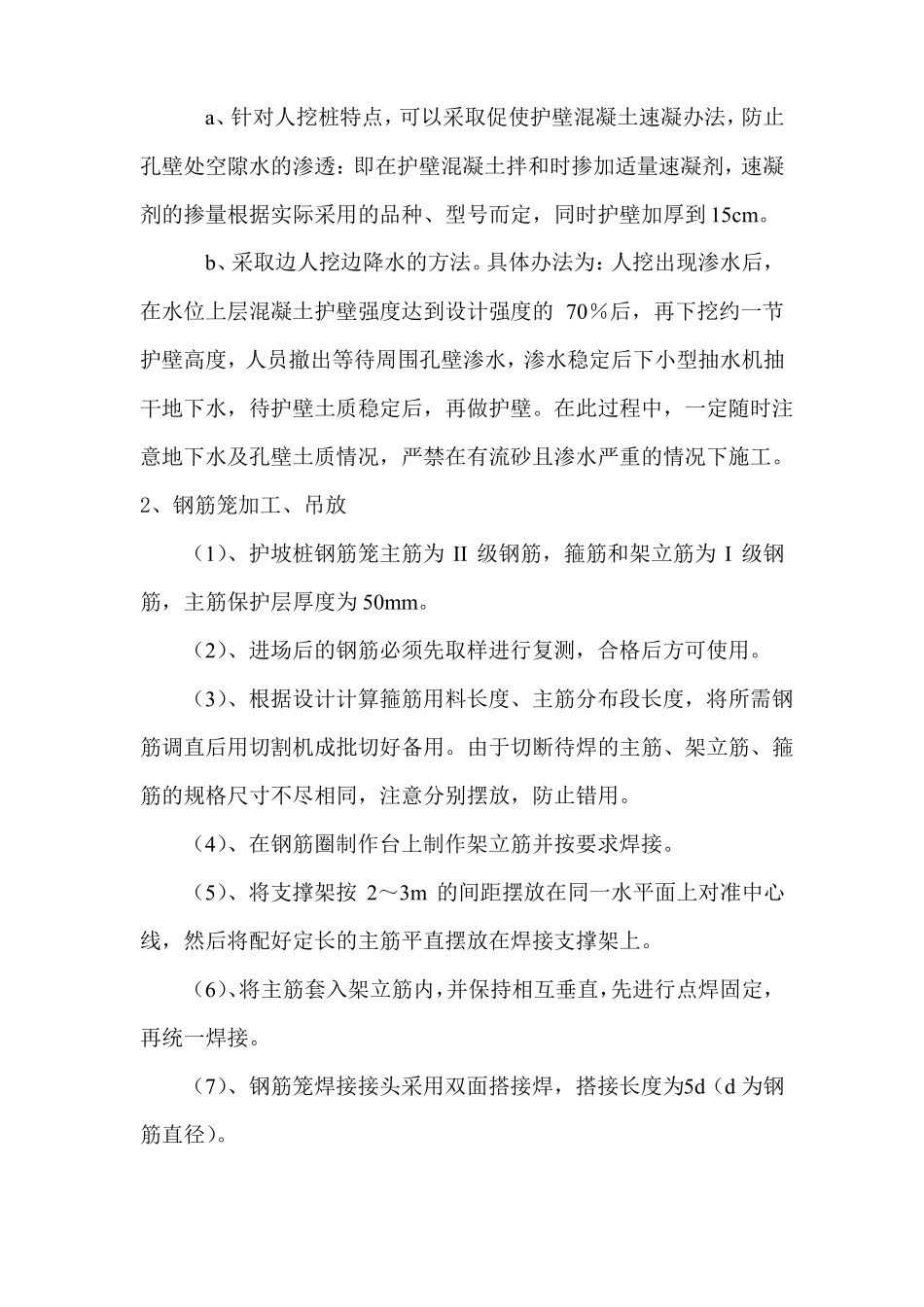

2、钢筋笼加工、吊放(1)、护坡桩钢筋笼主筋为II级钢筋,箍筋和架立筋为I级钢筋,主筋保护层厚度为50mm
(2)、进场后的钢筋必须先取样进行复测,合格后方可使用
(3)、根据设计计算箍筋用料长度、主筋分布段长度,将所需钢筋调直后用切割机成批切好备用
由于切断待焊的主筋、架立筋、箍筋的规格尺寸不尽相同,注意分别摆放,防止错用

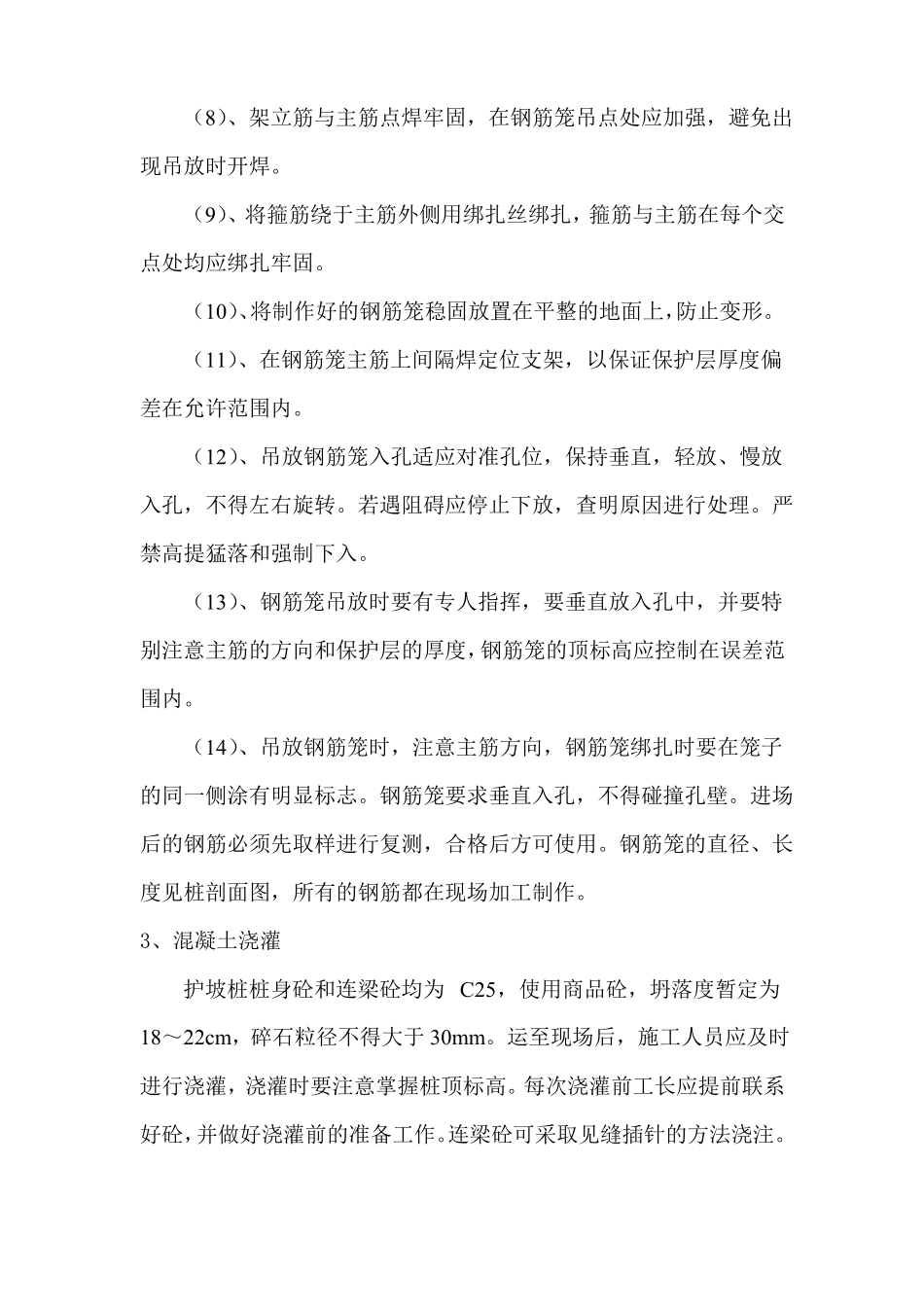

(4)、在钢筋圈
