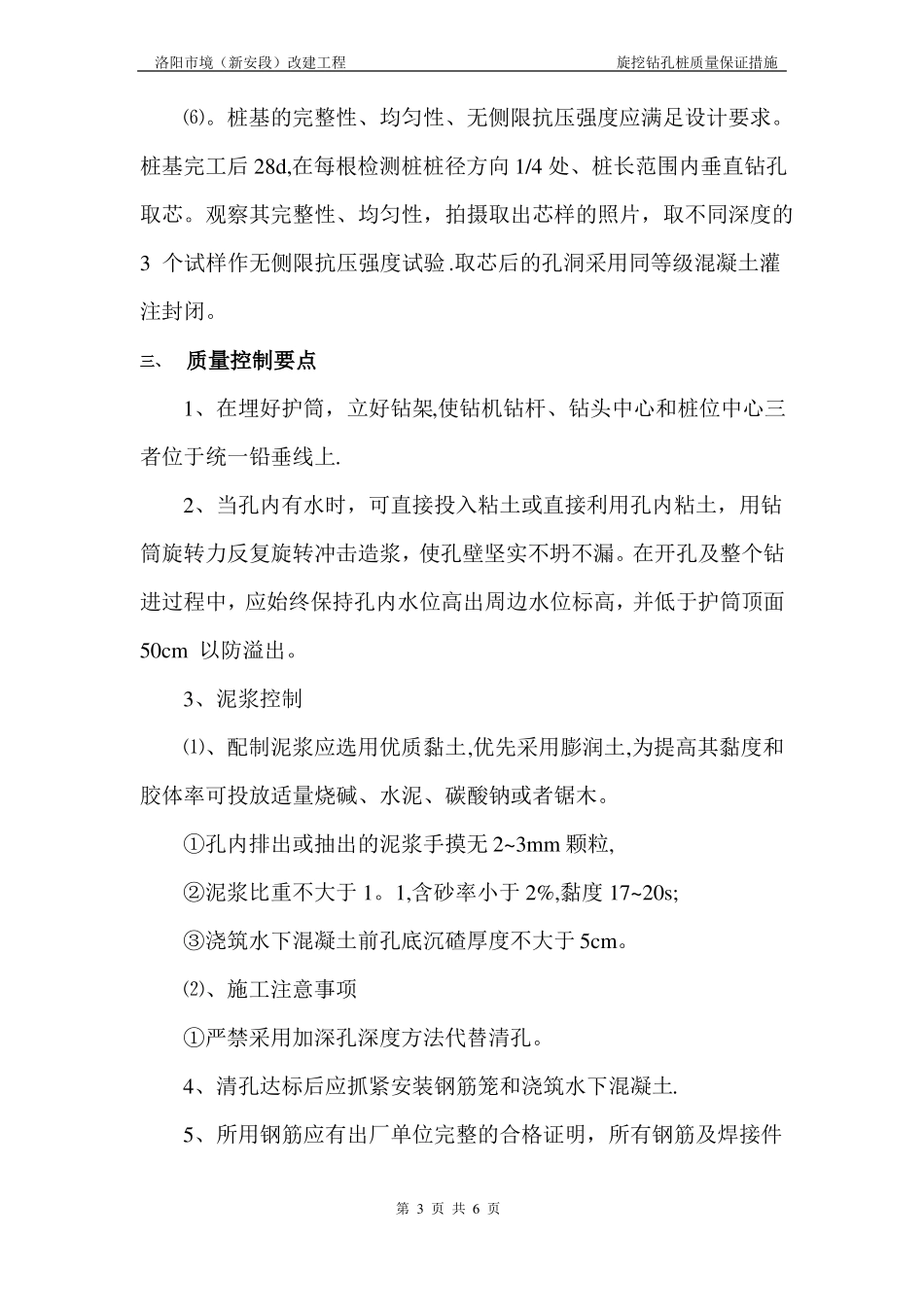

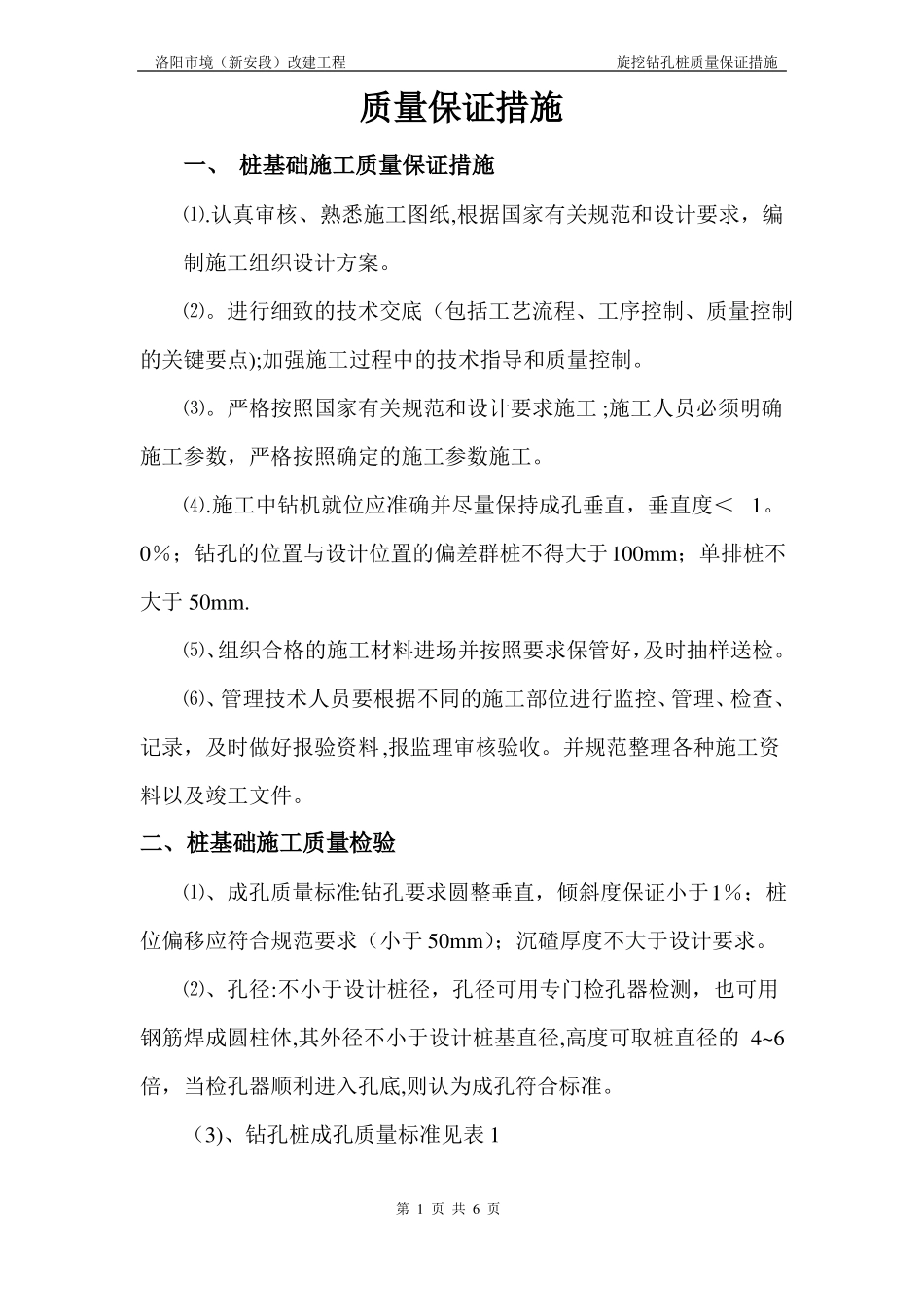

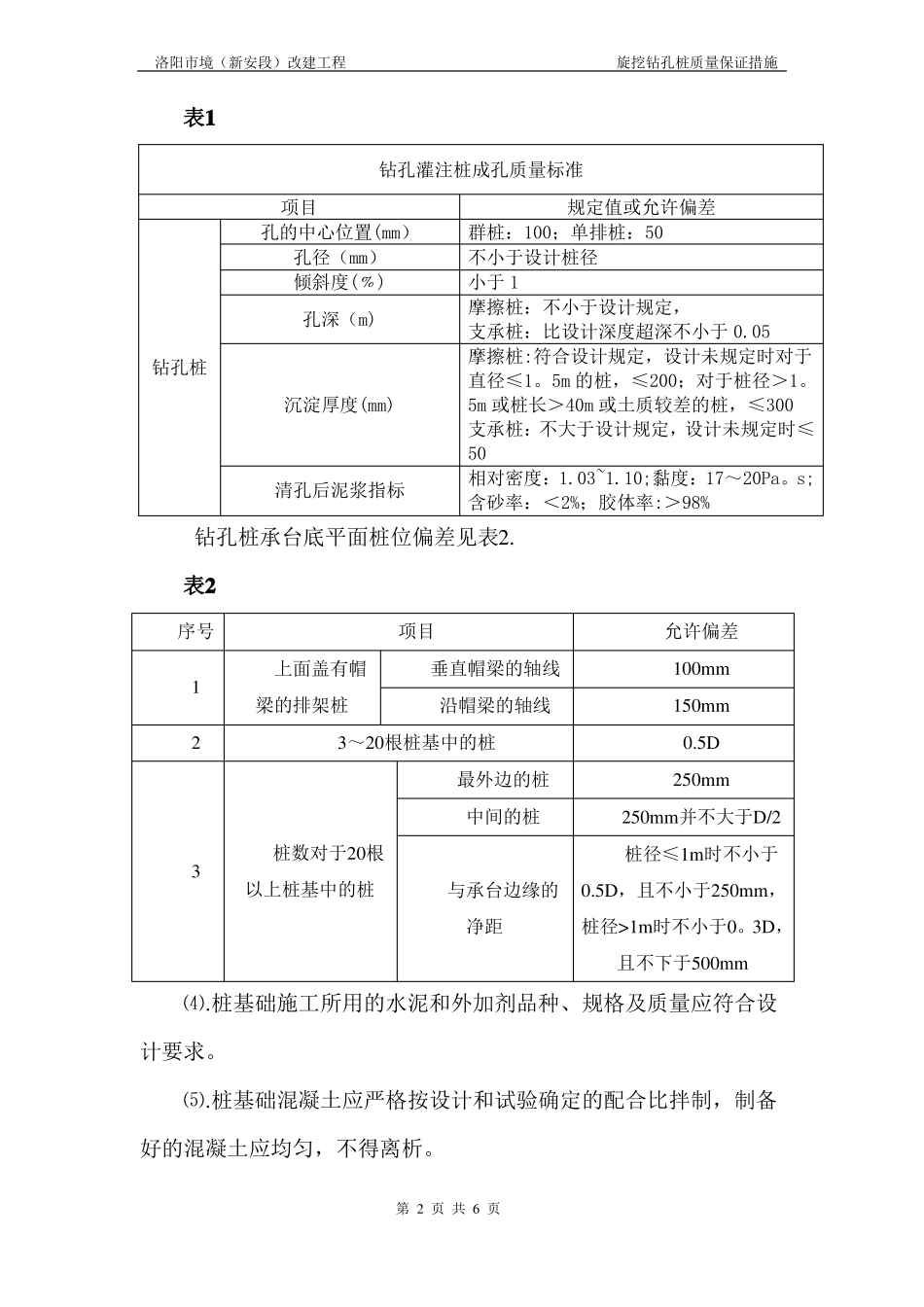

洛阳市境(新安段)改建工程旋挖钻孔桩质量保证措施质量保证措施一、桩基础施工质量保证措施⑴.认真审核、熟悉施工图纸,根据国家有关规范和设计要求,编制施工组织设计方案。⑵。进行细致的技术交底(包括工艺流程、工序控制、质量控制的关键要点);加强施工过程中的技术指导和质量控制。⑶。严格按照国家有关规范和设计要求施工;施工人员必须明确施工参数,严格按照确定的施工参数施工。⑷.施工中钻机就位应准确并尽量保持成孔垂直,垂直度<1。0%;钻孔的位置与设计位置的偏差群桩不得大于100mm;单排桩不大于50mm.⑸、组织合格的施工材料进场并按照要求保管好,及时抽样送检。⑹、管理技术人员要根据不同的施工部位进行监控、管理、检查、记录,及时做好报验资料,报监理审核验收。并规范整理各种施工资料以及竣工文件。二、桩基础施工质量检验⑴、成孔质量标准:钻孔要求圆整垂直,倾斜度保证小于1%;桩位偏移应符合规范要求(小于50mm);沉碴厚度不大于设计要求。⑵、孔径:不小于设计桩径,孔径可用专门检孔器检测,也可用钢筋焊成圆柱体,其外径不小于设计桩基直径,高度可取桩直径的4~6倍,当检孔器顺利进入孔底,则认为成孔符合标准。(3)、钻孔桩成孔质量标准见表1第1页共6页洛阳市境(新安段)改建工程旋挖钻孔桩质量保证措施表1钻孔灌注桩成孔质量标准项目孔的中心位置(mm)孔径(mm)倾斜度(﹪)孔深(m)钻孔桩沉淀厚度(mm)清孔后泥浆指标规定值或允许偏差群桩:100;单排桩:50不小于设计桩径小于1摩擦桩:不小于设计规定,支承桩:比设计深度超深不小于0.05摩擦桩:符合设计规定,设计未规定时对于直径≤1。5m的桩,≤200;对于桩径>1。5m或桩长>40m或土质较差的桩,≤300支承桩:不大于设计规定,设计未规定时≤50相对密度:1.03~1.10;黏度:17~20Pa。s;含砂率:<2%;胶体率:>98%钻孔桩承台底平面桩位偏差见表2.表2序号12上面盖有帽梁的排架桩项目垂直帽梁的轴线沿帽梁的轴线允许偏差100mm150mm0.5D250mm250mm并不大于D/2桩径≤1m时不小于与承台边缘的净距0.5D,且不小于250mm,桩径>1m时不小于0。3D,且不下于500mm3~20根桩基中的桩最外边的桩中间的桩3桩数对于20根以上桩基中的桩⑷.桩基础施工所用的水泥和外加剂品种、规格及质量应符合设计要求。⑸.桩基础混凝土应严格按设计和试验确定的配合比拌制,制备好的混凝土应均匀,不得离析。第2页共6页洛阳市境(新安段)改建工程旋挖钻孔桩质量保证措施⑹。桩基的完整性、均匀性、无侧限抗压强度应满足设计要求。桩基完工后28d,在每根检测桩桩径方向1/4处、桩长范围内垂直钻孔取芯。观察其完整性、均匀性,拍摄取出芯样的照片,取不同深度的3个试样作无侧限抗压强度试验.取芯后的孔洞采用同等级混凝土灌注封闭。三、质量控制要点1、在埋好护筒,立好钻架,使钻机钻杆、钻头中心和桩位中心三者位于统一铅垂线上.2、当孔内有水时,可直接投入粘土或直接利用孔内粘土,用钻筒旋转力反复旋转冲击造浆,使孔壁坚实不坍不漏。在开孔及整个钻进过程中,应始终保持孔内水位高出周边水位标高,并低于护筒顶面50cm以防溢出。3、泥浆控制⑴、配制泥浆应选用优质黏土,优先采用膨润土,为提高其黏度和胶体率可投放适量烧碱、水泥、碳酸钠或者锯木。①孔内排出或抽出的泥浆手摸无2~3mm颗粒,②泥浆比重不大于1。1,含砂率小于2%,黏度17~20s;③浇筑水下混凝土前孔底沉碴厚度不大于5cm。⑵、施工注意事项①严禁采用加深孔深度方法代替清孔。4、清孔达标后应抓紧安装钢筋笼和浇筑水下混凝土.5、所用钢筋应有出厂单位完整的合格证明,所有钢筋及焊接件第3页共6页洛阳市境(新安段)改建工程旋挖钻孔桩质量保证措施应按规范要求的批次、频率作检测试验,合格后方可使用。6、钢筋在加工前应调直,保证钢筋中心线在同一条直线.钢筋表面的油渍、漆污、水泥浆和用锤敲击能剥落的浮皮、铁锈等均应清除干净,加工后的钢筋表面不应有削弱钢筋截面的伤痕。7、钢筋笼根据骨架长度分节制作,配料时应根据骨架总长度确定每节钢筋笼制作长度,以保证钢筋笼骨架底面高程符合规范要求.8、钢筋笼接头应设置在钢筋承受应力较小处,并应分散布置,使接头错开...
