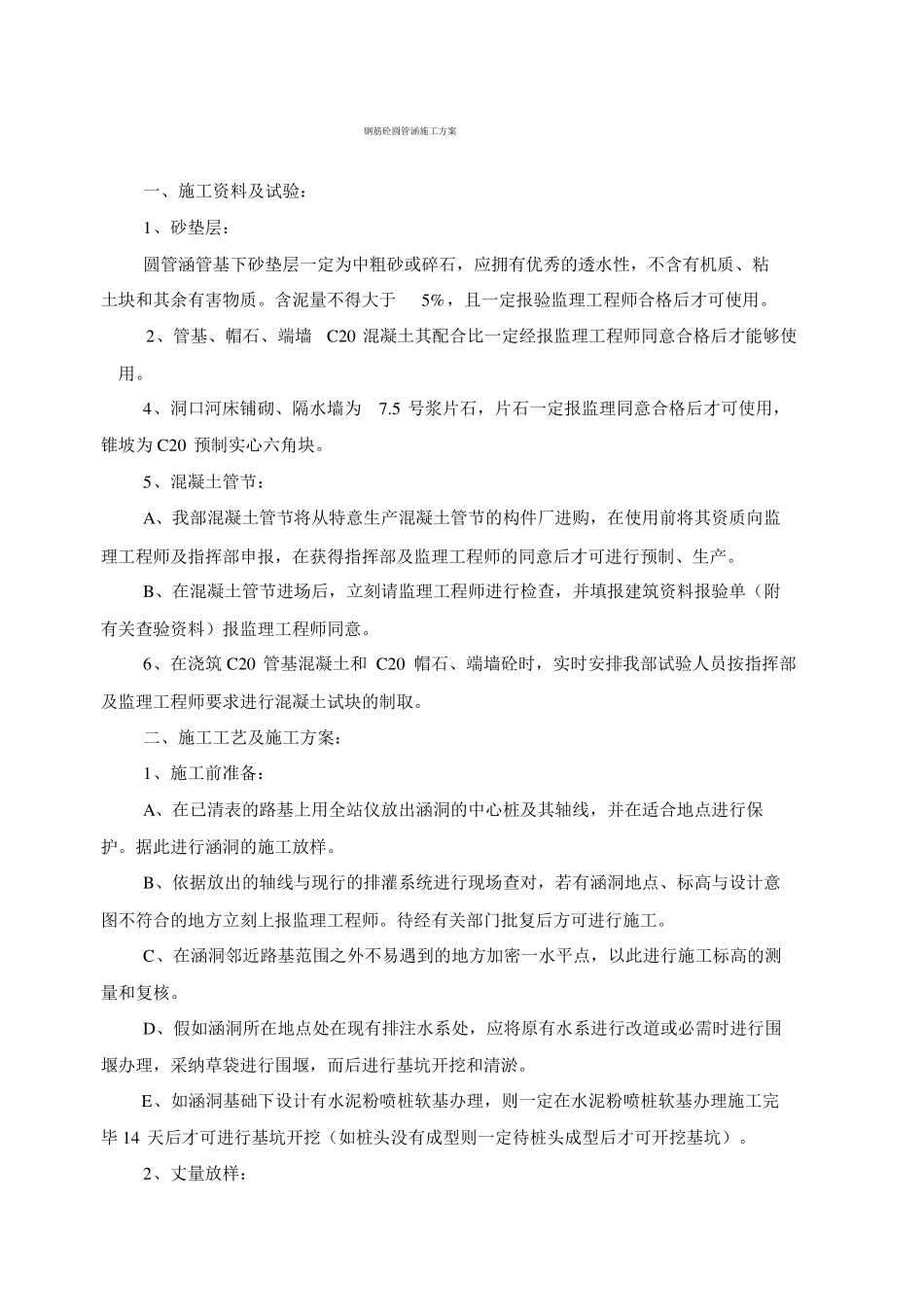

钢筋砼圆管涵施工方案一、施工资料及试验:1、砂垫层:圆管涵管基下砂垫层一定为中粗砂或碎石,应拥有优秀的透水性,不含有机质、粘土块和其余有害物质
含泥量不得大于5%,且一定报验监理工程师合格后才可使用
2、管基、帽石、端墙C20混凝土其配合比一定经报监理工程师同意合格后才能够使用
4、洞口河床铺砌、隔水墙为7
5号浆片石,片石一定报监理同意合格后才可使用,锥坡为C20预制实心六角块
5、混凝土管节:A、我部混凝土管节将从特意生产混凝土管节的构件厂进购,在使用前将其资质向监理工程师及指挥部申报,在获得指挥部及监理工程师的同意后才可进行预制、生产
B、在混凝土管节进场后,立刻请监理工程师进行检查,并填报建筑资料报验单(附有关查验资料)报监理工程师同意
6、在浇筑C20管基混凝土和C20帽石、端墙砼时,实时安排我部试验人员按指挥部及监理工程师要求进行混凝土试块的制取
二、施工工艺及施工方案:1、施工前准备:A、在已清表的路基上用全站仪放出涵洞的中心桩及其轴线,并在适合地点进行保护
据此进行涵洞的施工放样
B、依据放出的轴线与现行的排灌系统进行现场查对,若有涵洞地点、标高与设计意图不符合的地方立刻上报监理工程师
待经有关部门批复后方可进行施工
C、在涵洞邻近路基范围之外不易遇到的地方加密一水平点,以此进行施工标高的测量和复核
D、假如涵洞所在地点处在现有排注水系处,应将原有水系进行改道或必需时进行围堰办理,采纳草袋进行围堰,而后进行基坑开挖和清淤
E、如涵洞基础下设计有水泥粉喷桩软基办理,则一定在水泥粉喷桩软基办理施工完毕14天后才可进行基坑开挖(如桩头没有成型则一定待桩头成型后才可开挖基坑)
2、丈量放样:在基坑开挖前,精准定出圆管涵轴线控制桩并报验丈量监理工程师进行查验
3、基坑开挖:A、基坑开挖采纳人工或人工配合发掘机进行,挖方边坡采纳1:0
5(如基坑坑壁坚固可将坡度适合放大
