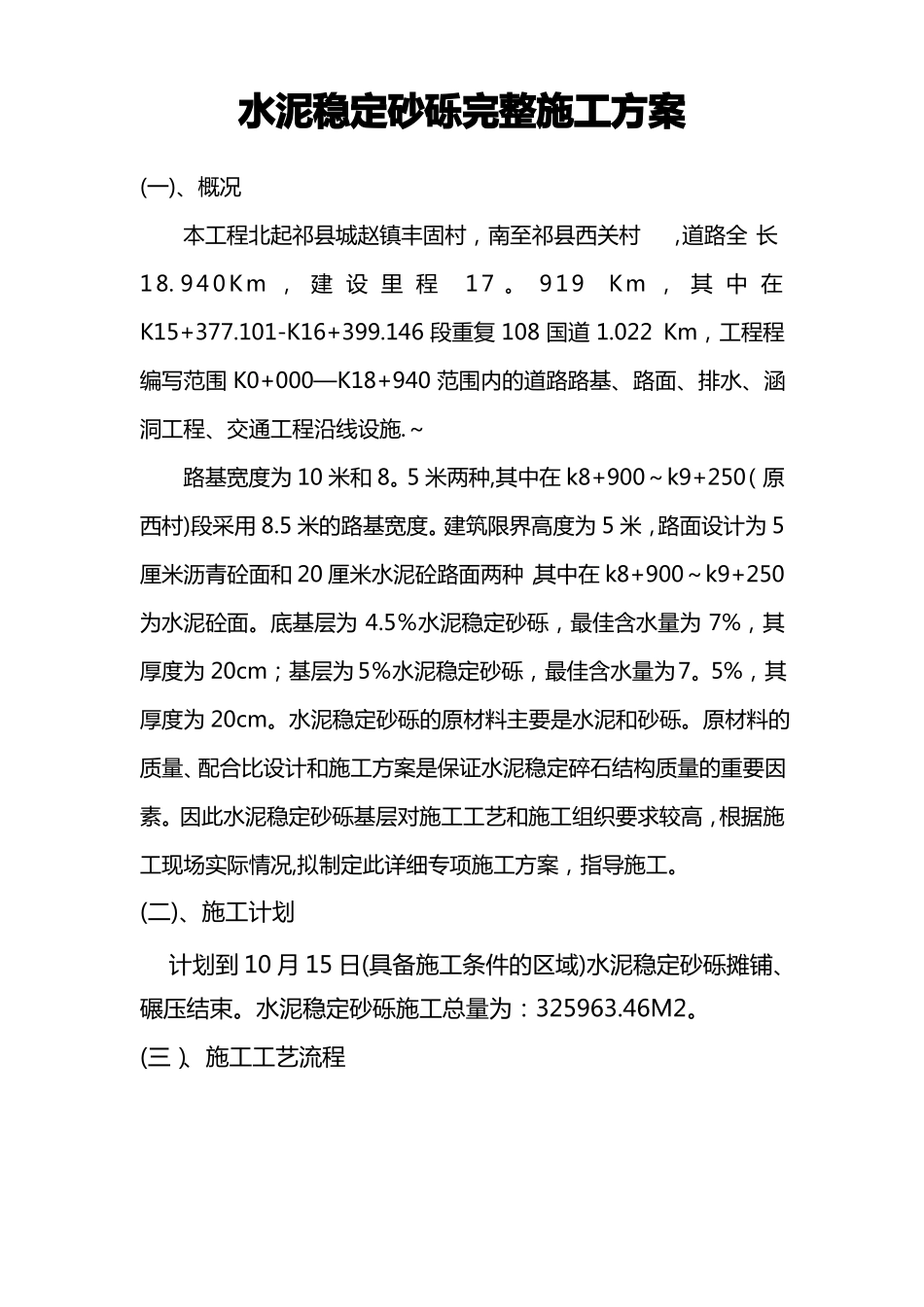

水泥稳定砂砾完整施工方案(一)、概况本工程北起祁县城赵镇丰固村,南至祁县西关村,道路全长18
940Km,建设里程17
919Km,其中在K15+377
101-K16+399
146段重复108国道1
022Km,工程程编写范围K0+000—K18+940范围内的道路路基、路面、排水、涵洞工程、交通工程沿线设施
~路基宽度为10米和8
5米两种,其中在k8+900~k9+250(原西村)段采用8
5米的路基宽度
建筑限界高度为5米,路面设计为5厘米沥青砼面和20厘米水泥砼路面两种,其中在k8+900~k9+250为水泥砼面
5%水泥稳定砂砾,最佳含水量为7%,其厚度为20cm;基层为5%水泥稳定砂砾,最佳含水量为7
5%,其厚度为20cm
水泥稳定砂砾的原材料主要是水泥和砂砾
原材料的质量、配合比设计和施工方案是保证水泥稳定碎石结构质量的重要因素
因此水泥稳定砂砾基层对施工工艺和施工组织要求较高,根据施工现场实际情况,拟制定此详细专项施工方案,指导施工
(二)、施工计划计划到10月15日(具备施工条件的区域)水泥稳定砂砾摊铺、碾压结束
水泥稳定砂砾施工总量为:325963

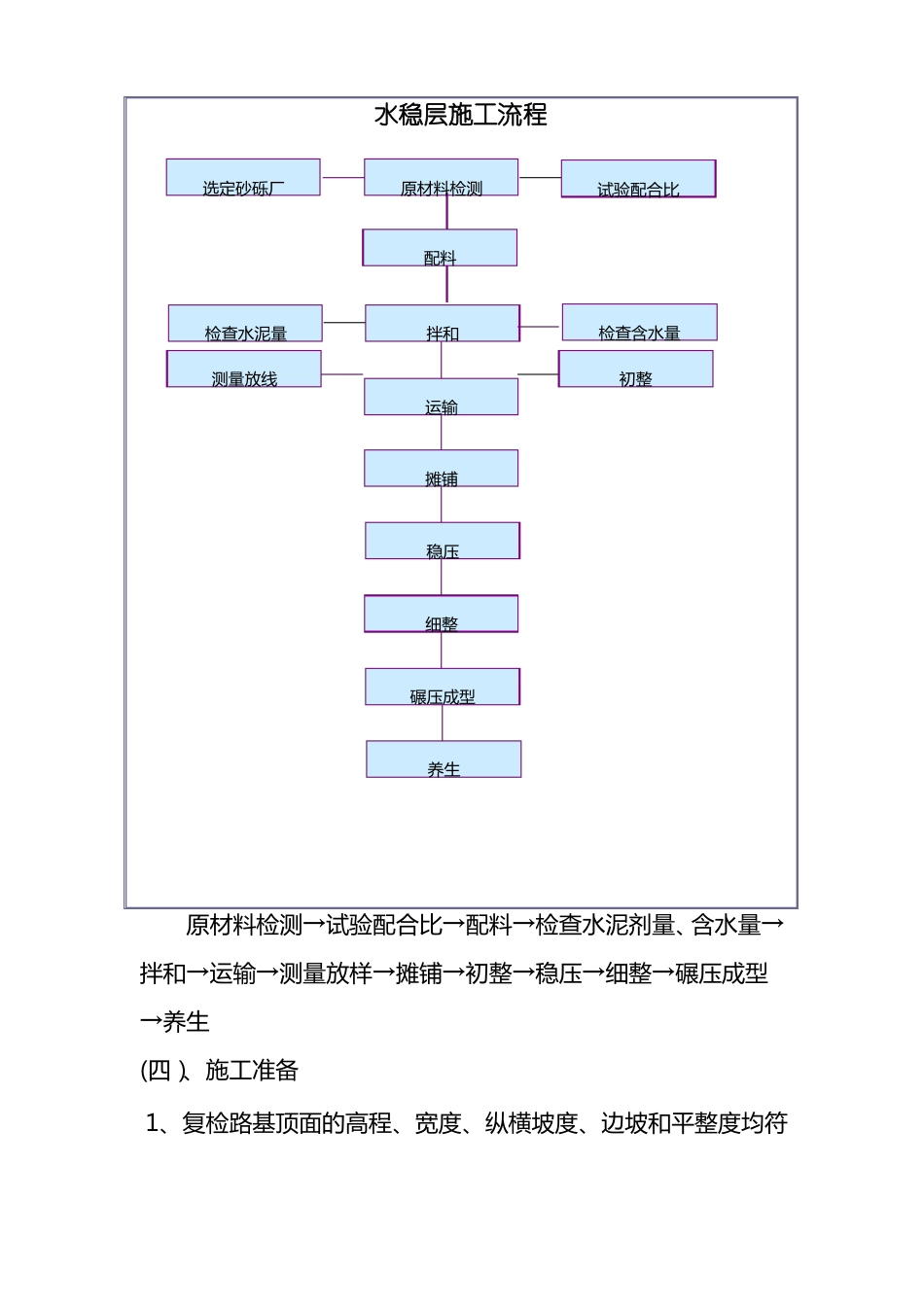

(三)、施工工艺流程水稳层施工流程选定砂砾厂原材料检测试验配合比检查水泥量测量放线配料拌和检查含水量初整运输摊铺稳压细整碾压成型养生原材料检测→试验配合比→配料→检查水泥剂量、含水量→拌和→运输→测量放样→摊铺→初整→稳压→细整→碾压成型→养生(四)、施工准备1、复检路基顶面的高程、宽度、纵横坡度、边坡和平整度均符合要求

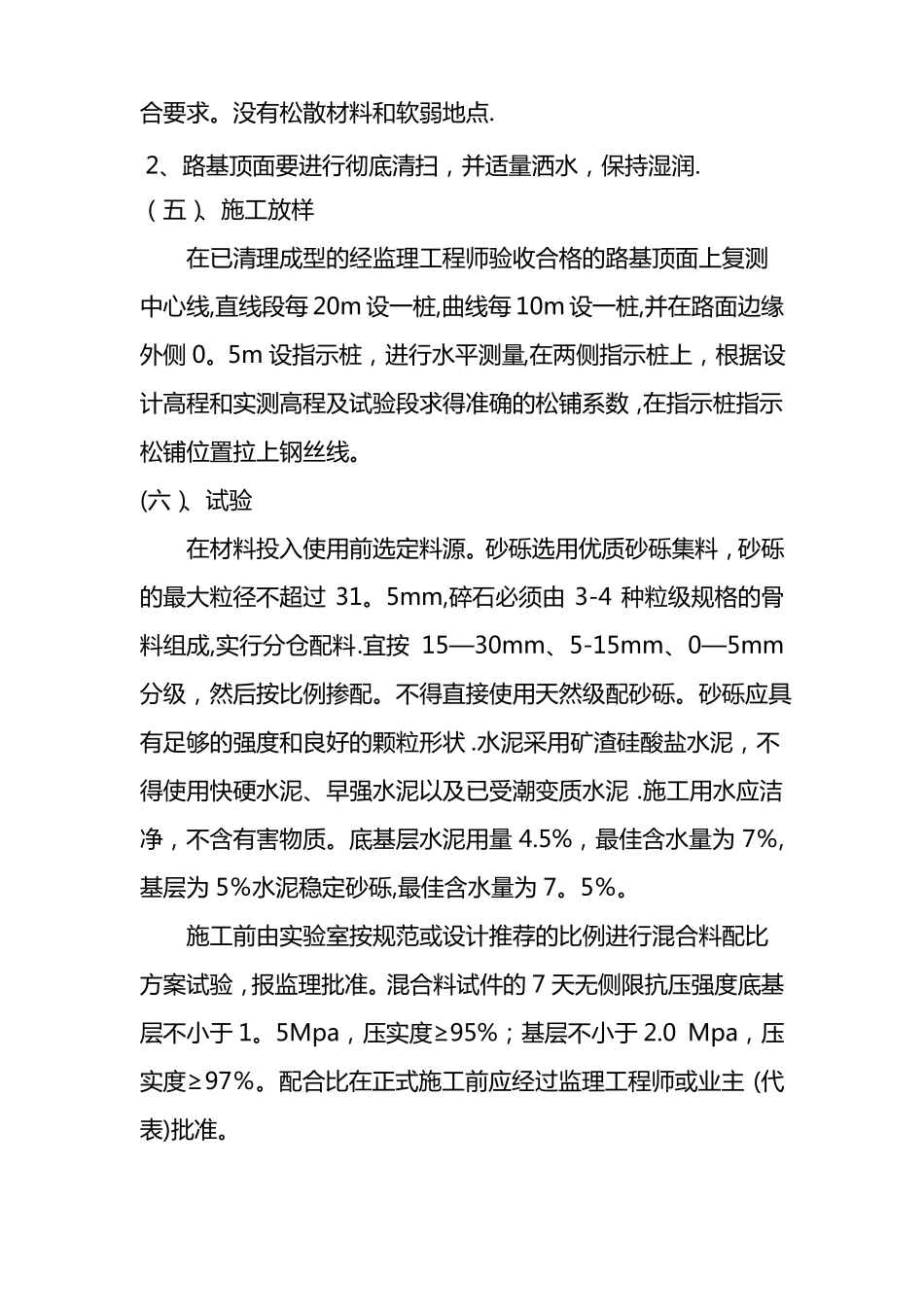

没有松散材料和软弱地点
2、路基顶面要进行彻底清扫,并适量洒水,保持湿润
(五)、施工放样在已清理成型的经监理工程师验收合格的路基顶面上复测中心线,直线段每20m设一桩,曲线每10m设一桩,并在路面边缘外侧0
5m设指示桩,进行水平测量,在两侧指示桩上,根据设计高
