钢筋混凝土防渗墙施工方案1

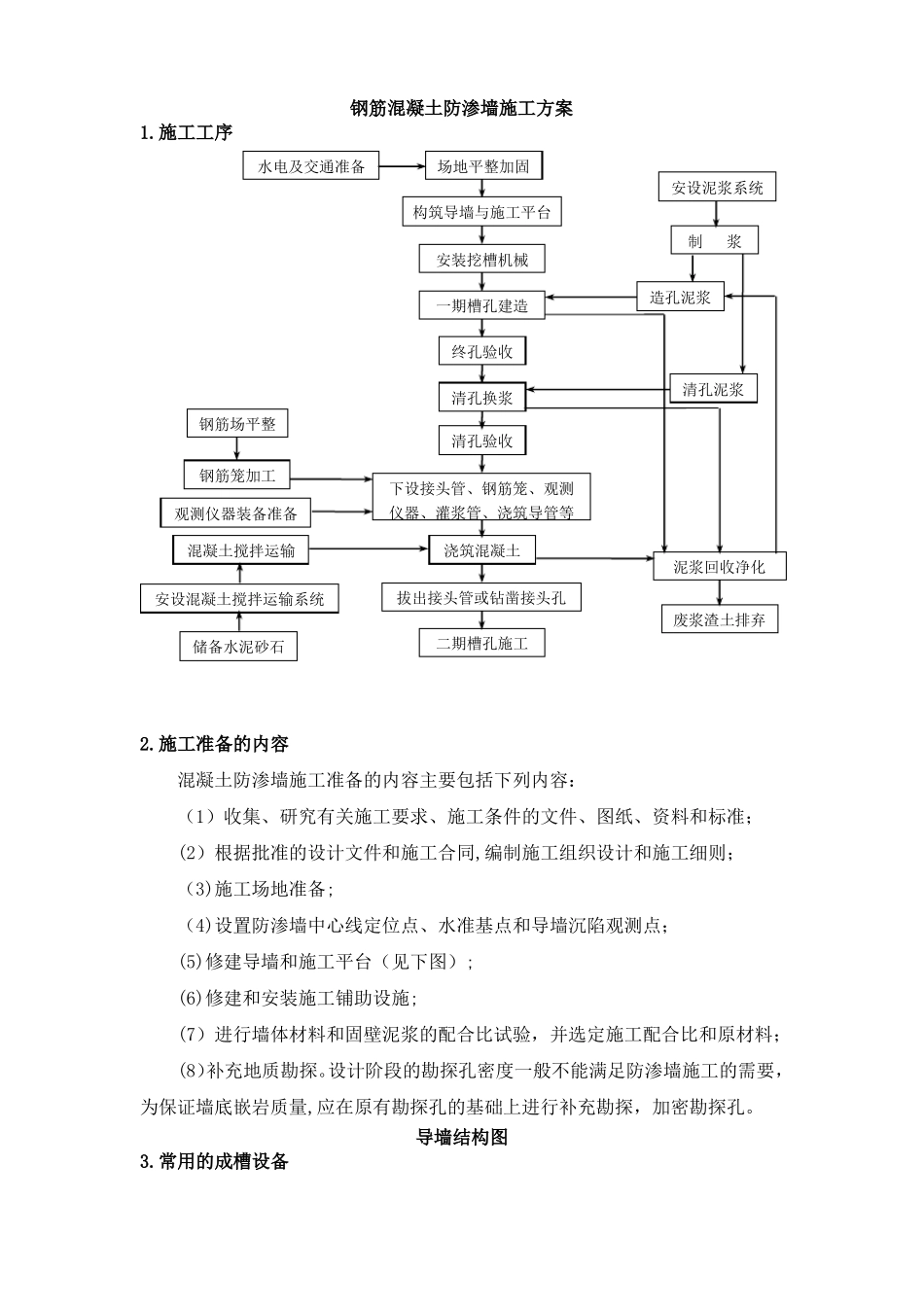

施工工序水电及交通准备场地平整加固构筑导墙与施工平台安装挖槽机械一期槽孔建造终孔验收清孔换浆钢筋场平整钢筋笼加工观测仪器装备准备混凝土搅拌运输安设混凝土搅拌运输系统储备水泥砂石清孔验收下设接头管、钢筋笼、观测仪器、灌浆管、浇筑导管等浇筑混凝土拔出接头管或钻凿接头孔二期槽孔施工泥浆回收净化废浆渣土排弃清孔泥浆制浆造孔泥浆安设泥浆系统2
施工准备的内容混凝土防渗墙施工准备的内容主要包括下列内容:(1)收集、研究有关施工要求、施工条件的文件、图纸、资料和标准;(2)根据批准的设计文件和施工合同,编制施工组织设计和施工细则;(3)施工场地准备;(4)设置防渗墙中心线定位点、水准基点和导墙沉陷观测点;(5)修建导墙和施工平台(见下图);(6)修建和安装施工铺助设施;(7)进行墙体材料和固壁泥浆的配合比试验,并选定施工配合比和原材料;(8)补充地质勘探
设计阶段的勘探孔密度一般不能满足防渗墙施工的需要,为保证墙底嵌岩质量,应在原有勘探孔的基础上进行补充勘探,加密勘探孔
导墙结构图3

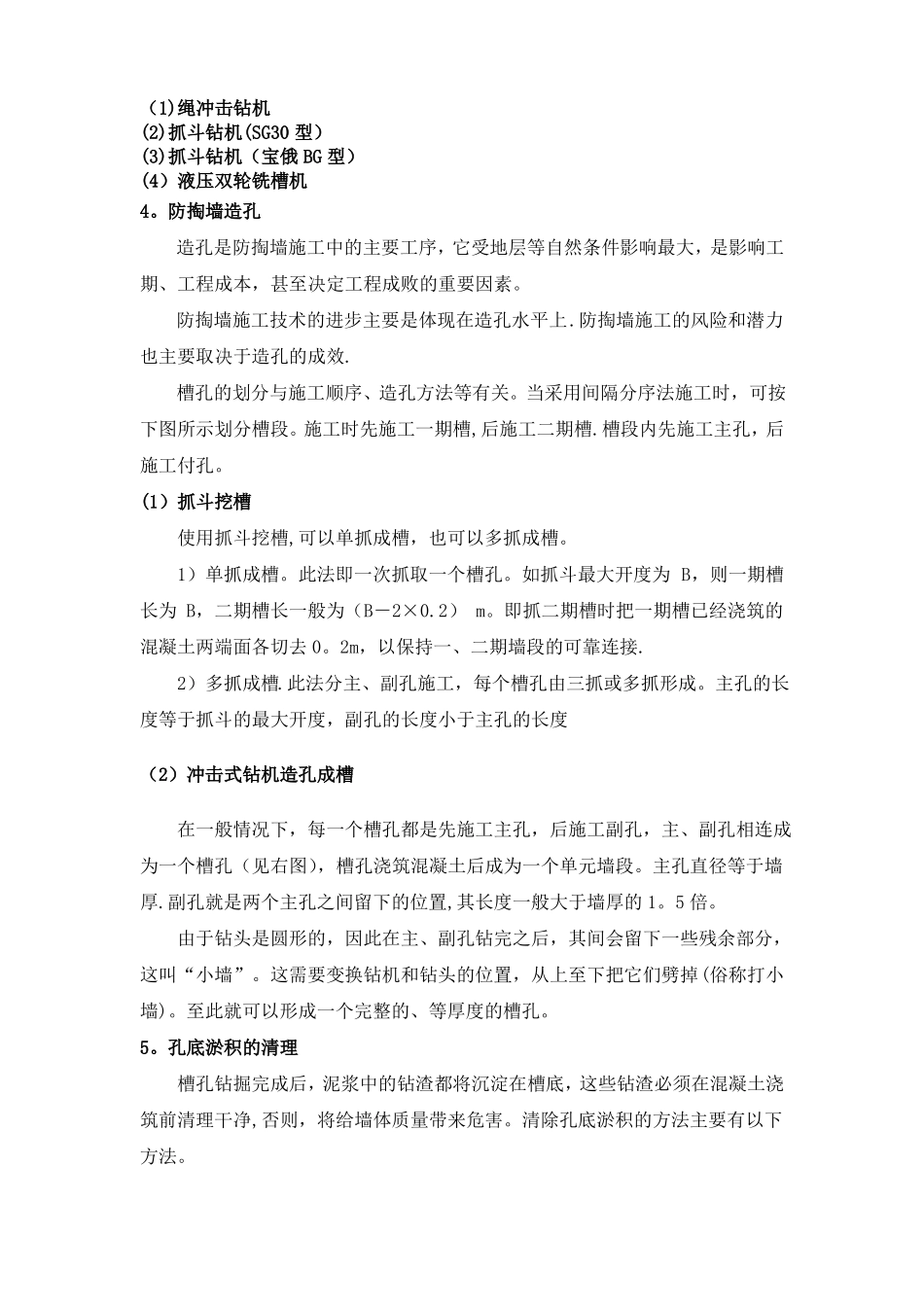

常用的成槽设备(1)绳冲击钻机(2)抓斗钻机(SG30型)(3)抓斗钻机(宝俄BG型)(4)液压双轮铣槽机4
防掏墙造孔造孔是防掏墙施工中的主要工序,它受地层等自然条件影响最大,是影响工期、工程成本,甚至决定工程成败的重要因素
防掏墙施工技术的进步主要是体现在造孔水平上
防掏墙施工的风险和潜力也主要取决于造孔的成效
槽孔的划分与施工顺序、造孔方法等有关
当采用间隔分序法施工时,可按下图所示划分槽段
施工时先施工一期槽,后施工二期槽
槽段内先施工主孔,后施工付孔
(1)抓斗挖槽使用抓斗挖槽,可以单抓成槽,也可以多抓成槽
1)单抓成槽
此法即一次抓取一个槽孔
如抓斗最大开度为B,则一期槽长为B,二期槽长一般为(B-2×0
即抓二期槽时把一期槽已经浇筑的混凝土两端面各切去0
