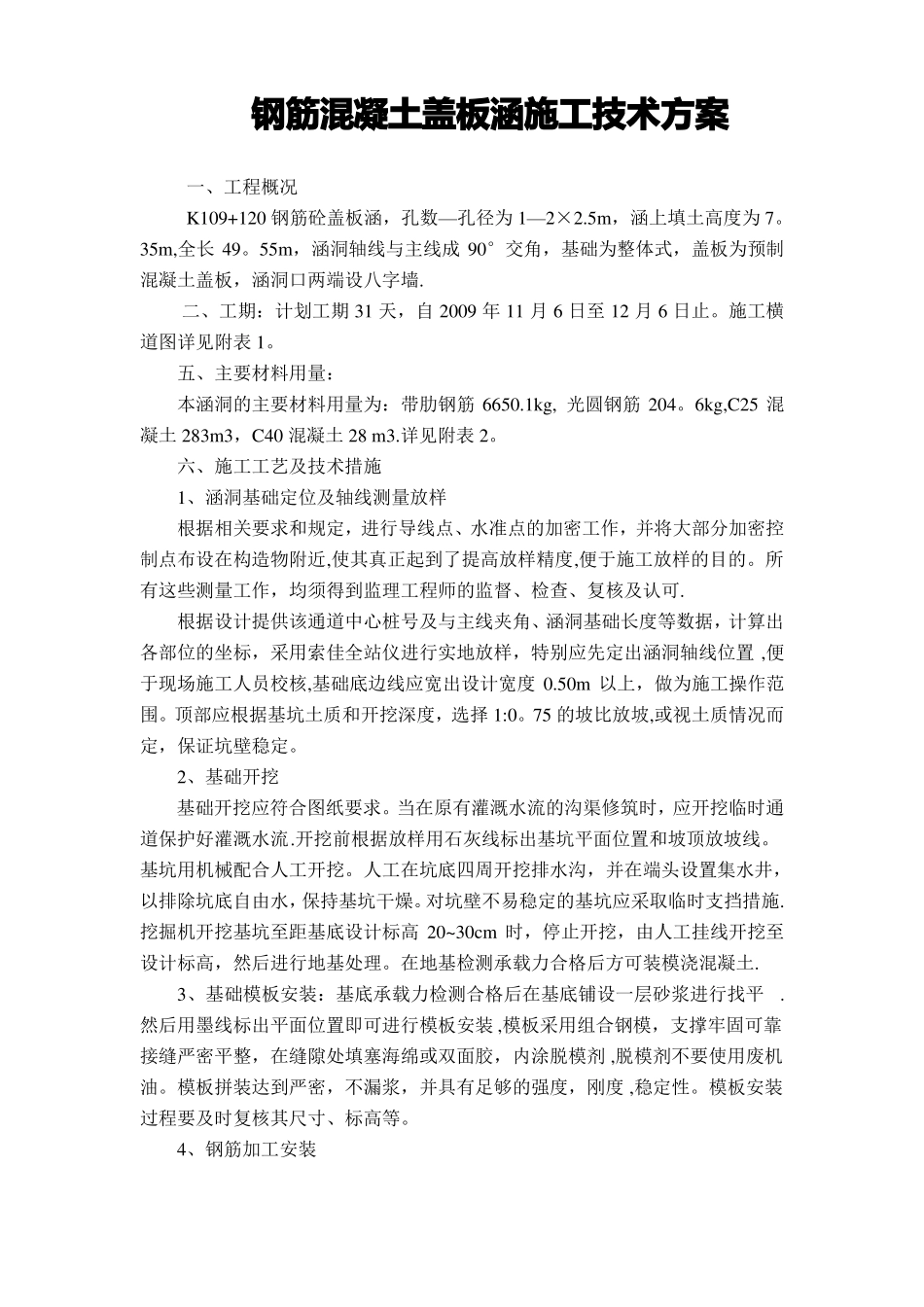

钢筋混凝土盖板涵施工技术方案一、工程概况K109+120钢筋砼盖板涵,孔数—孔径为1—2×2
5m,涵上填土高度为7
35m,全长49
55m,涵洞轴线与主线成90°交角,基础为整体式,盖板为预制混凝土盖板,涵洞口两端设八字墙
二、工期:计划工期31天,自2009年11月6日至12月6日止
施工横道图详见附表1
五、主要材料用量:本涵洞的主要材料用量为:带肋钢筋6650
1kg,光圆钢筋204

6kg,C25混凝土283m3,C40混凝土28m3
六、施工工艺及技术措施1、涵洞基础定位及轴线测量放样根据相关要求和规定,进行导线点、水准点的加密工作,并将大部分加密控制点布设在构造物附近,使其真正起到了提高放样精度,便于施工放样的目的
所有这些测量工作,均须得到监理工程师的监督、检查、复核及认可
根据设计提供该通道中心桩号及与主线夹角、涵洞基础长度等数据,计算出各部位的坐标,采用索佳全站仪进行实地放样,特别应先定出涵洞轴线位置,便于现场施工人员校核,基础底边线应宽出设计宽度0
50m以上,做为施工操作范围
顶部应根据基坑土质和开挖深度,选择1:0
75的坡比放坡,或视土质情况而定,保证坑壁稳定
2、基础开挖基础开挖应符合图纸要求
当在原有灌溉水流的沟渠修筑时,应开挖临时通道保护好灌溉水流
开挖前根据放样用石灰线标出基坑平面位置和坡顶放坡线
基坑用机械配合人工开挖
人工在坑底四周开挖排水沟,并在端头设置集水井,以排除坑底自由水,保持基坑干燥
对坑壁不易稳定的基坑应采取临时支挡措施
挖掘机开挖基坑至距基底设计标高20~30cm时,停止开挖,由人工挂线开挖至设计标高,然后进行地基处理
在地基检测承载力合格后方可装模浇混凝土
3、基础模板安装:基底承载力检测合格后在基底铺设一层砂浆进行找平
然后用墨线标出平面位置即可进行模板安装,模板采用组合钢模,支撑牢固可靠接缝严密平整,
