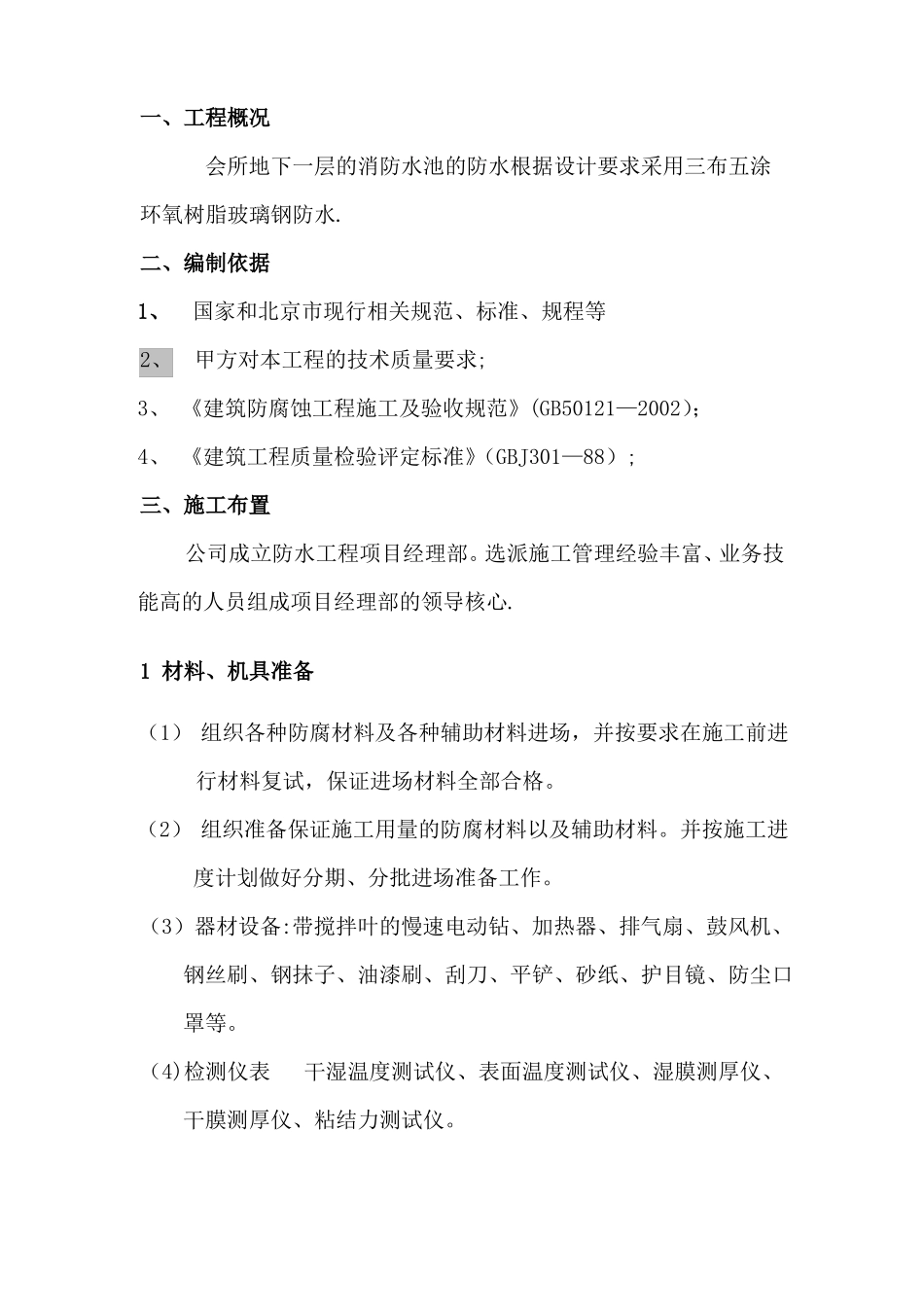

一、工程概况会所地下一层的消防水池的防水根据设计要求采用三布五涂环氧树脂玻璃钢防水
二、编制依据1、国家和北京市现行相关规范、标准、规程等2、甲方对本工程的技术质量要求;3、《建筑防腐蚀工程施工及验收规范》(GB50121—2002);4、《建筑工程质量检验评定标准》(GBJ301—88);三、施工布置公司成立防水工程项目经理部
选派施工管理经验丰富、业务技能高的人员组成项目经理部的领导核心
1材料、机具准备(1)组织各种防腐材料及各种辅助材料进场,并按要求在施工前进行材料复试,保证进场材料全部合格
(2)组织准备保证施工用量的防腐材料以及辅助材料
并按施工进度计划做好分期、分批进场准备工作
(3)器材设备:带搅拌叶的慢速电动钻、加热器、排气扇、鼓风机、钢丝刷、钢抹子、油漆刷、刮刀、平铲、砂纸、护目镜、防尘口罩等
(4)检测仪表干湿温度测试仪、表面温度测试仪、湿膜测厚仪、干膜测厚仪、粘结力测试仪
(5)组织符合功用的材料运输工具

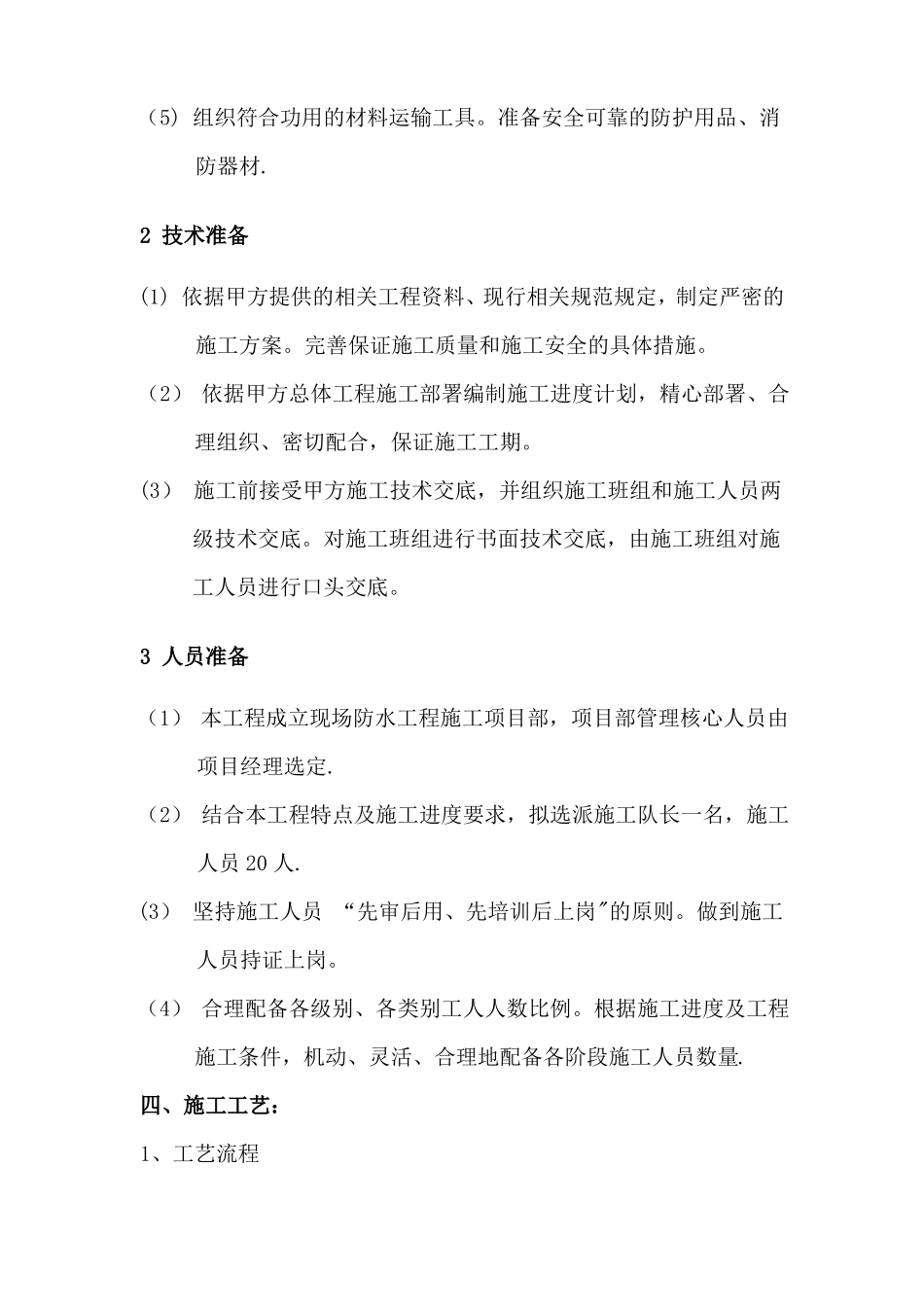

准备安全可靠的防护用品、消防器材
2技术准备(1)依据甲方提供的相关工程资料、现行相关规范规定,制定严密的施工方案
完善保证施工质量和施工安全的具体措施
(2)依据甲方总体工程施工部署编制施工进度计划,精心部署、合理组织、密切配合,保证施工工期
(3)施工前接受甲方施工技术交底,并组织施工班组和施工人员两级技术交底
对施工班组进行书面技术交底,由施工班组对施工人员进行口头交底
3人员准备(1)本工程成立现场防水工程施工项目部,项目部管理核心人员由项目经理选定
(2)结合本工程特点及施工进度要求,拟选派施工队长一名,施工人员20人
(3)坚持施工人员“先审后用、先培训后上岗"的原则
做到施工人员持证上岗
(4)合理配备各级别、各类别工人人数比例
根据施工进度及工程施工条件,机动、灵活、合理地配备各阶段施工人员数量

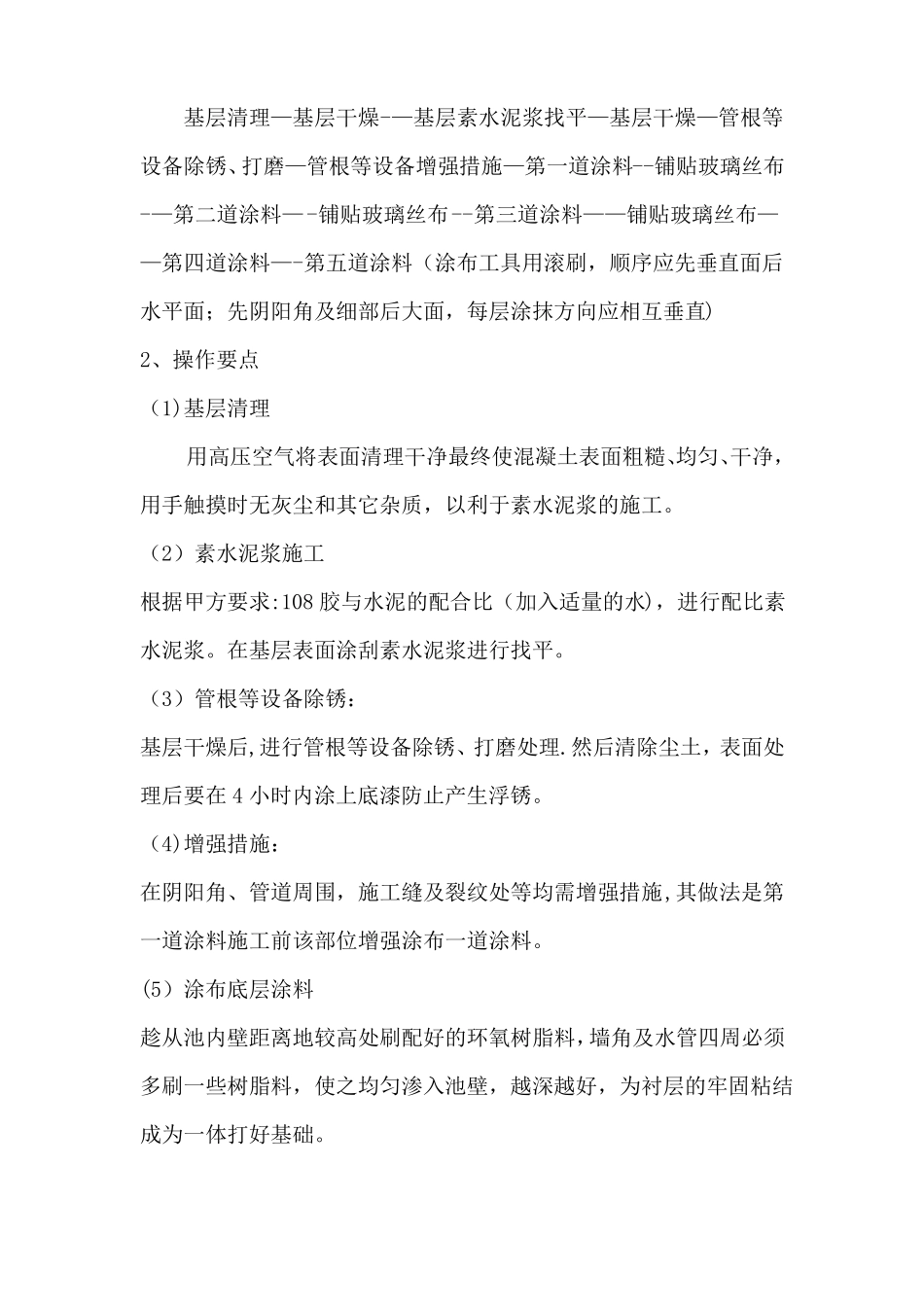

四、施工工艺:1、工艺流程基层清理—
