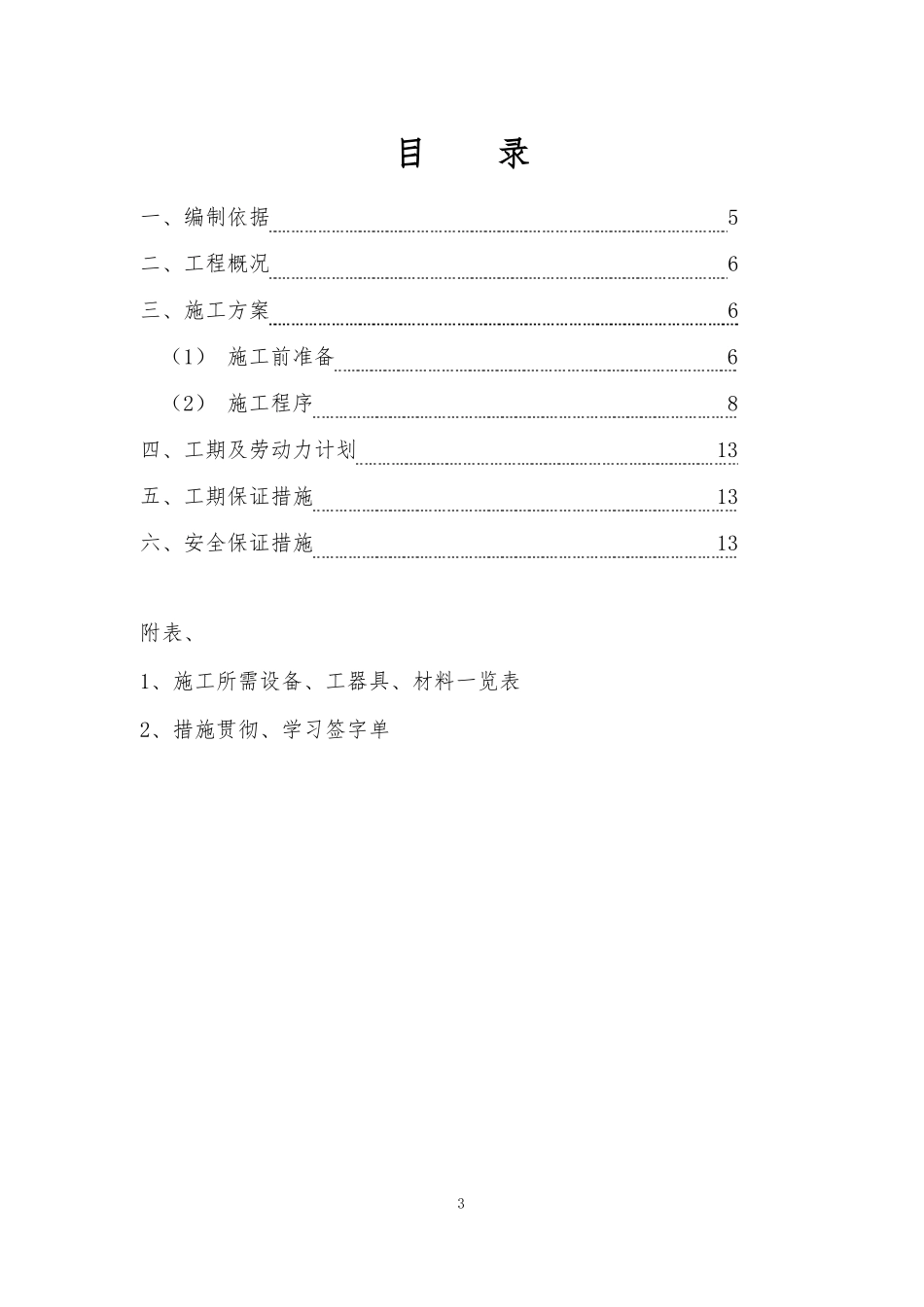

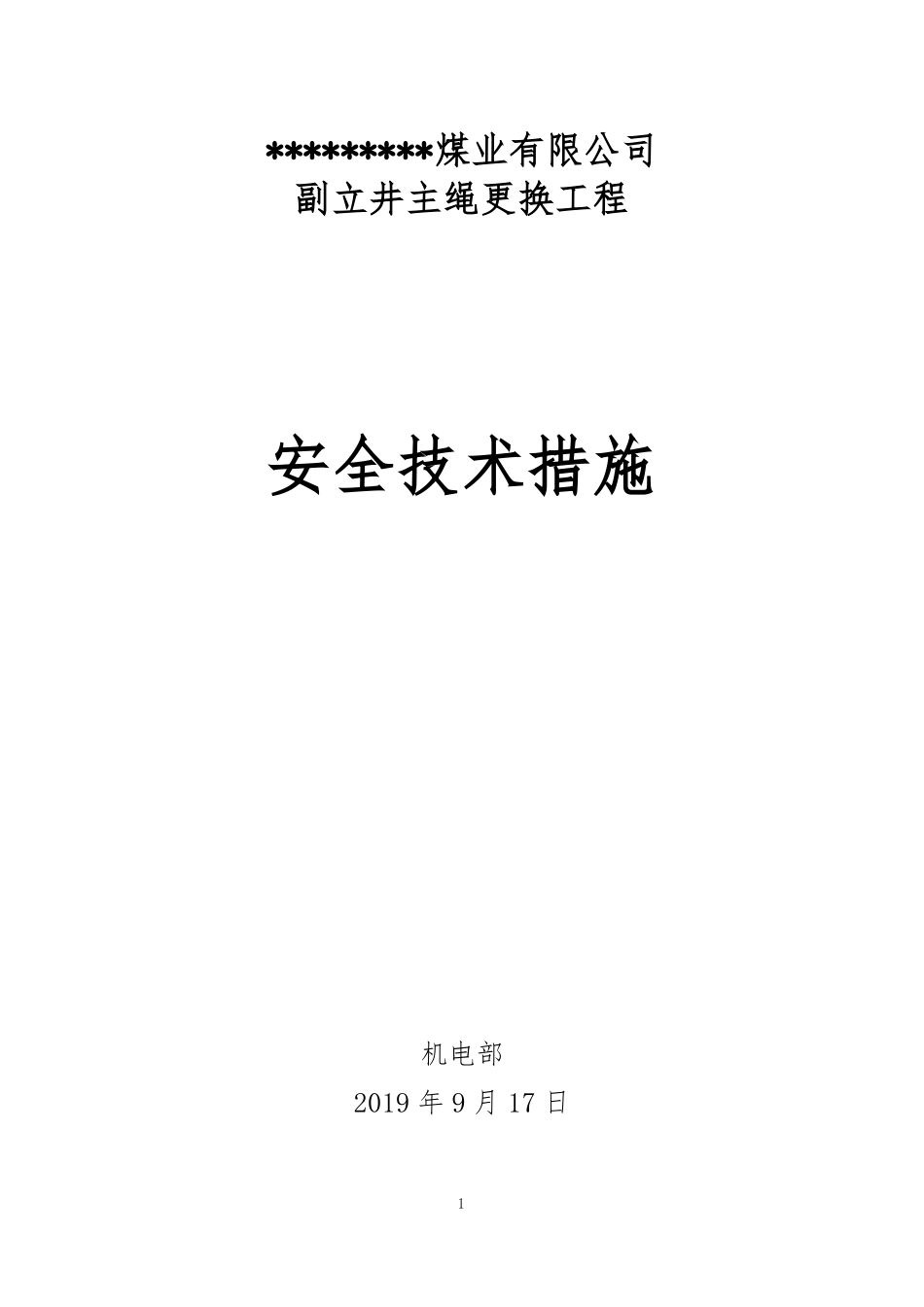

*********煤业有限公司副立井主绳更换工程安全技术措施机电部2019年9月17日1安全技术措施审批表职务施工负责人机电部长安监部长通防部长调度室主任机电副总机电矿长矿长助理生产矿长安全矿长审批意见审批人及日期总工矿长2目录一、编制依据5二、工程概况6三、施工方案6(1)施工前准备6(2)施工程序8四、工期及劳动力计划13五、工期保证措施13六、安全保证措施13附表、1、施工所需设备、工器具、材料一览表2、措施贯彻、学习签字单3一、编制依据1、施工合同2、副立井提升系统设计图3、《煤矿安全规程》2018年版4、主要质量检验评定标准《煤矿安装工程质量检验评定标准》(MT5010—95)5、《施工现场临时用电安全技术规范》(JGJ46-2012)6、《安装机械使用安全技术规范》(JGJ33-2012)7、《安装施工高处作业安全技术规范》(JGJ80-2016)8、公司一体化管理体系文件4二、工程概况********煤业有限公司副井井筒直径6m,井深约380米,井筒中安装罐笼一对,井筒深度为385m,井架高度为34
5m,天轮高度为28m
提升主提绳4根,公称直径38mm,全长约为540m/根,2根左捻钢丝绳,2根右捻钢丝绳
该立井提升主绳已达到服务使用年限,现需要进行更换
为保证施工安全及工程质量,加快施工更换速度,特编制本措施
三、施工方案(一)、施工前准备工作1、施工前应对场地进行观察,做到四通一平,工程所需的施工器具、消耗材料、设备、劳保用品等提前进入施工现场,堆放整齐
2、做好各种设备和材料进场计划,主要设备和材料施工用量计划
施工前根据施工工器具使用计划准备好施工工用器具
3、利用矿方旧工字钢、槽钢、角钢、钢管等加工四部支架,支架高度比提升绳半径高度高出100mm
4、井架上准备[20#槽钢8根2
2米长,供锁绳器用
(矿方准备)5、井口穿入罐笼内两根I36#或I
