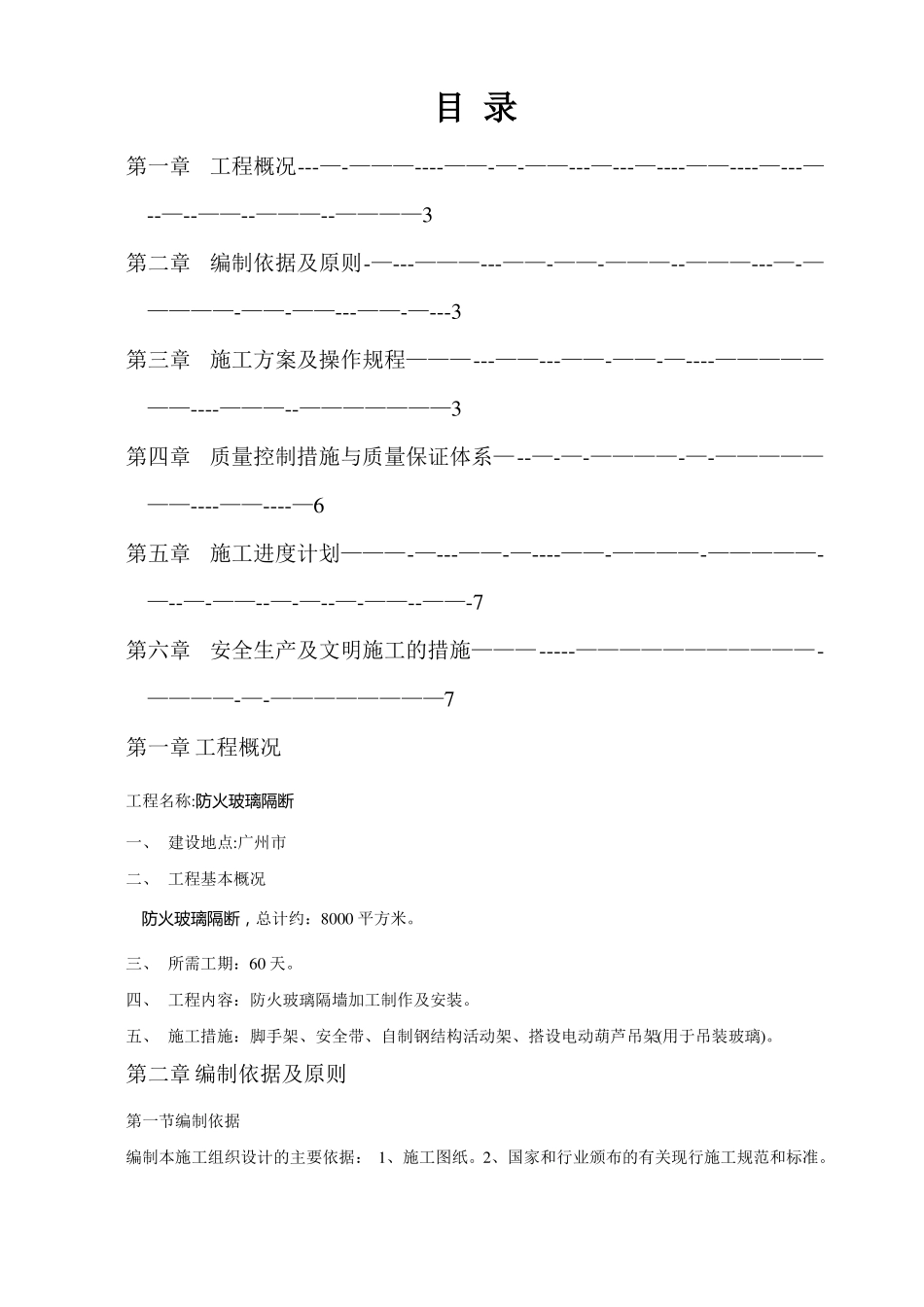

目录第一章工程概况---—-———----——-—-——---—---—----——----—---—--—--——--———--————3第二章编制依据及原则-—---———---——-——-———--———---—-—————-——-——---——-—---3第三章施工方案及操作规程———---——---——-——-—----———————----———--———————3第四章质量控制措施与质量保证体系—--—-—-————-—-———————----——----—6第五章施工进度计划———-—---——-—----——-————-—————-—--—-——--—-—--—-——--——-7第六章安全生产及文明施工的措施———-----———————————-————-—-————————7第一章工程概况工程名称:防火玻璃隔断一、建设地点:广州市二、工程基本概况防火玻璃隔断,总计约:8000平方米
三、所需工期:60天
四、工程内容:防火玻璃隔墙加工制作及安装
五、施工措施:脚手架、安全带、自制钢结构活动架、搭设电动葫芦吊架(用于吊装玻璃)

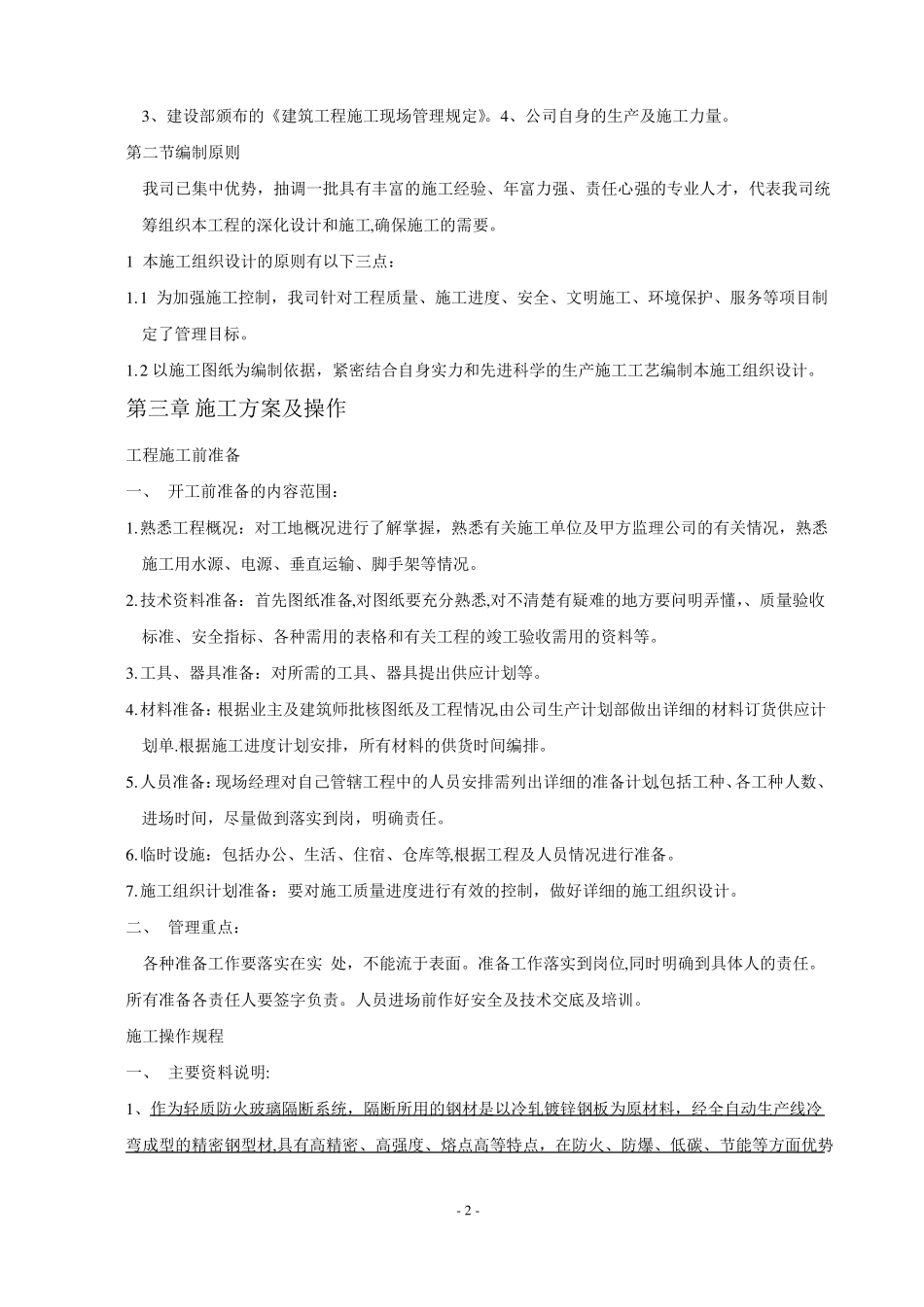

第二章编制依据及原则第一节编制依据编制本施工组织设计的主要依据:1、施工图纸
2、国家和行业颁布的有关现行施工规范和标准
3、建设部颁布的《建筑工程施工现场管理规定》
4、公司自身的生产及施工力量
第二节编制原则我司已集中优势,抽调一批具有丰富的施工经验、年富力强、责任心强的专业人才,代表我司统筹组织本工程的深化设计和施工,确保施工的需要
1本施工组织设计的原则有以下三点:1
1为加强施工控制,我司针对工程质量、施工进度、安全、文明施工、环境保护、服务等项目制定了管理目标
2以施工图纸为编制依据,紧密结合自身实力和先进科学的生产施工工艺编制本施工组织设计

第三章施工方案及操作工程施工前准备一、开工前准备的内容范围:1
