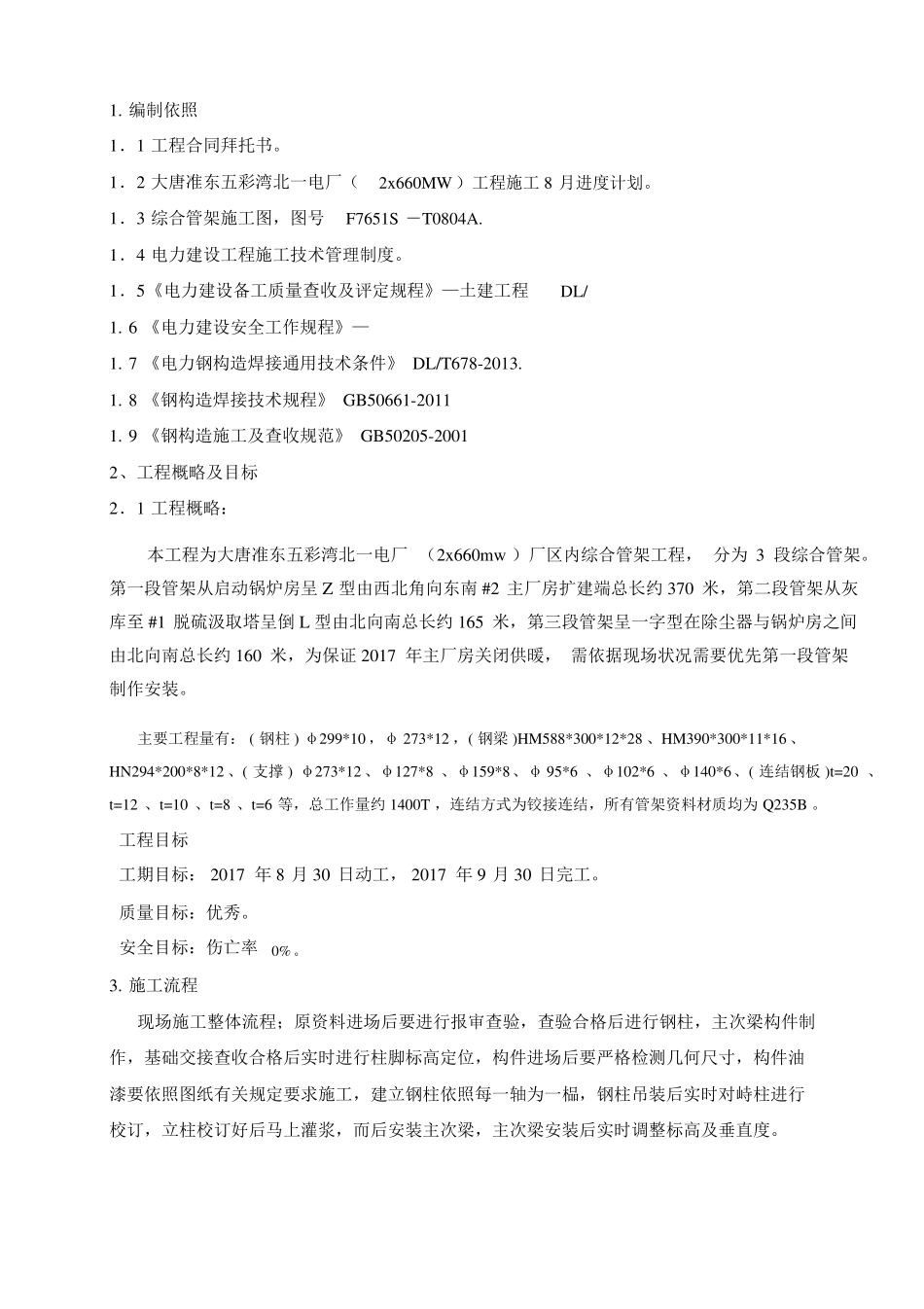

大唐准东五彩湾北一电厂(2x660mw)工程综合管架制作、安装施工方案编制:审查:赞同:编制单位:中国能源建设企业西北电力建设工程有限企业编制日期:2017年08月27日目录1.编制依照........................................................................................................................................................................................................................................................02、工程概略及目标.............................................................................................................................................................................................................................03.施工流程........................................................................................................................................................................................................................................................04、动工条件.....................................................................................................................................................................................................................................................15作业方法、工艺要求....................................................................................................................................................................................................................46质量控制举措..........................................................................................................................................................................................................................................167.作业的安全要乞降环境条件..................................................................................................................................................................................198、强迫性条则.........................................................................................................................................................................................................................................239.危险源剖析对策表.....................................................................................................................................................................................................................2510.环境因素控制计划表.........................................................................................................................................................................................................291.编制依照1.1工程合同拜托书。1.2大唐准东五彩湾北一电厂(2x660MW)工程施工8月进度计划。1.3综合管架施工图,图号F7651S―T0804A.1.4电力建设工程施工技术管理制度。1.5《电力建设备工质量查收及评定规程》—土建工程DL/1.6《电力建设安全工作规程》—1.7《电力钢构造焊接通用技术条件》DL/T678-2013.1.8《钢构造焊接技术规程》GB50661-20111.9《钢构造施工及查收规范》GB50205-20012、工程概略及目标2.1工程概略:本工程为大唐准东五彩湾北一电厂(2x660mw)厂区内综合管架工程,分为3段综合管架。第一段管架从启动锅炉房呈Z型由西北角向东南#2主厂房扩建端总长约370米,第二段管架从灰库至#1脱硫汲取塔呈倒L型由北向南总长约165米,第三段管架呈一字型在除尘器与锅炉房之间由北向南总长约160米,为保证2017年主厂房关闭供暖,需依据现场状况需要优先第一段管架制作安装。主要工程量有:(钢柱)φ299*10,φ273*12...
