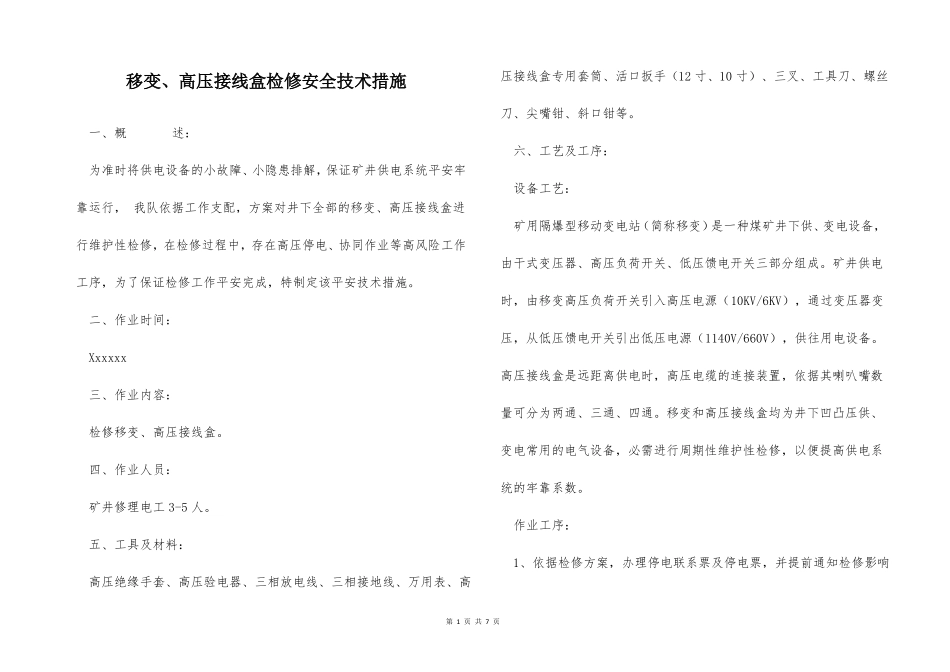

移变、高压接线盒检修安全技术措施一、概述:压接线盒专用套筒、活口扳手(12寸、10寸)、三叉、工具刀、螺丝刀、尖嘴钳、斜口钳等
六、工艺及工序:为准时将供电设备的小故障、小隐患排解,保证矿井供电系统平安牢设备工艺:靠运行,我队依据工作支配,方案对井下全部的移变、高压接线盒进矿用隔爆型移动变电站(简称移变)是一种煤矿井下供、变电设备,行维护性检修,在检修过程中,存在高压停电、协同作业等高风险工作由干式变压器、高压负荷开关、低压馈电开关三部分组成
矿井供电工序,为了保证检修工作平安完成,特制定该平安技术措施
时,由移变高压负荷开关引入高压电源(10KV/6KV),通过变压器变二、作业时间:压,从低压馈电开关引出低压电源(1140V/660V),供往用电设备
Xxxxxx高压接线盒是远距离供电时,高压电缆的连接装置,依据其喇叭嘴数三、作业内容:量可分为两通、三通、四通
移变和高压接线盒均为井下凹凸压供、检修移变、高压接线盒
变电常用的电气设备,必需进行周期性维护性检修,以便提高供电系四、作业人员:统的牢靠系数
矿井修理电工3-5人

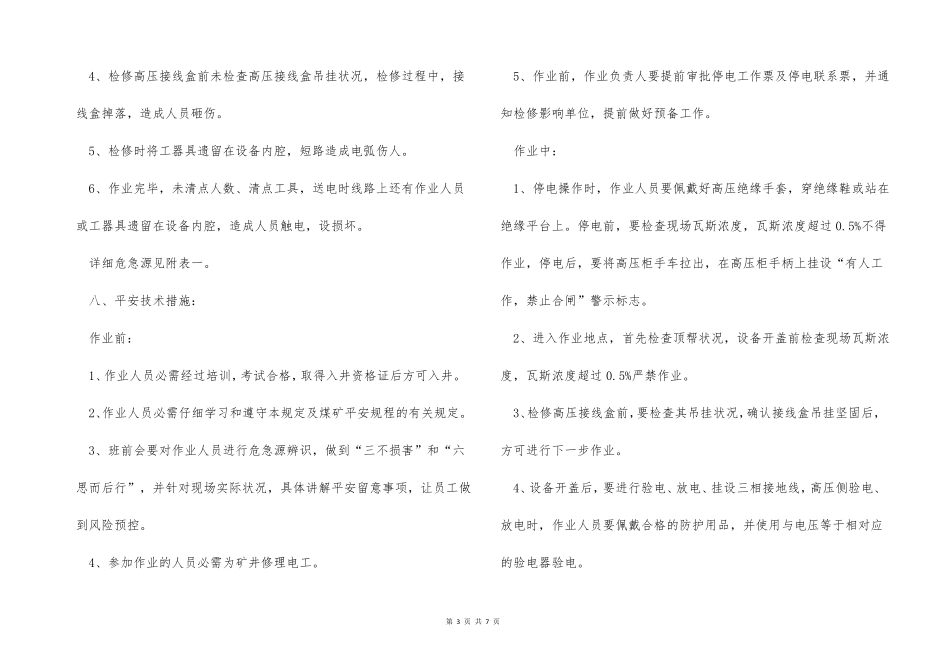

作业工序:五、工具及材料:1、依据检修方案,办理停电联系票及停电票,并提前通知检修影响高压绝缘手套、高压验电器、三相放电线、三相接地线、万用表、高第1页共7页单位做好停电预备;2、停电前,作业负责人要联系调度,征得同意后方可停电,停电后将停电的高压柜手车拉出,并将掌握方式改为“近控”,在开关手柄上悬挂“有人工作,禁止合闸”的警示牌;3、打开设备高压侧接线腔,验电、放电、挂设三相接地线;4、对移变、高压接线盒进行外观检查,检查其零部件是否齐全、完整、紧固,检查箱体及散热器有无变形、锈蚀,箱体有无积尘、积水、水珠,设备运行有无特别声响,高压接线盒吊挂状况,不使用的喇叭嘴是否使用挡板封堵等;5、检查设备局部接地极、帮助接地极连接状况,要求接地极连接紧固,连接
