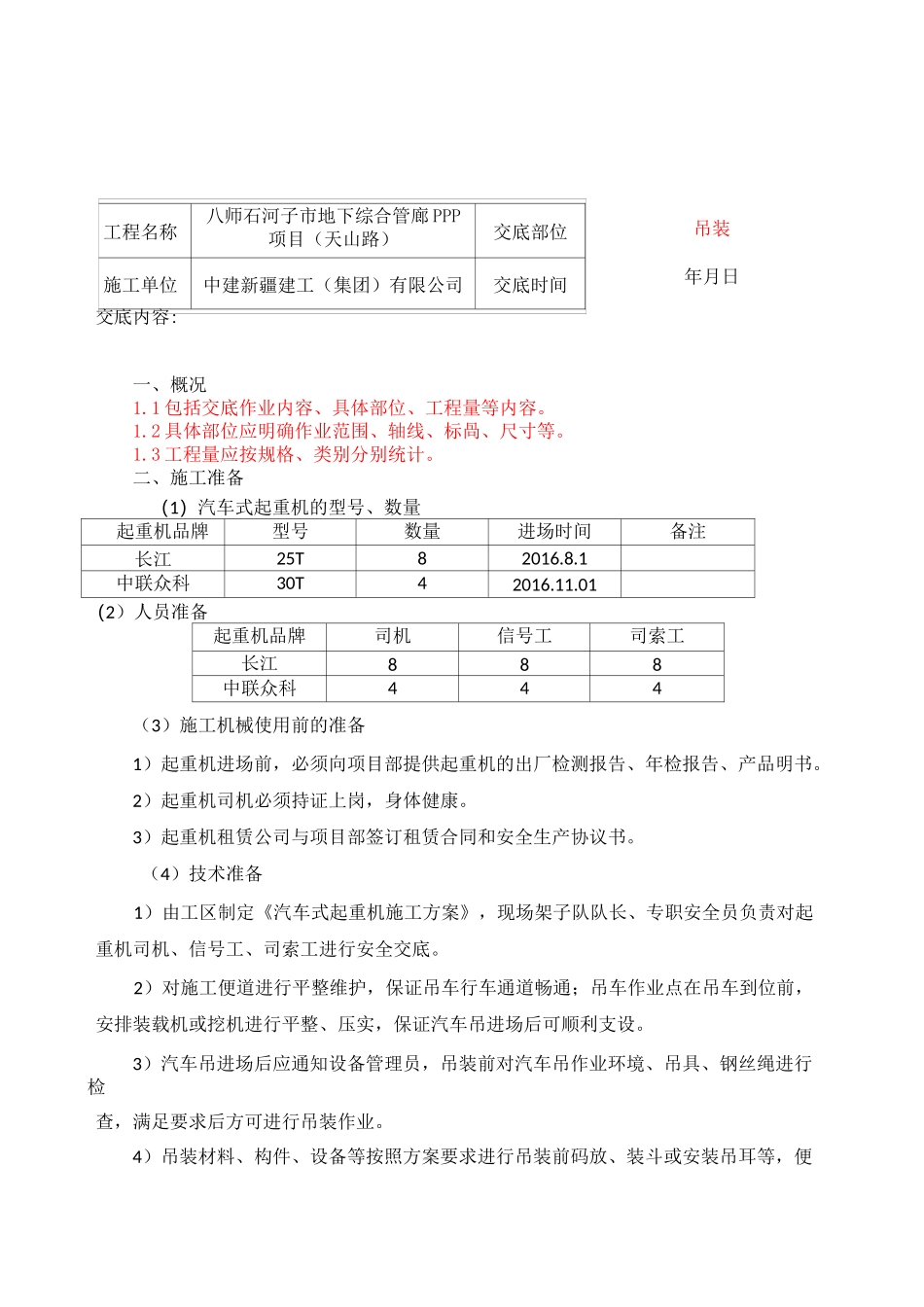

交底内容:一、概况1
1包括交底作业内容、具体部位、工程量等内容
2具体部位应明确作业范围、轴线、标咼、尺寸等
3工程量应按规格、类别分别统计
二、施工准备(1)汽车式起重机的型号、数量起重机品牌型号数量进场时间备注长江25T82016
1中联众科30T42016
01(2)人员准备起重机品牌司机信号工司索工长江888中联众科444(3)施工机械使用前的准备1)起重机进场前,必须向项目部提供起重机的出厂检测报告、年检报告、产品明书
2)起重机司机必须持证上岗,身体健康
3)起重机租赁公司与项目部签订租赁合同和安全生产协议书
(4)技术准备1)由工区制定《汽车式起重机施工方案》,现场架子队队长、专职安全员负责对起重机司机、信号工、司索工进行安全交底
2)对施工便道进行平整维护,保证吊车行车通道畅通;吊车作业点在吊车到位前,安排装载机或挖机进行平整、压实,保证汽车吊进场后可顺利支设
3)汽车吊进场后应通知设备管理员,吊装前对汽车吊作业环境、吊具、钢丝绳进行检查,满足要求后方可进行吊装作业

4)吊装材料、构件、设备等按照方案要求进行吊装前码放、装斗或安装吊耳等,便工程名称八师石河子市地下综合管廊PPP项目(天山路)交底部位施工单位中建新疆建工(集团)有限公司交底时间吊装年月日于吊装顺利进行
5)安全员、机械员负责起重机日常的安全检查工作,每周由安组组织一次全面的安全文明施工检查三、施工进度要求1
明确本项目作业开始和完成时间
2•明确交叉作业、工艺要求的间歇时间
四、汽车吊施工组织流程汽车吊使用申请(责任工长)-------汽车吊进场检查(设备管理员)-------吊装交底(责任工长)吊装作业安全监督(专职安全员、施工员)1、吊装准备工作(1)责任工长根据吊装工作内容选择吊车,填写吊车使用申请,明确汽车吊到场时间及调运时间
(2)安排好吊车行车通道及作业平台,保
