化粪池技术交底1、概况、本为钢筋混凝土化粪池
砼使用商品砼钢筋混凝土化粪池的具体位置见设计图纸,为100m3、75m3钢筋混凝土化粪池两种
2、主要施工方法(1)施序化粪池施工主要包括土方挖填,化粪池、进、排水管道等
依据先地下后地上的原则从下往上逐层安排施工,施工时先从化粪池基础,后开始化粪池结构、地下管线施工
化粪池为埋在地下;根据设计图纸钢筋砼施工分二次浇捣施工,(底板和部分池壁一次、池壁一次),盖板为预制盖板
(2)土方开挖化粪池区域,清除地表耕作土层,开挖采用挖掘机大开挖,采用PC-200挖掘机开挖,汽车运输至场地回填段,边坡按规范放坡,基底留20cm保护层,用人工开挖到设计高程
开挖应避免扰动开挖面
挖至设计高程后
请甲方及监理部门对基坑的验槽,是否达到设计要求,回填夯实砂砾石,施工砼垫层
3、排水工程如首先需要场地排水,根据地下水位,降水的方法有很多,我们采用的是明沟排水沟排水降水方法
在化粪池一侧挖1个1x1x1m的集水坑,如集水坑要求距排水排放口最近处放在距离建筑物最远处的一角,在挖基坑的同时泵坑也同时挖掘出来,其基坑底低于基坑基础下1米处,为防止泵坑内被流砂、淤泥堵死,在泵坑内安装一个直径为800砼管,同时管径上面保持与水面相一致,并在管边加钢网防护,防止其它杂物进入集水坑,同时在水泵底部也加上钢网防止水泵堵塞,水泵采用污水泵
将含水层的水汇集到集水坑内,使用4寸泵1台,进行24小时排水,排水排出后用管道连接排排出
直至达到施工要求
4、钢筋工程(1)钢筋配筋钢筋的配筋除按图规格和长度及有关规范要求制作外,为方便加工及流水施工,尚应按如下要求进行
按图进行分段配制,分类堆放并注明型号根数
具体配制时,配制顺序应与施工顺序大致相同

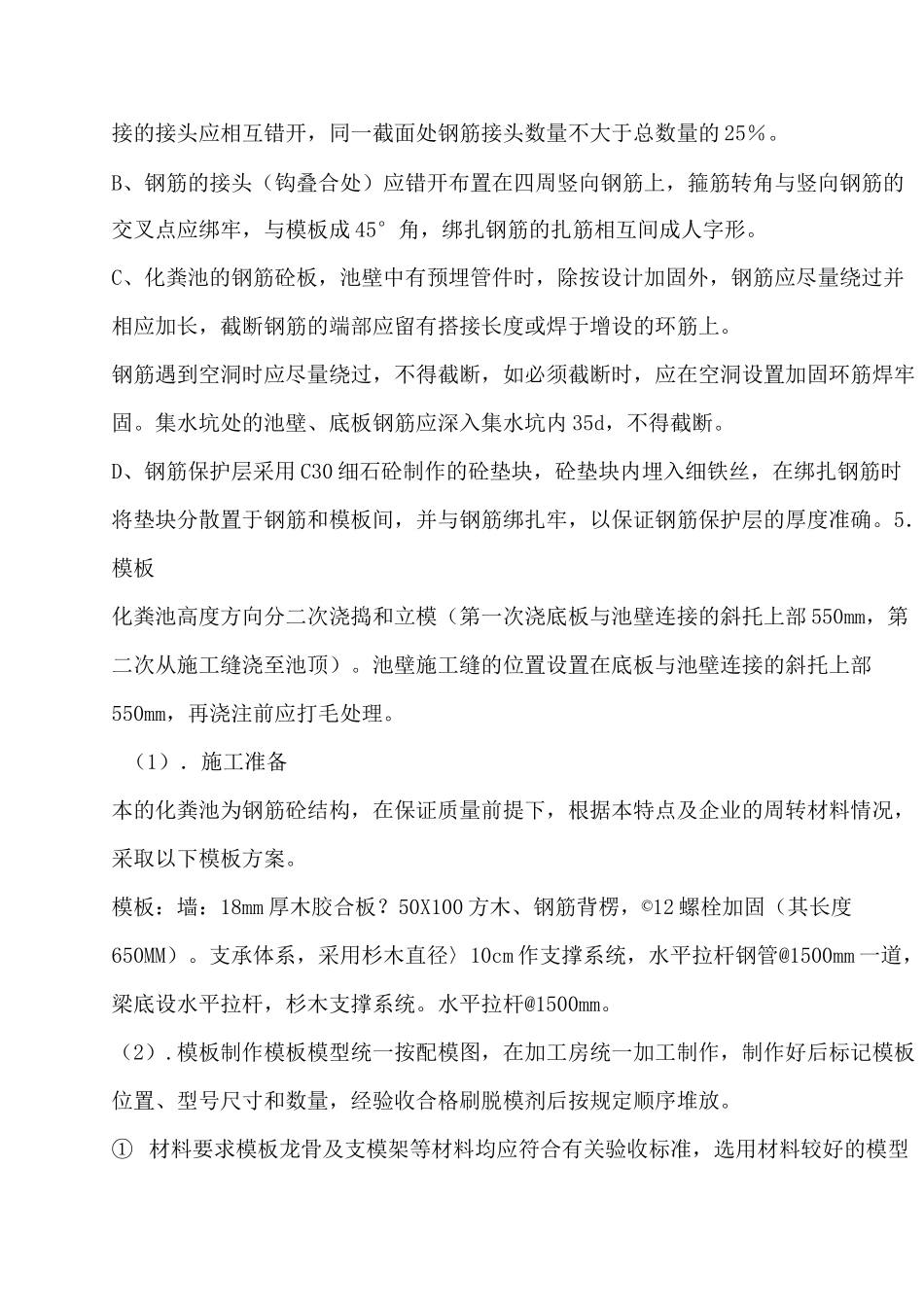

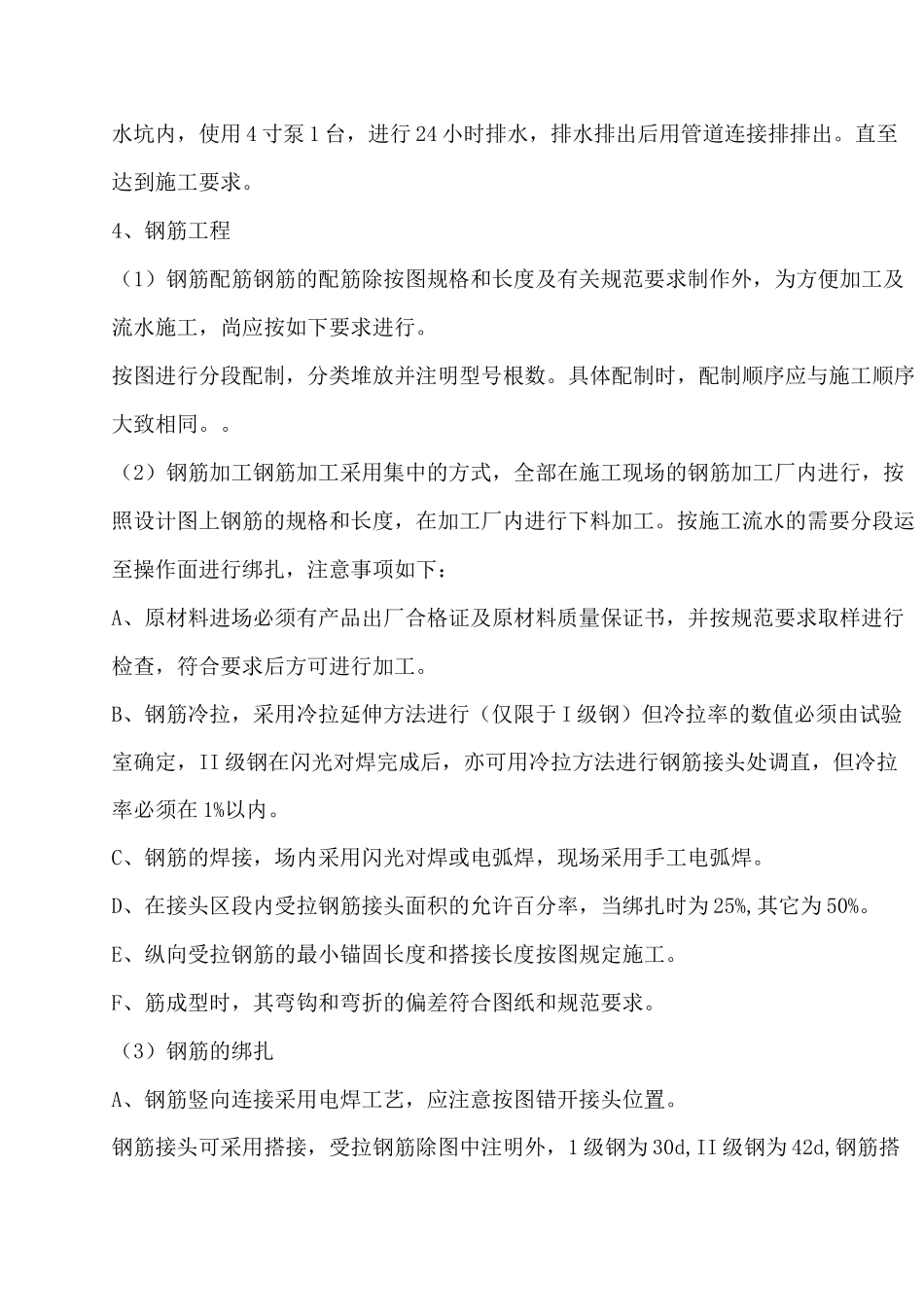

(2)钢筋加工钢筋加工采用集中的方式,全部在施工现场的钢筋加工厂内进行,按照设计图上钢筋的规格和长度,在加工厂内进行下料加工
