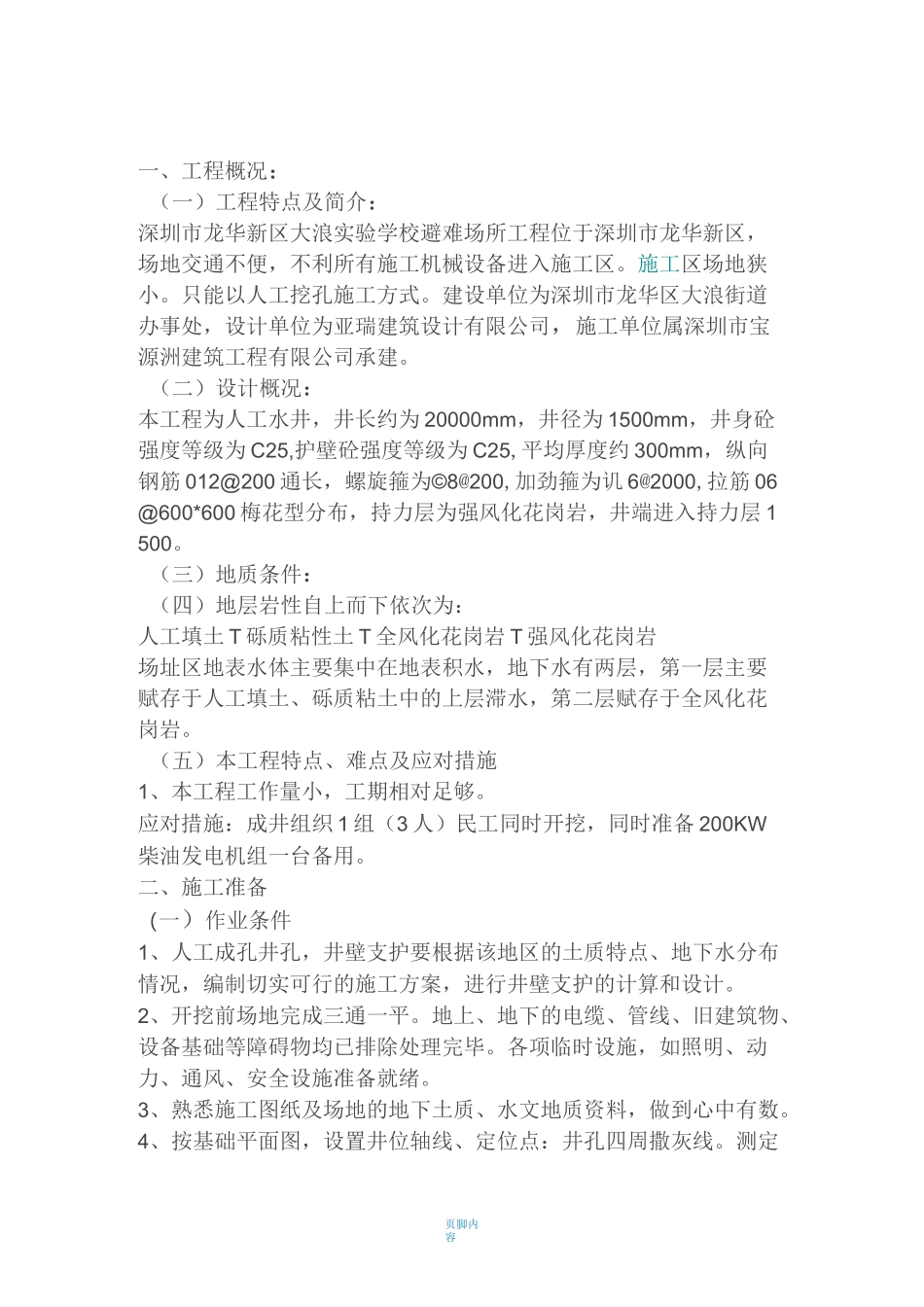

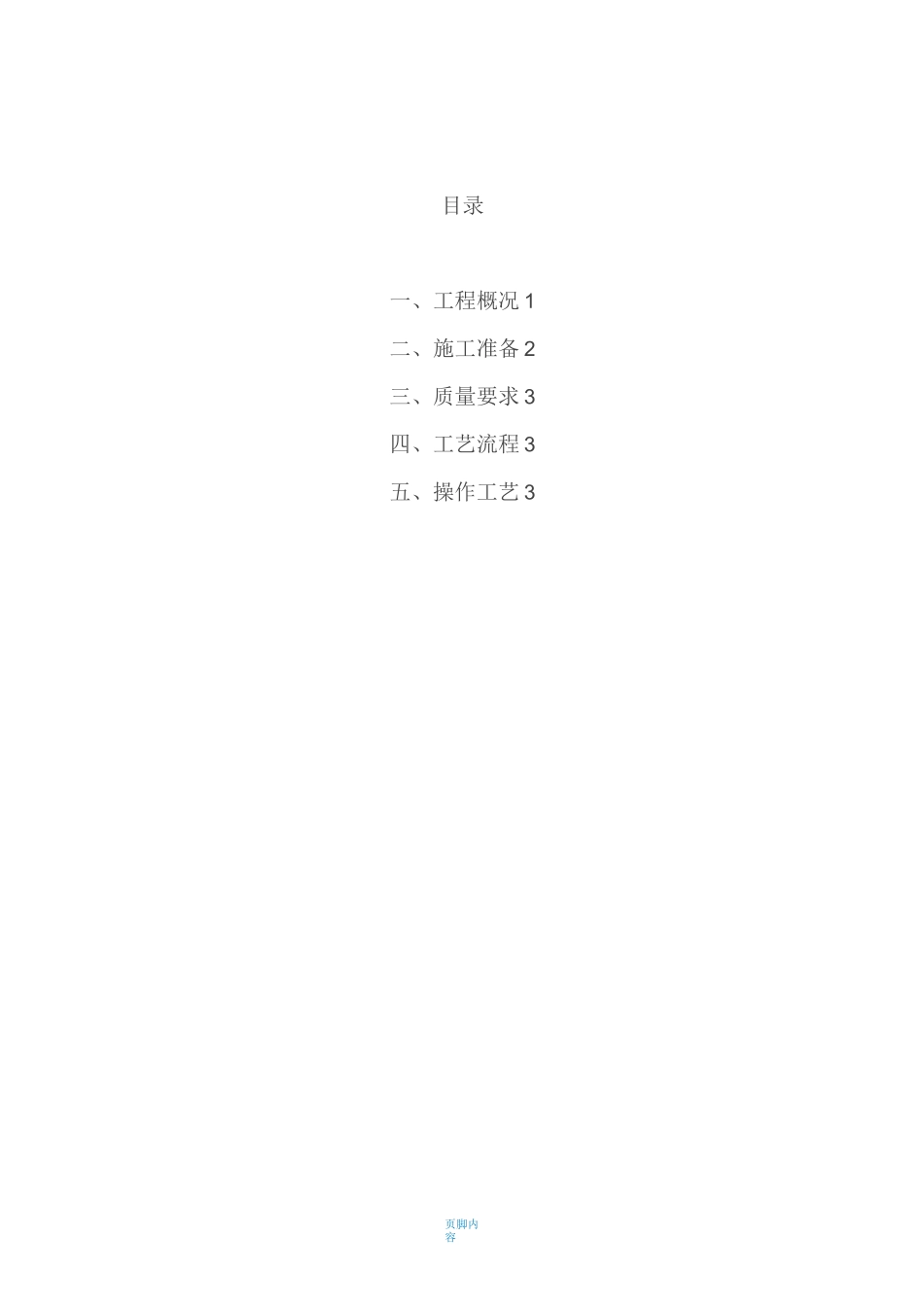

页脚内容目录一、工程概况1二、施工准备2三、质量要求3四、工艺流程3五、操作工艺3页脚内容一、工程概况:(一)工程特点及简介:深圳市龙华新区大浪实验学校避难场所工程位于深圳市龙华新区,场地交通不便,不利所有施工机械设备进入施工区
施工区场地狭小
只能以人工挖孔施工方式
建设单位为深圳市龙华区大浪街道办事处,设计单位为亚瑞建筑设计有限公司,施工单位属深圳市宝源洲建筑工程有限公司承建
(二)设计概况:本工程为人工水井,井长约为20000mm,井径为1500mm,井身砼强度等级为C25,护壁砼强度等级为C25,平均厚度约300mm,纵向钢筋012@200通长,螺旋箍为©8@200,加劲箍为讥6@2000,拉筋06@600*600梅花型分布,持力层为强风化花岗岩,井端进入持力层1500
(三)地质条件:(四)地层岩性自上而下依次为:人工填土T砾质粘性土T全风化花岗岩T强风化花岗岩场址区地表水体主要集中在地表积水,地下水有两层,第一层主要赋存于人工填土、砾质粘土中的上层滞水,第二层赋存于全风化花岗岩
(五)本工程特点、难点及应对措施1、本工程工作量小,工期相对足够
应对措施:成井组织1组(3人)民工同时开挖,同时准备200KW柴油发电机组一台备用
二、施工准备(一)作业条件1、人工成孔井孔,井壁支护要根据该地区的土质特点、地下水分布情况,编制切实可行的施工方案,进行井壁支护的计算和设计
2、开挖前场地完成三通一平
地上、地下的电缆、管线、旧建筑物、设备基础等障碍物均已排除处理完毕
各项临时设施,如照明、动力、通风、安全设施准备就绪
3、熟悉施工图纸及场地的地下土质、水文地质资料,做到心中有数
4、按基础平面图,设置井位轴线、定位点:井孔四周撒灰线

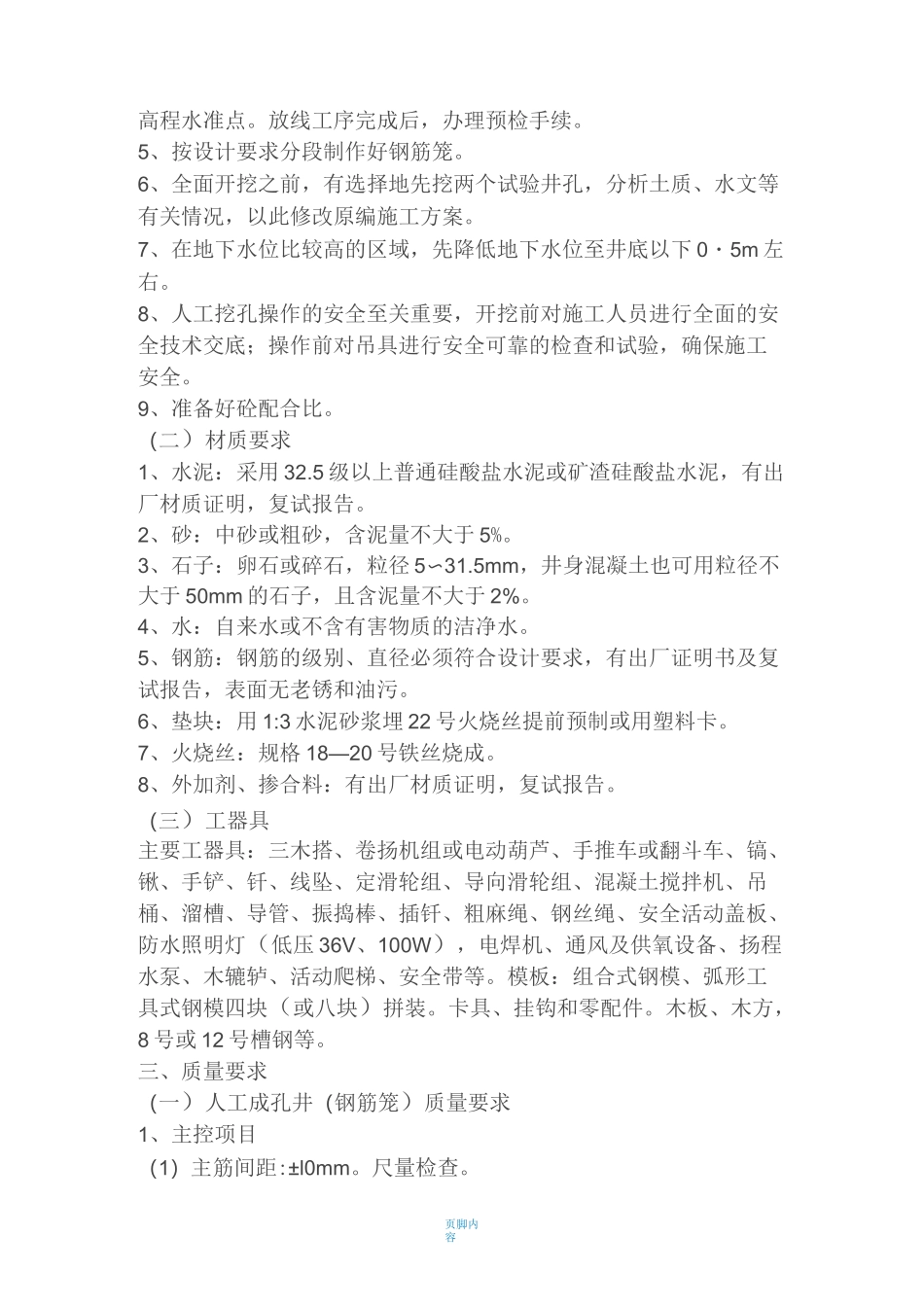

测定页脚内容高程水准点
放线工序完成后,办理预检手续
5、按设计要求分段制作好钢筋笼
6、全面开挖之前,有选择地先挖两个试验井孔,分析土质
